Les photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

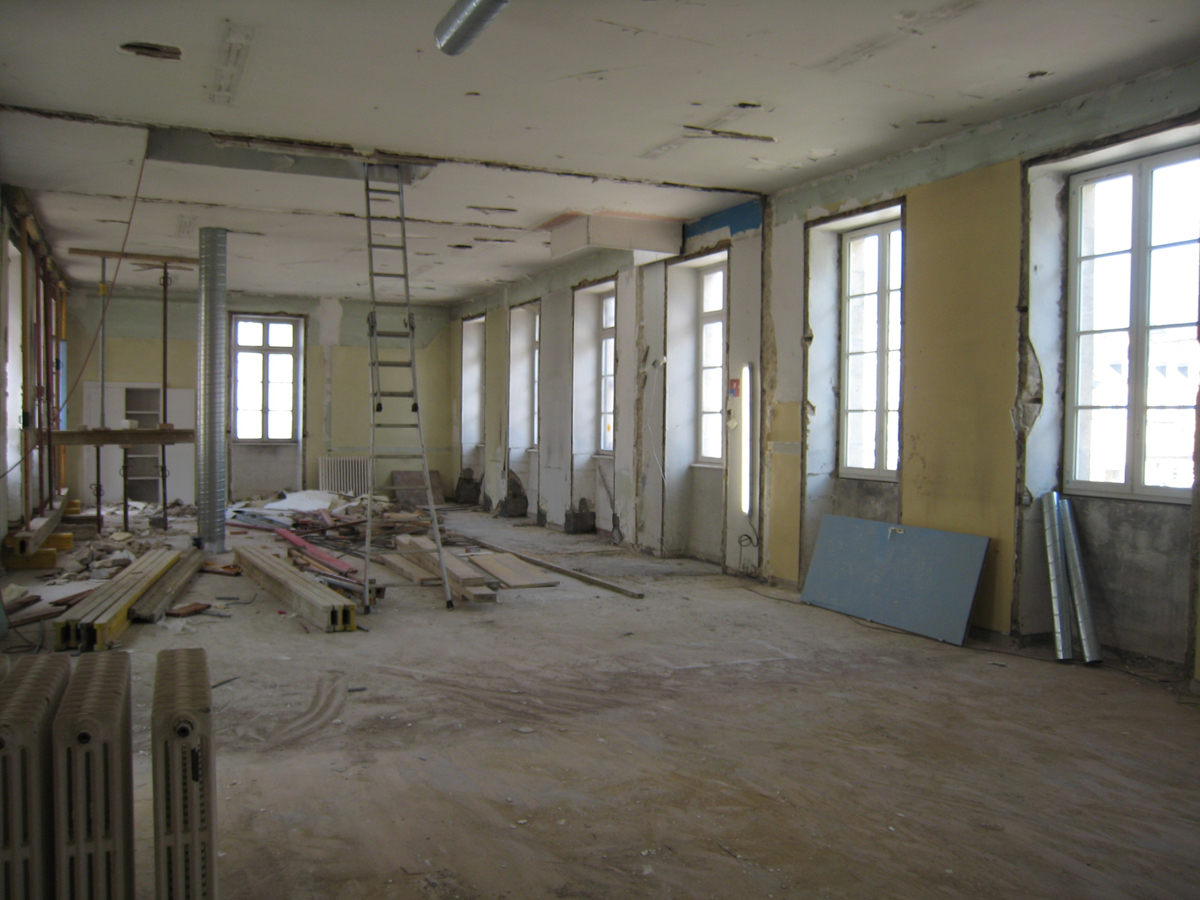

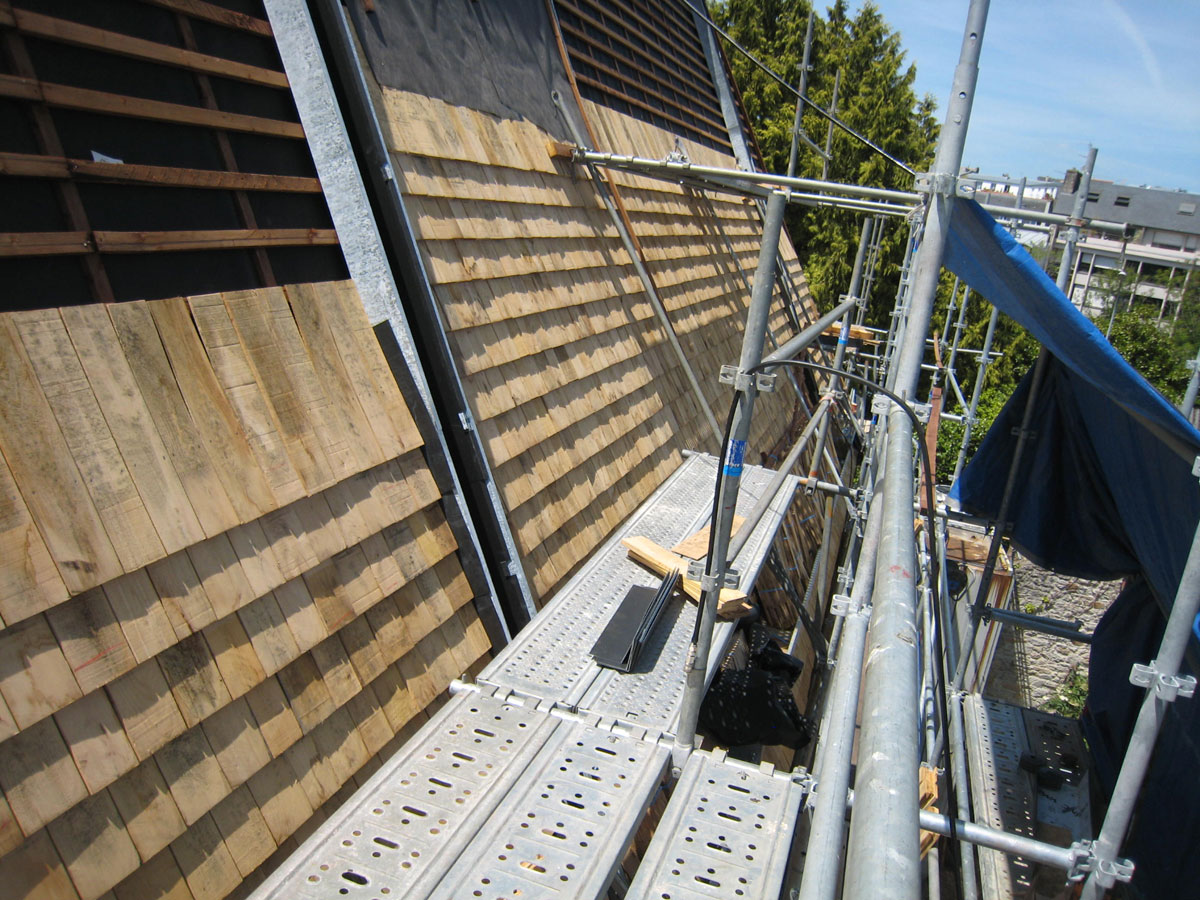

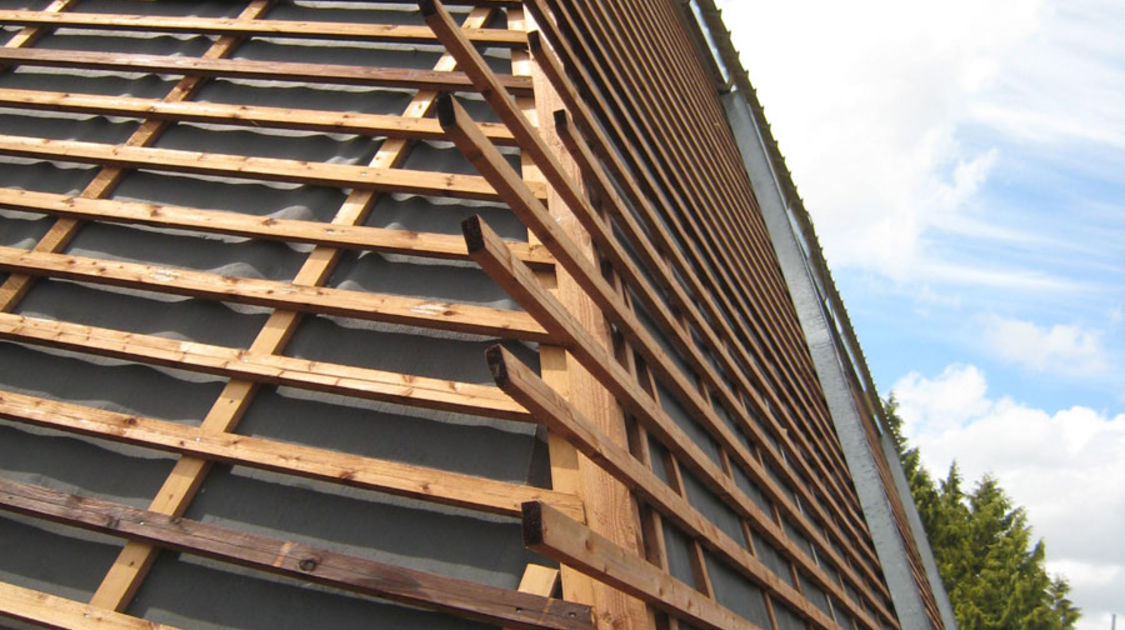

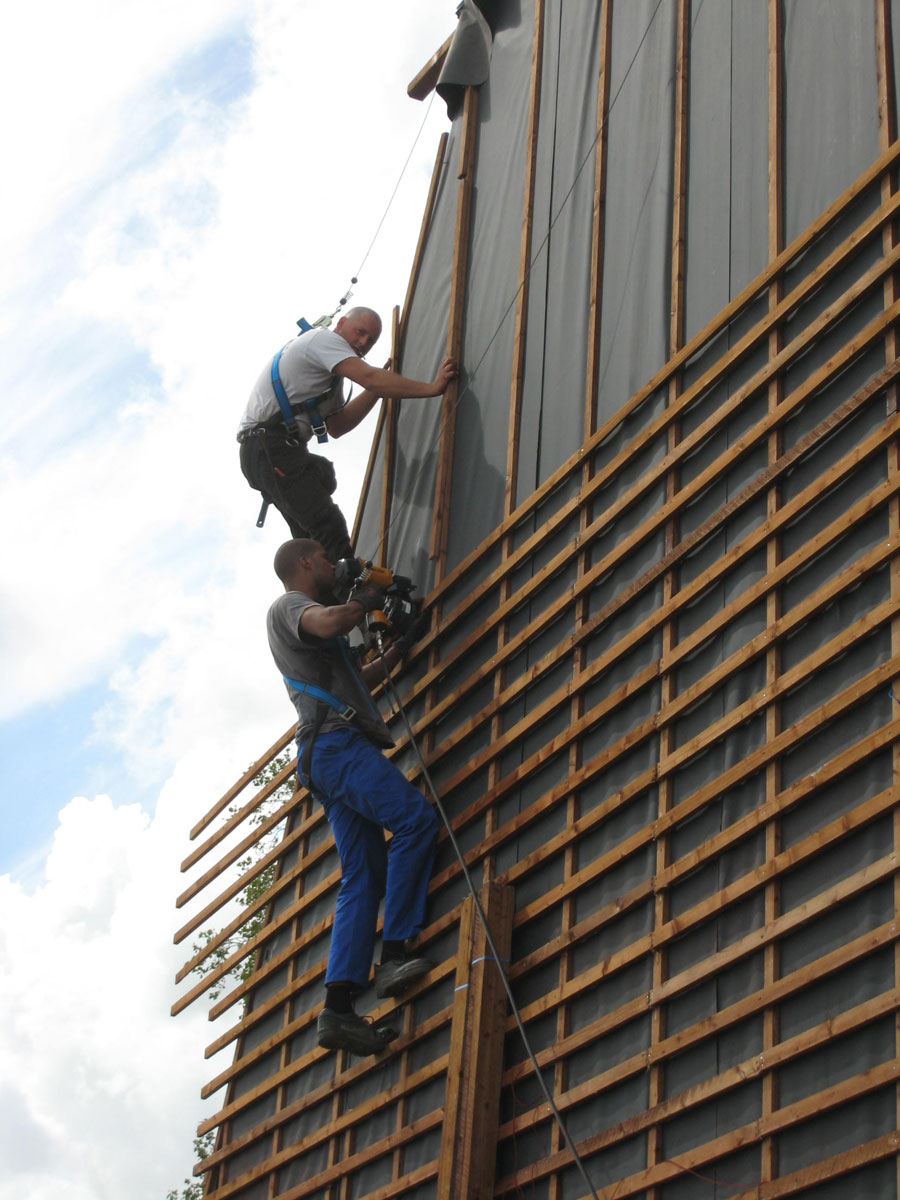

Chantier du pôle Max Jacob : Le bardage du Novomax. Le 14 juin 2014. Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

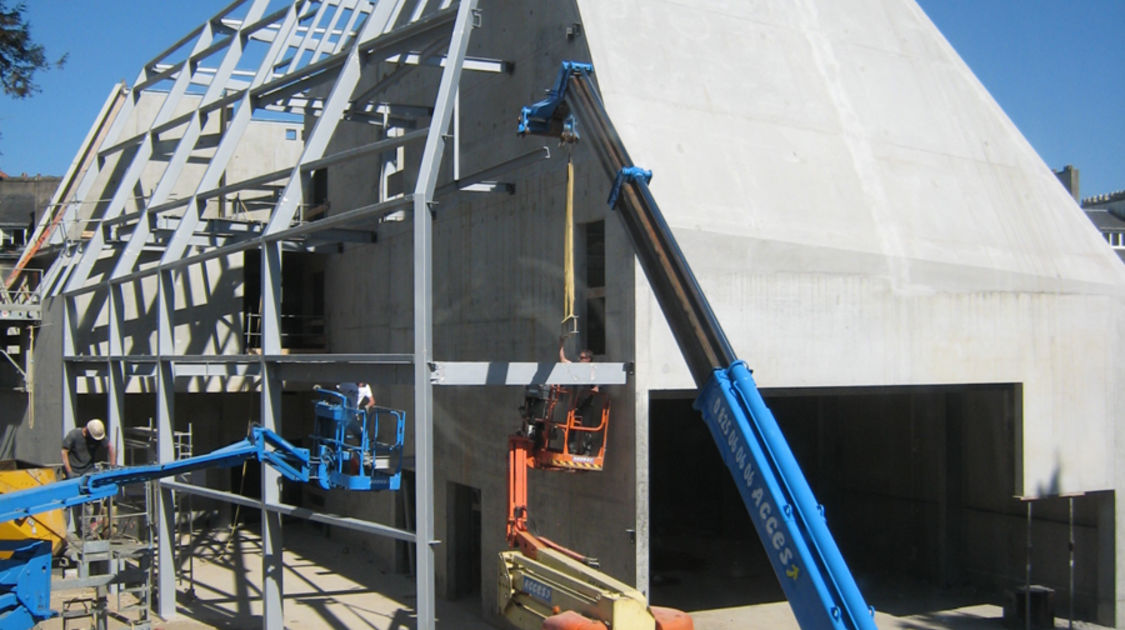

Chantier du pôle Max Jacob : Les ions et autres électrons vont bientôt pouvoir circuler. Le 12 juin 2014. Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : La première fenêtre est posée au Novomax. Le 13 juin 2014. Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

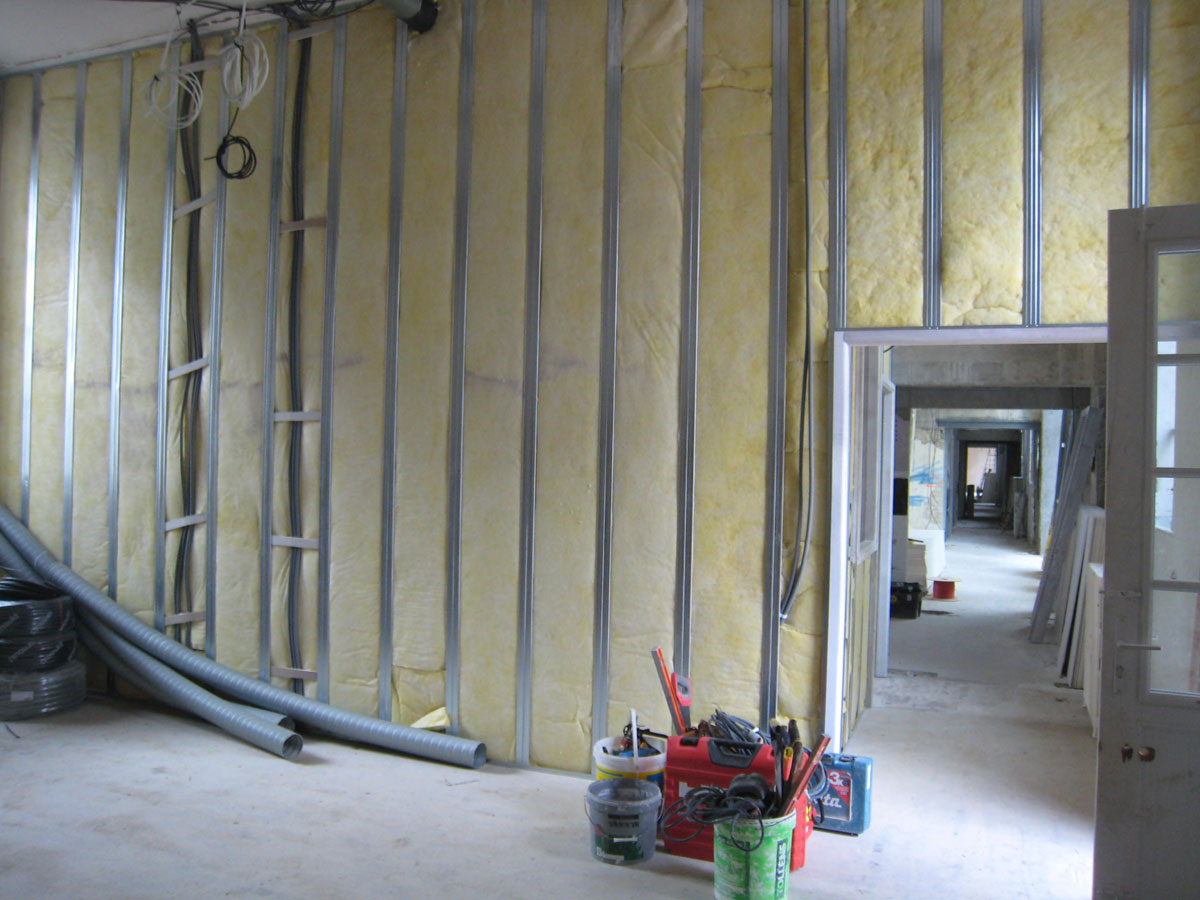

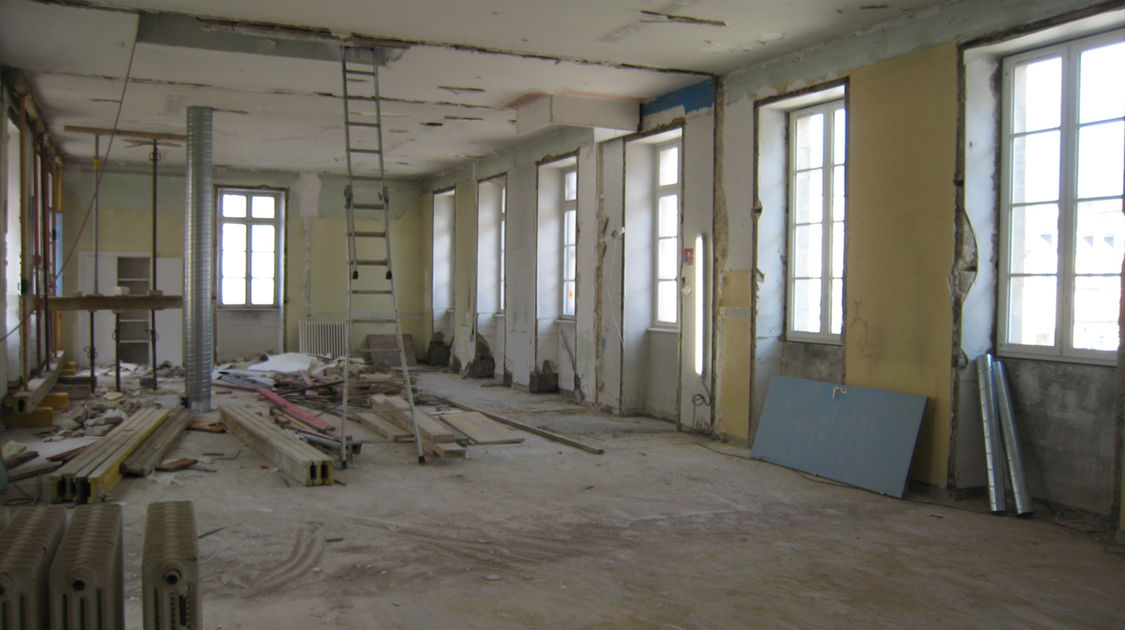

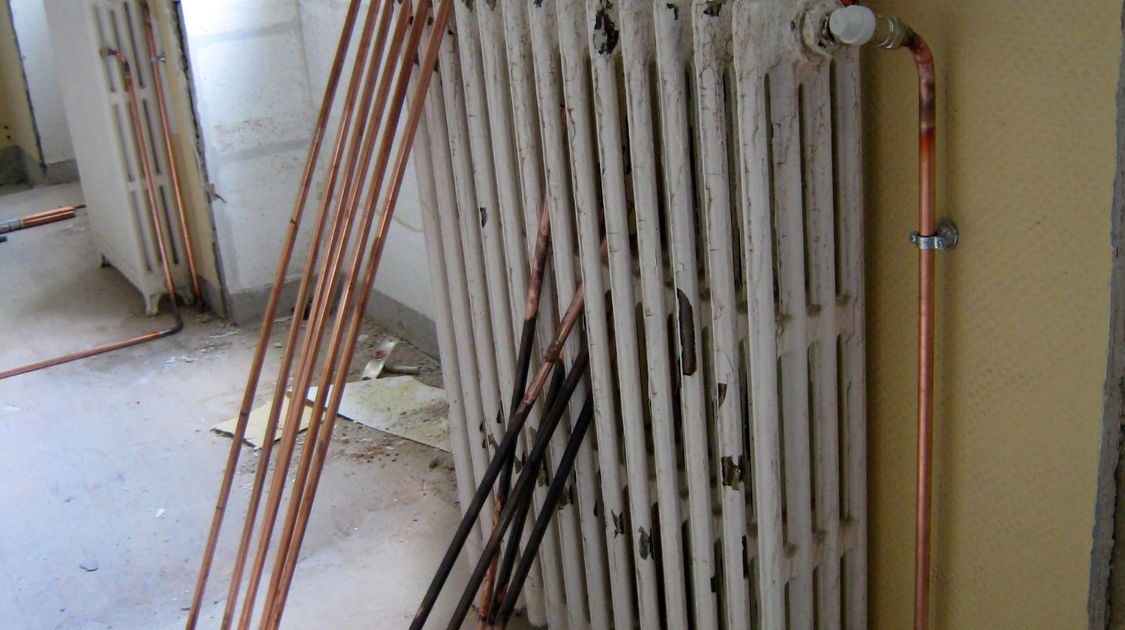

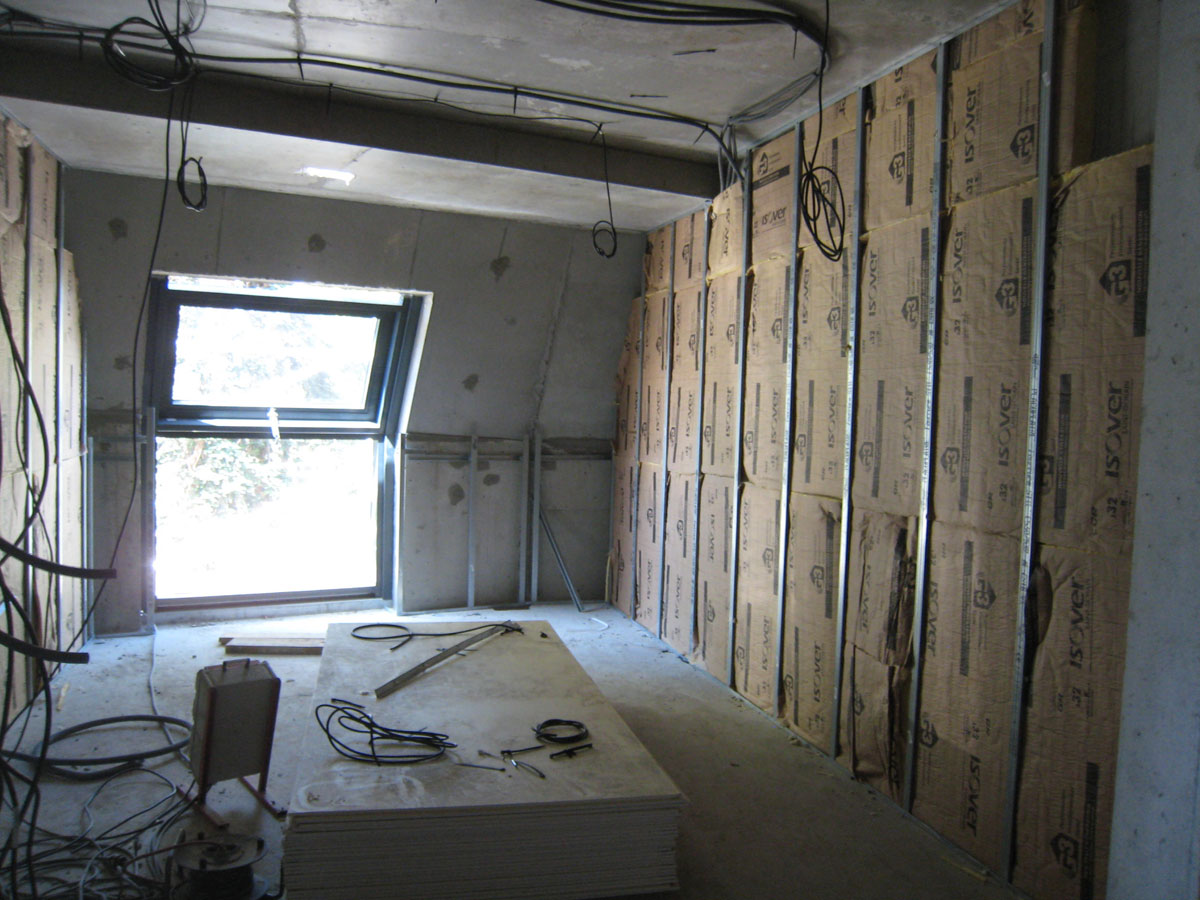

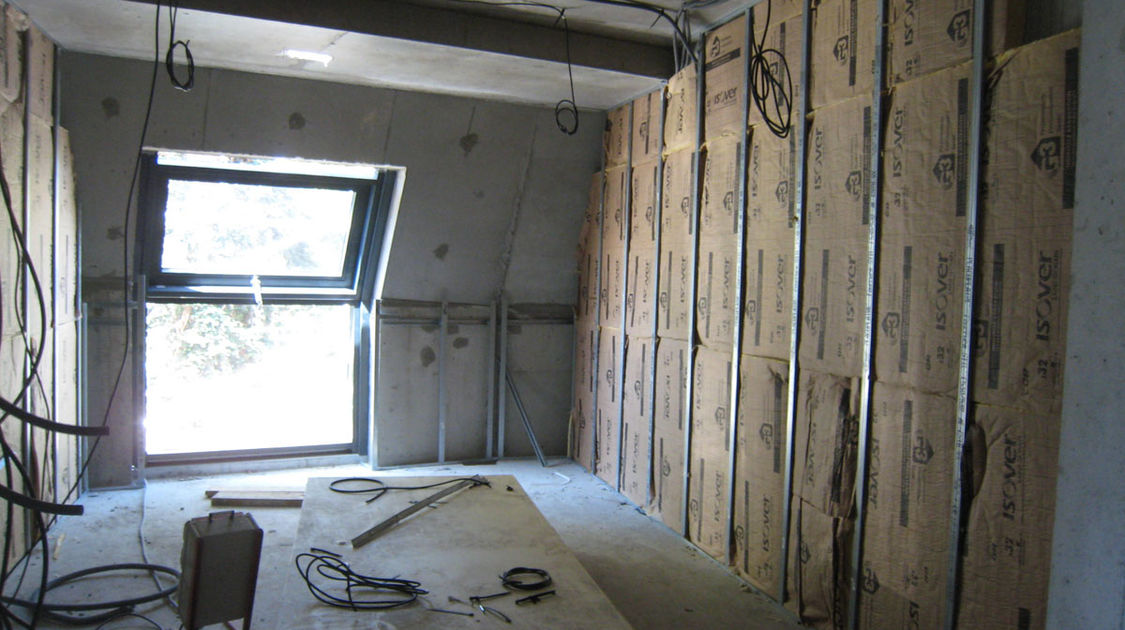

Chantier du pôle Max Jacob : L’isolation des bureaux dans le bâtiment administratif. Le 11 juin 2014. Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

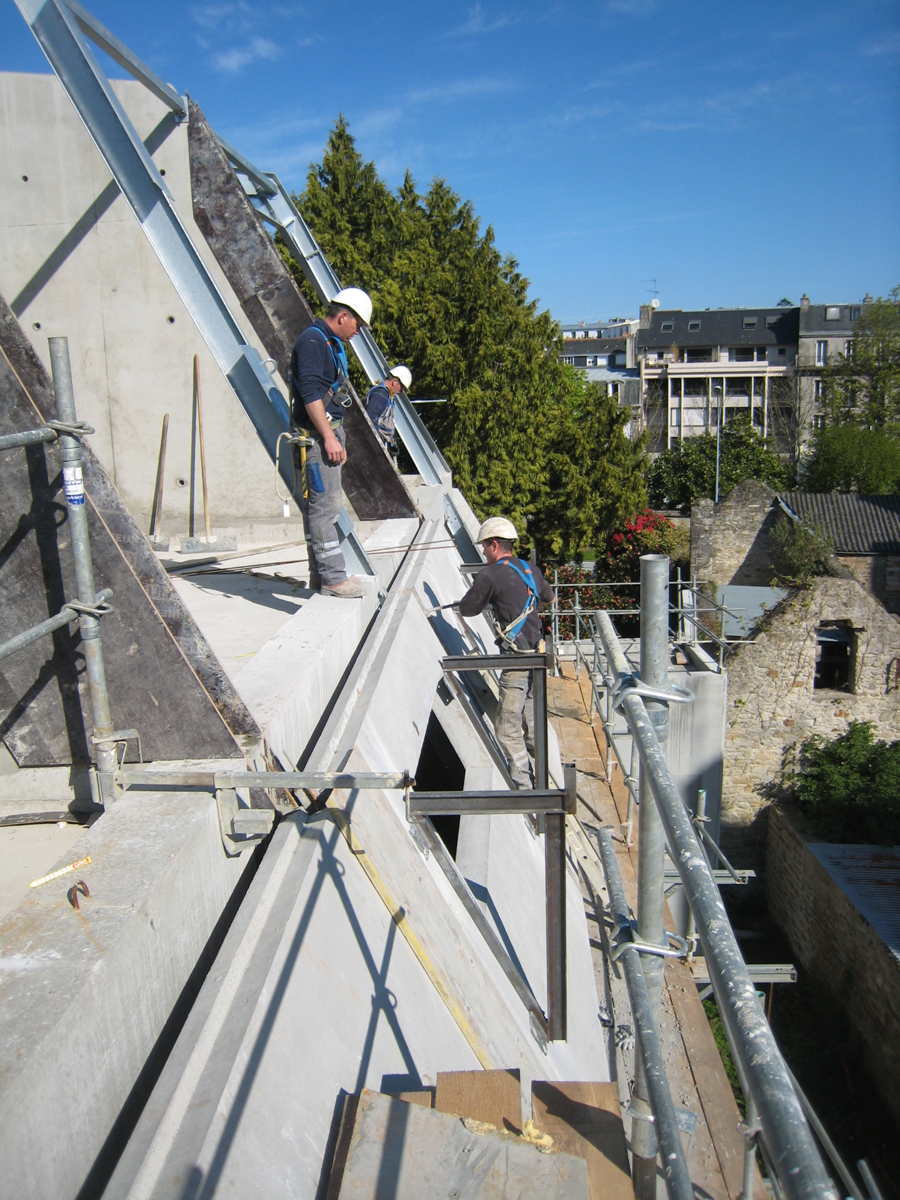

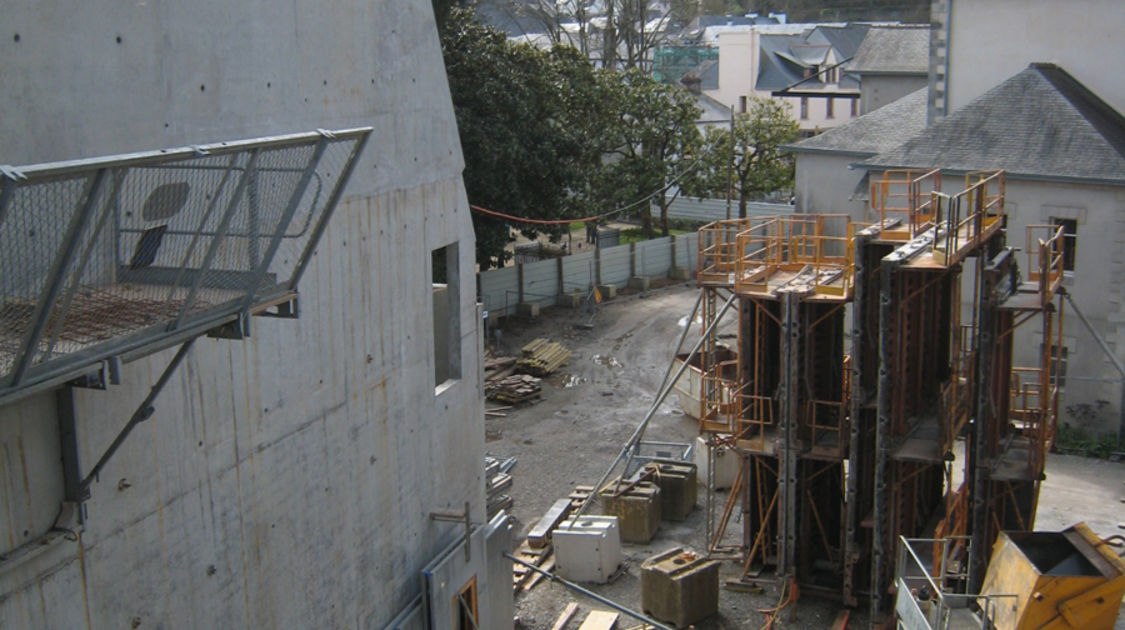

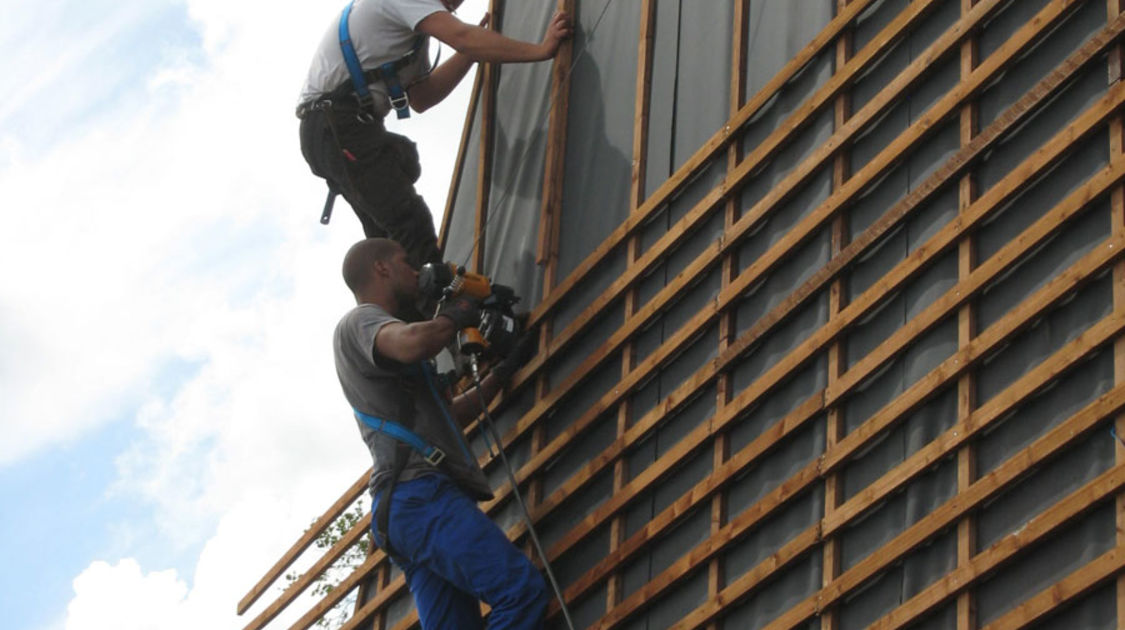

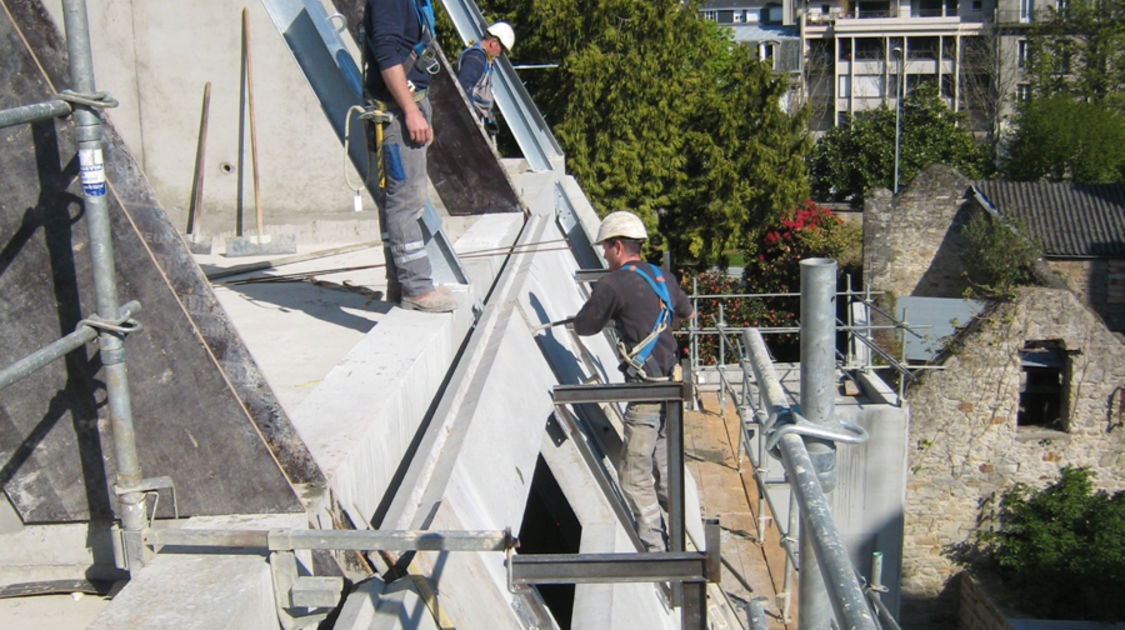

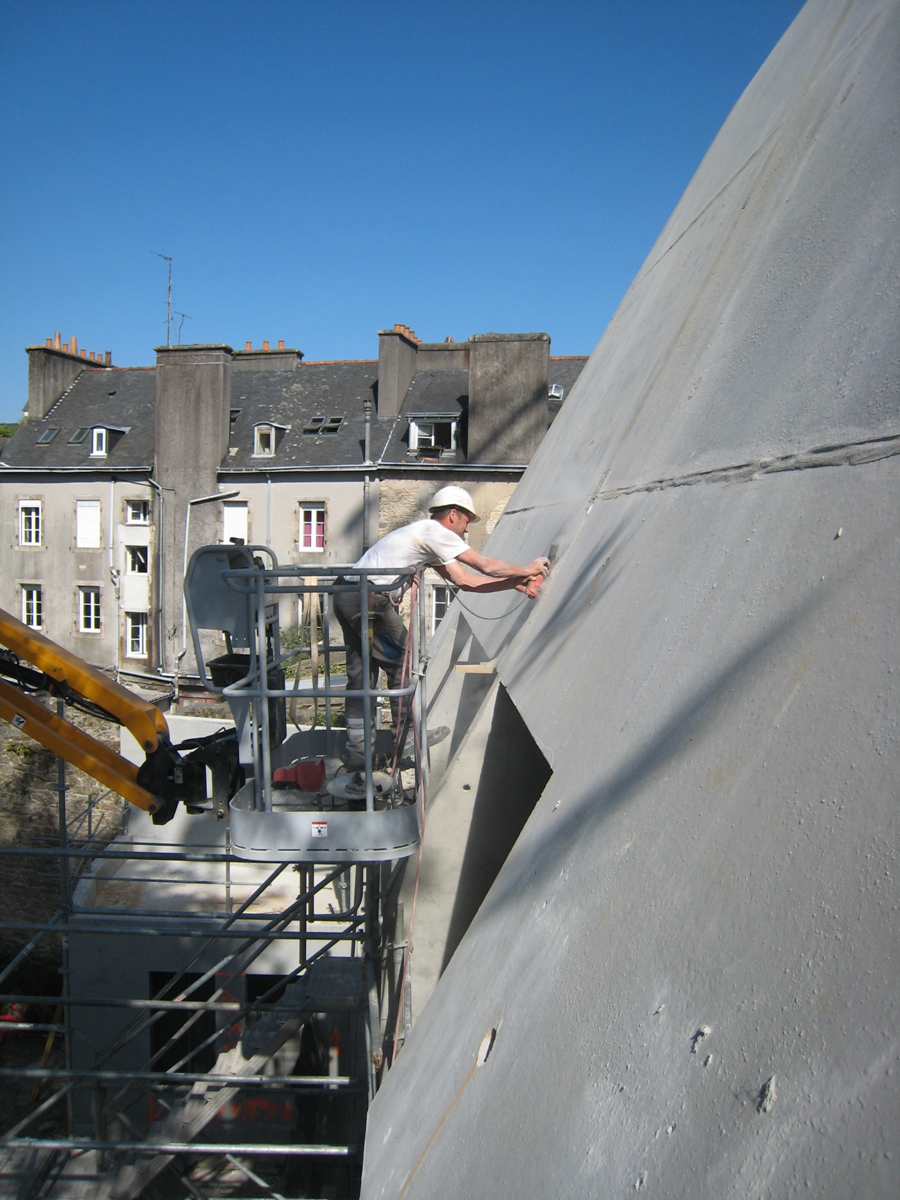

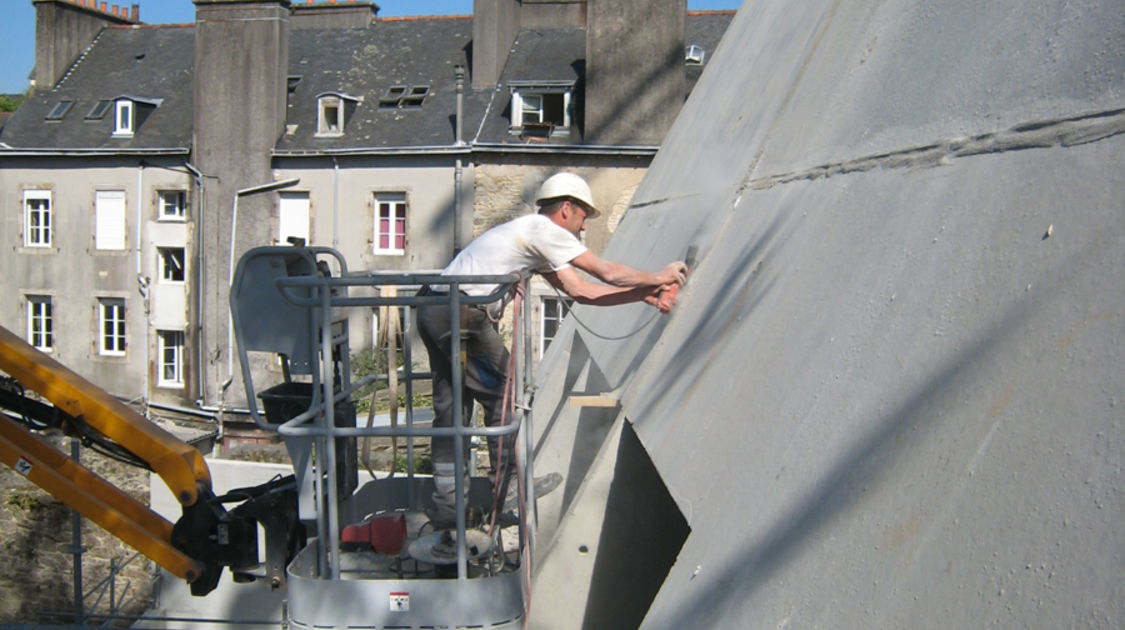

Chantier du pôle Max Jacob : Les acrobates de la toiture du Novomax. Le 10 juin 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

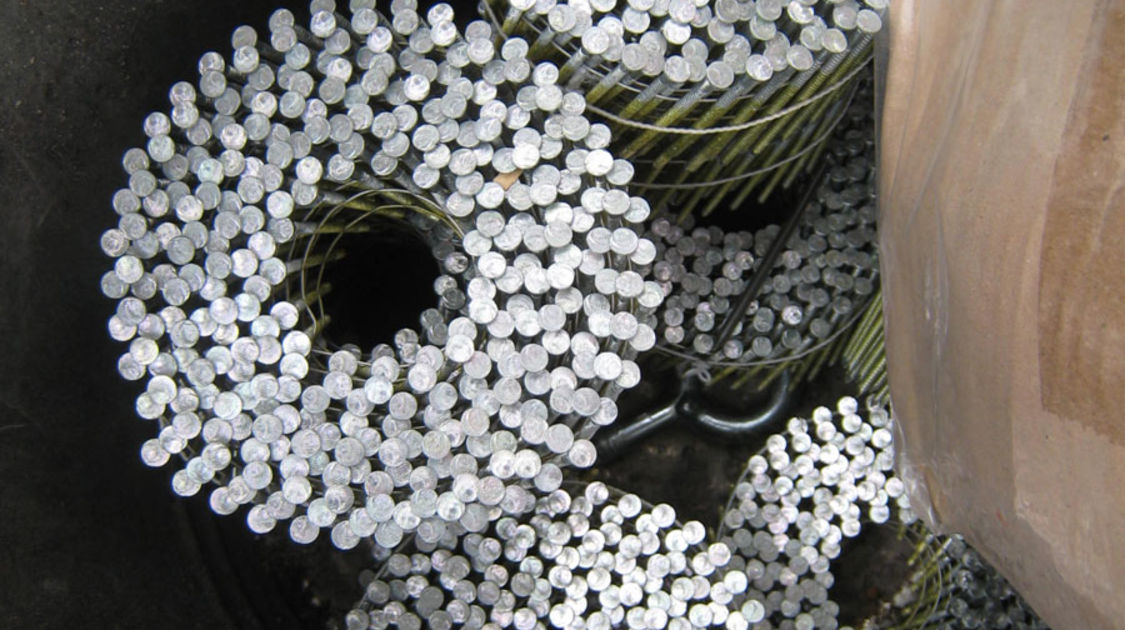

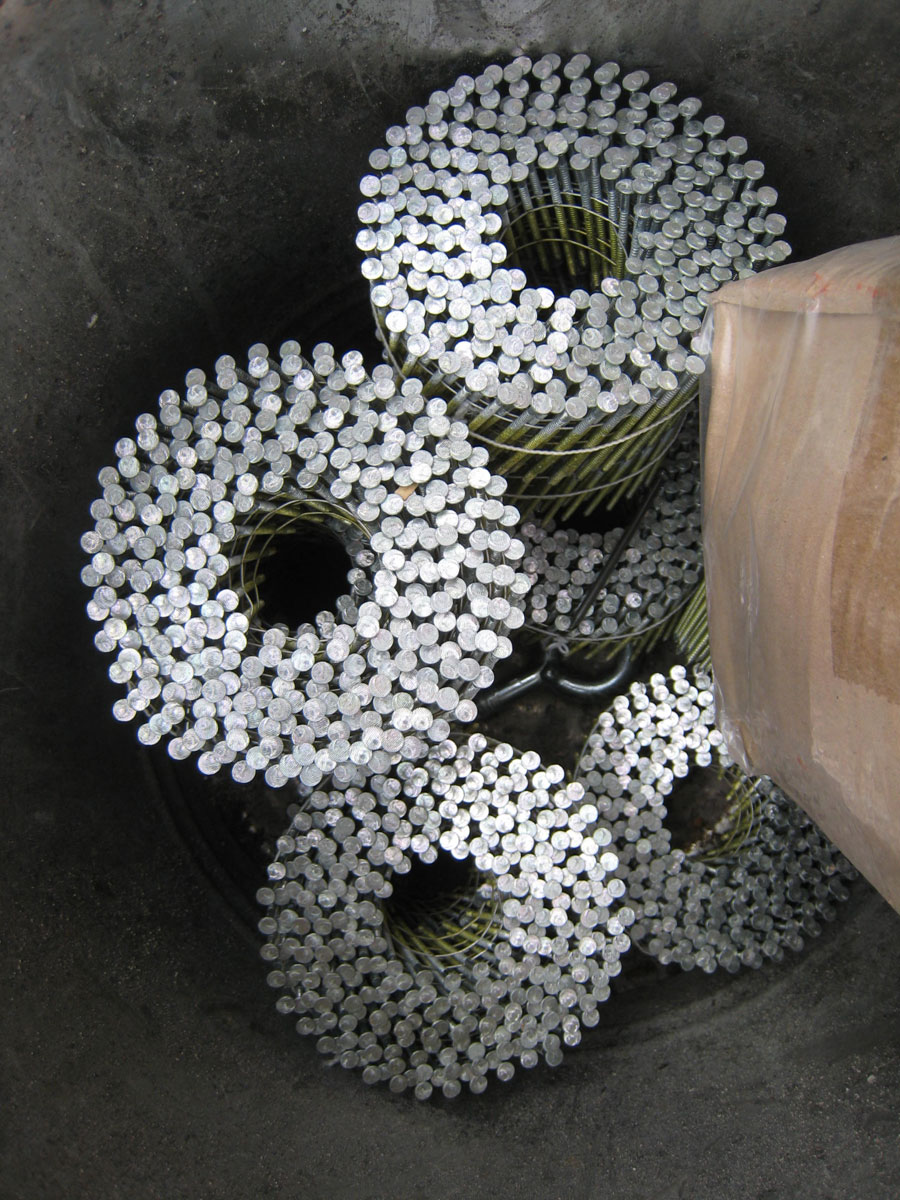

Chantier du pôle Max Jacob : Les clous servant au fixations du bardage sur la toiture du Novomax. Le 9 juin 2014. Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

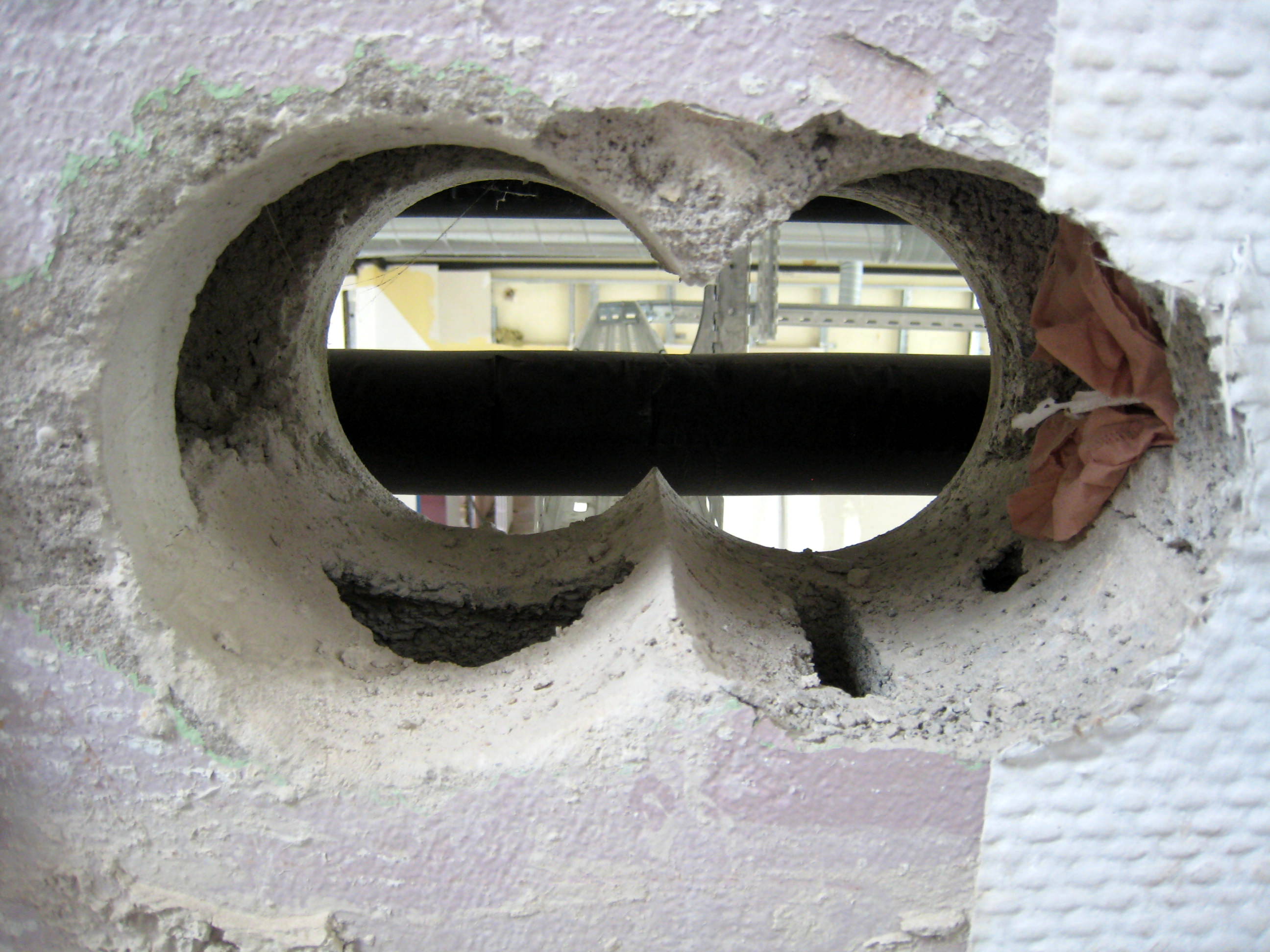

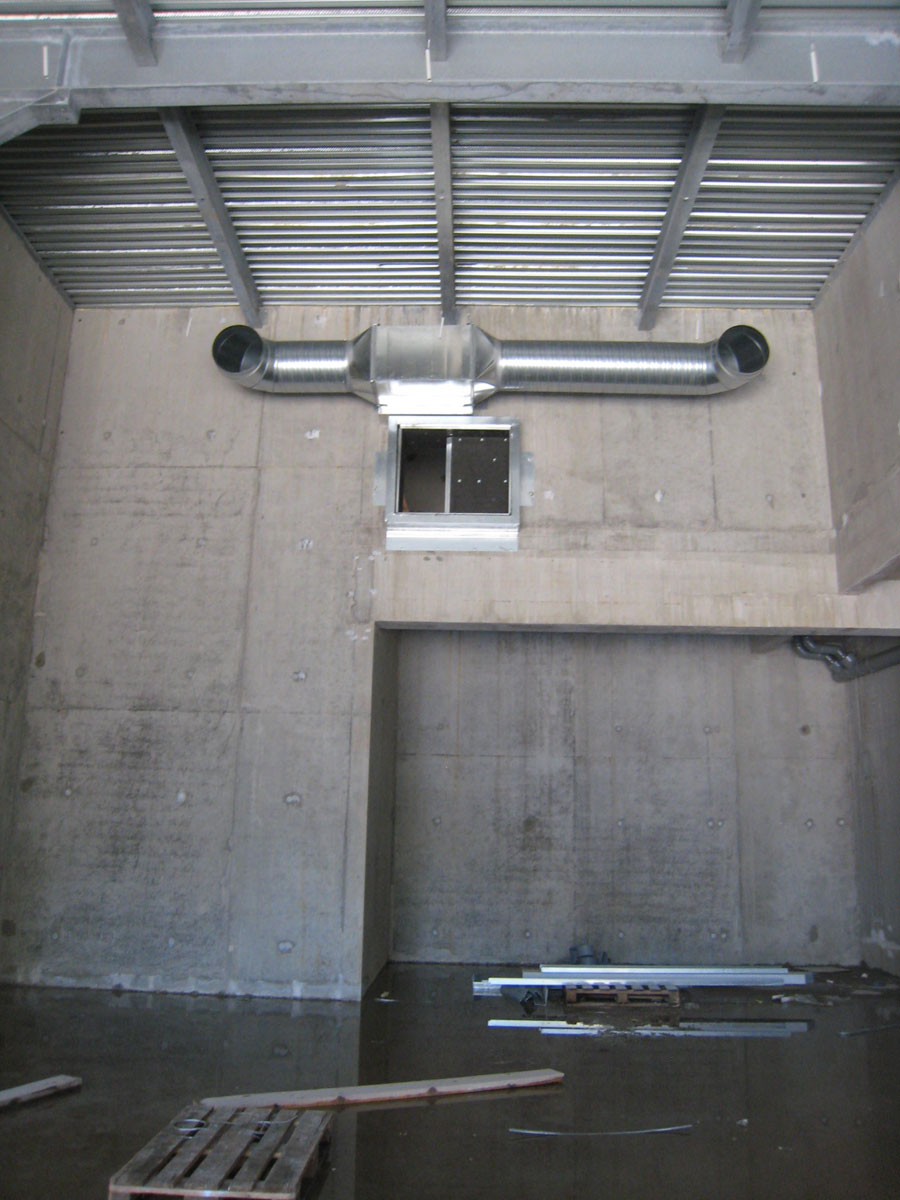

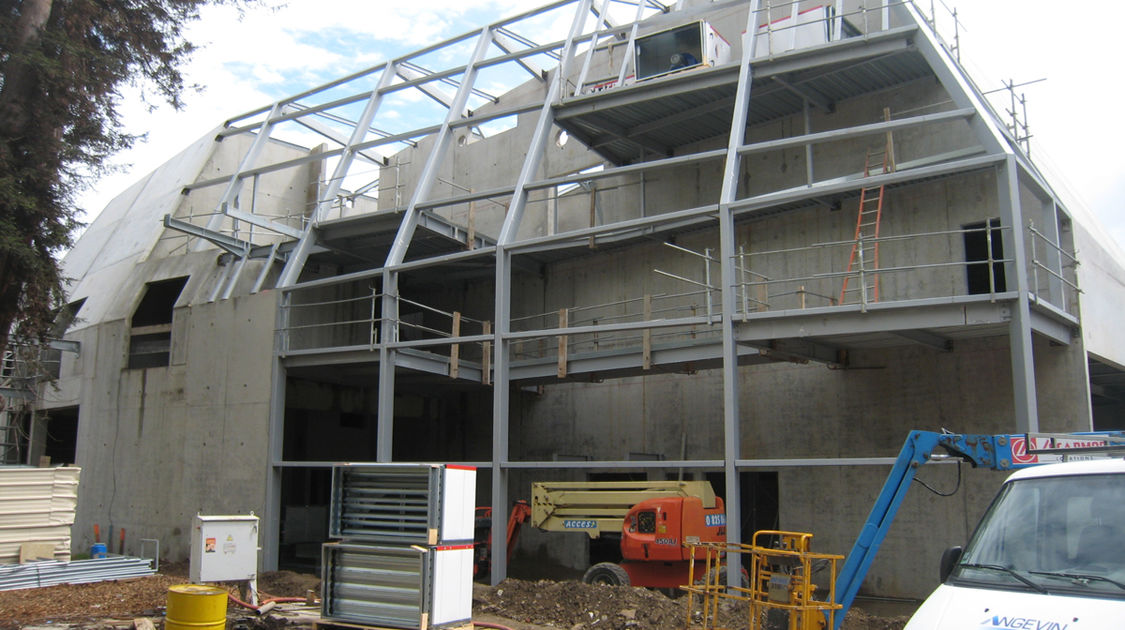

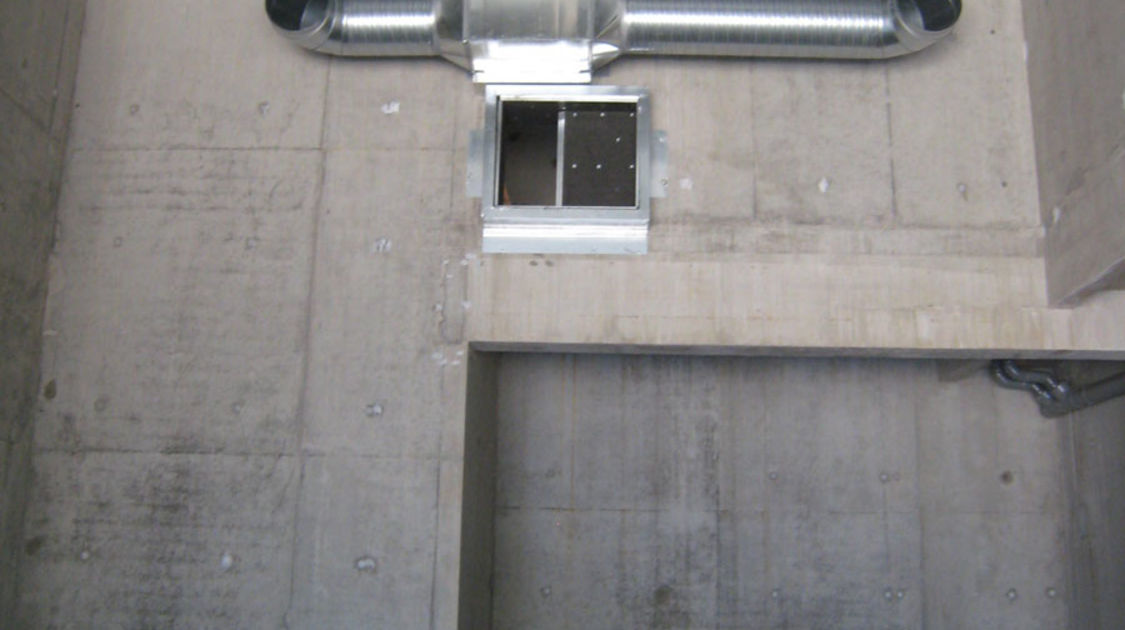

Chantier du pôle Max Jacob : La gaine de ventilation dans le club du Novomax. Le 6 juin 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

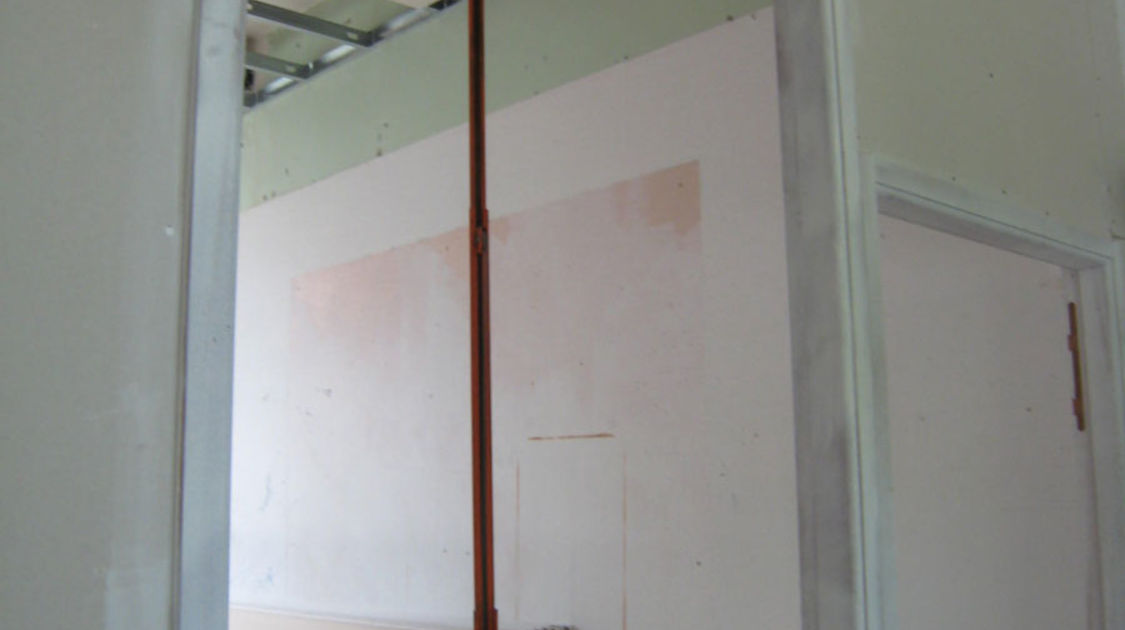

Chantier du pôle Max Jacob : Les plaques de placo sont presque toutes posées dans le bâtiment administratif. Le 5 juin 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

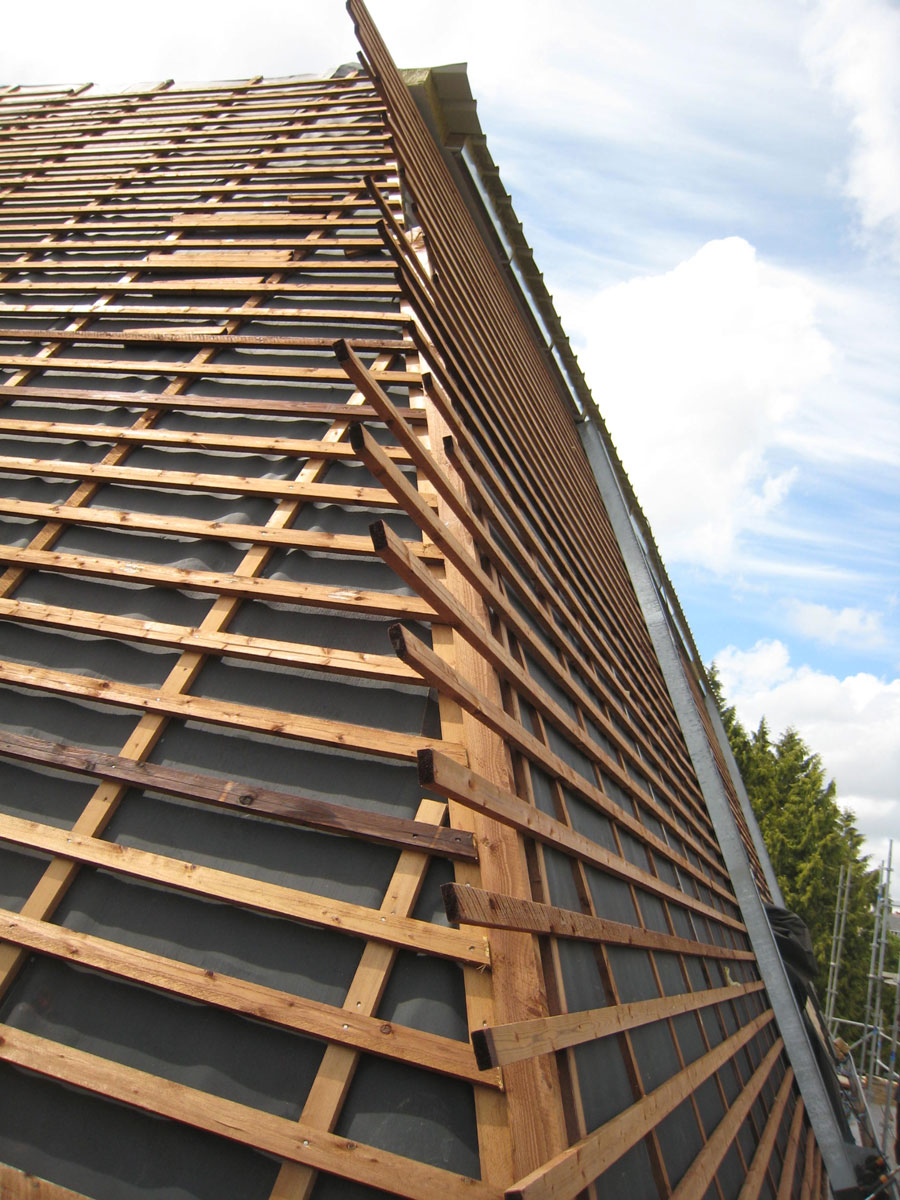

Chantier du pôle Max Jacob : La toiture des ateliers du jardin. Le 4 juin 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Toit du Novomax. Le 3 juin 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Le cloisonnement des futurs sanitaires permet de s’y projeter. Le 31 mai 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

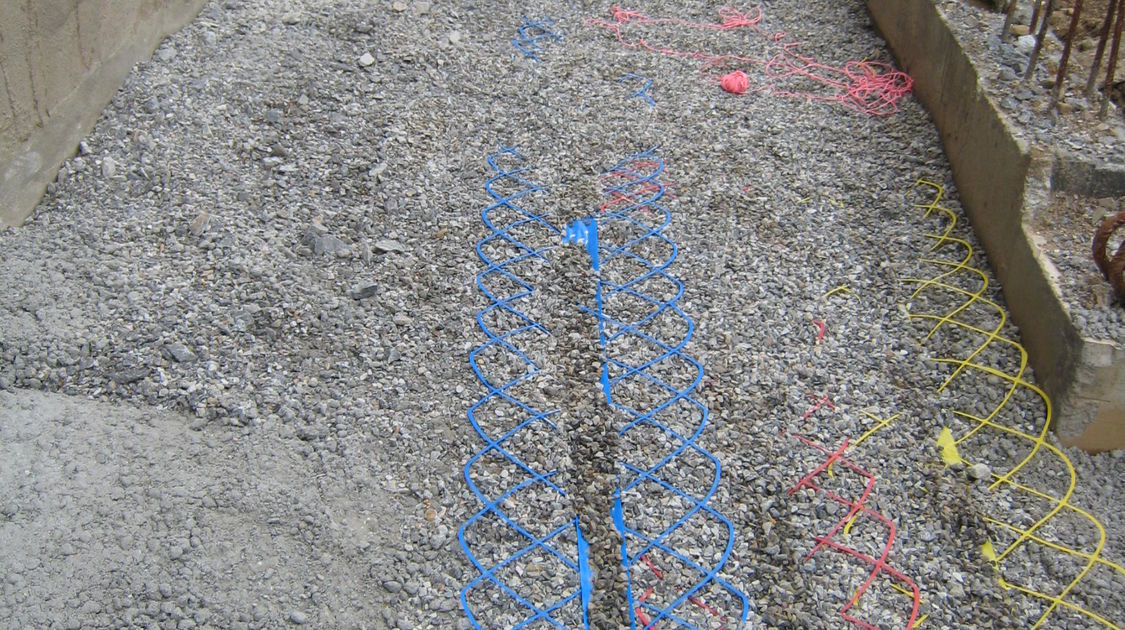

Chantier du pôle Max Jacob : Le chemin des fluides qui longent le bâtiment administratif. Le 28 mai 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

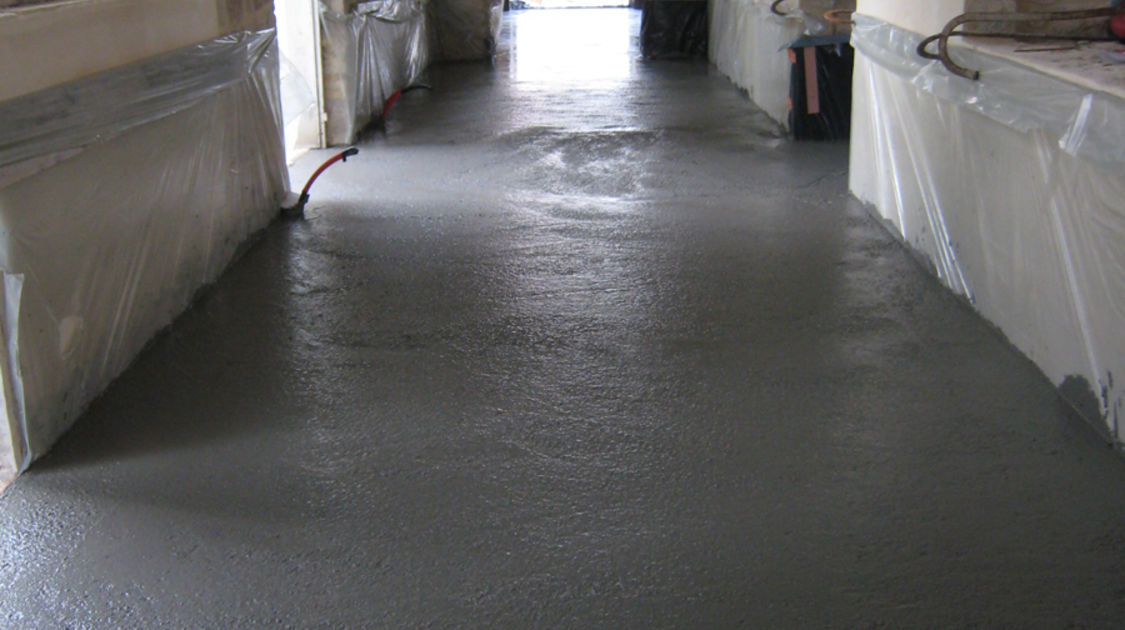

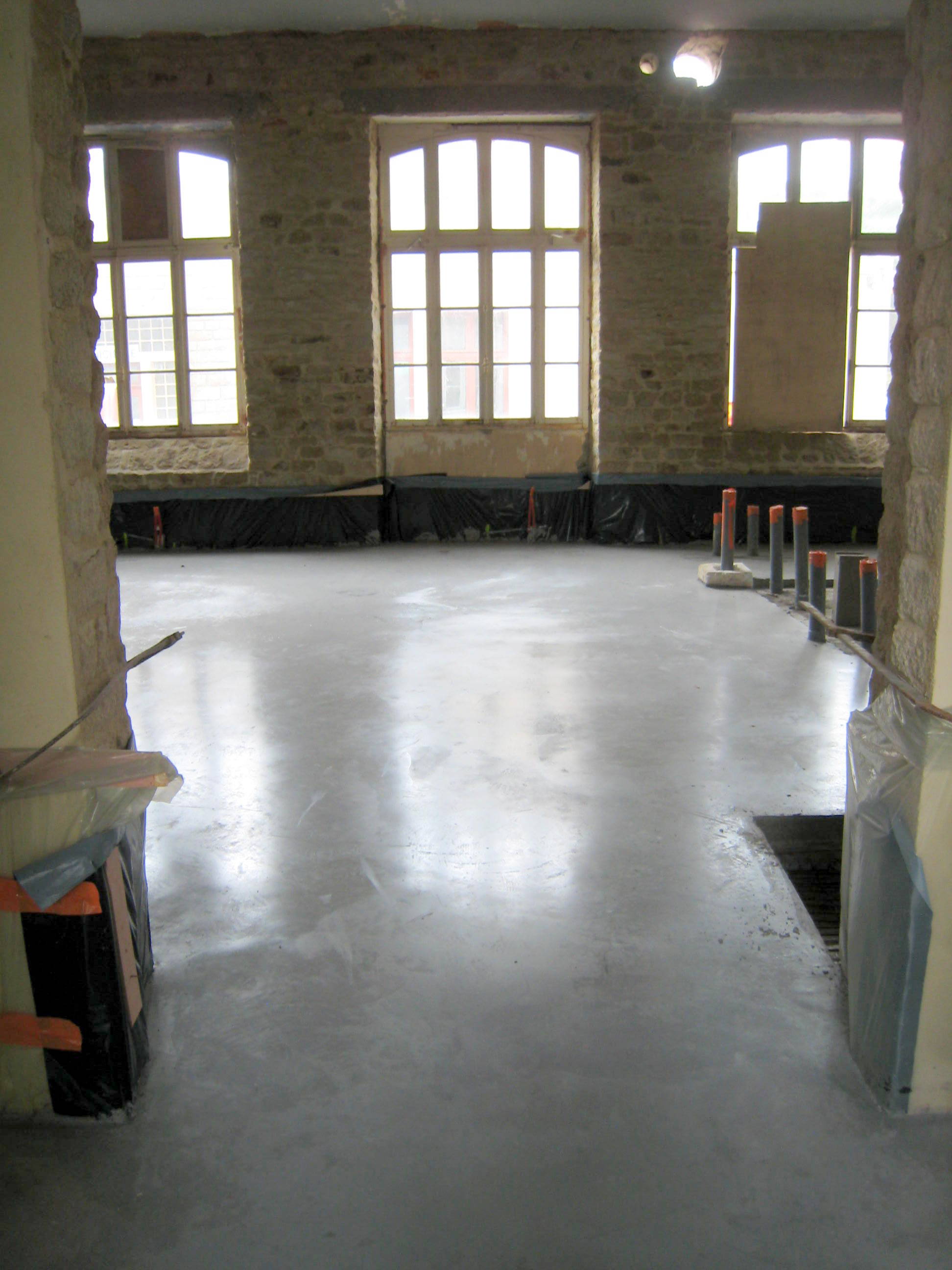

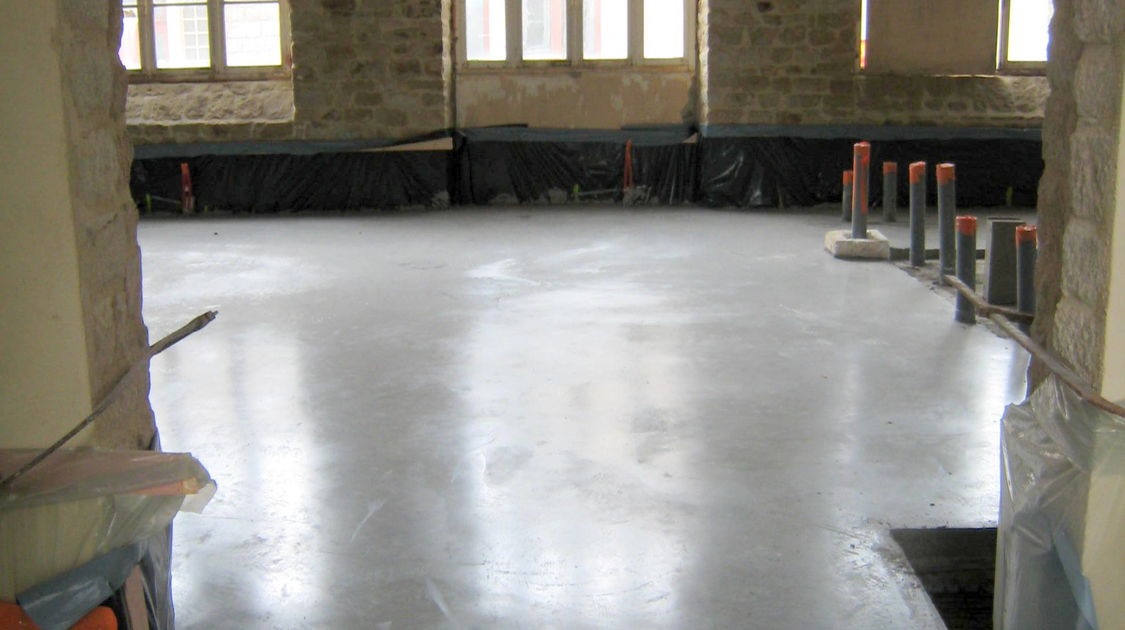

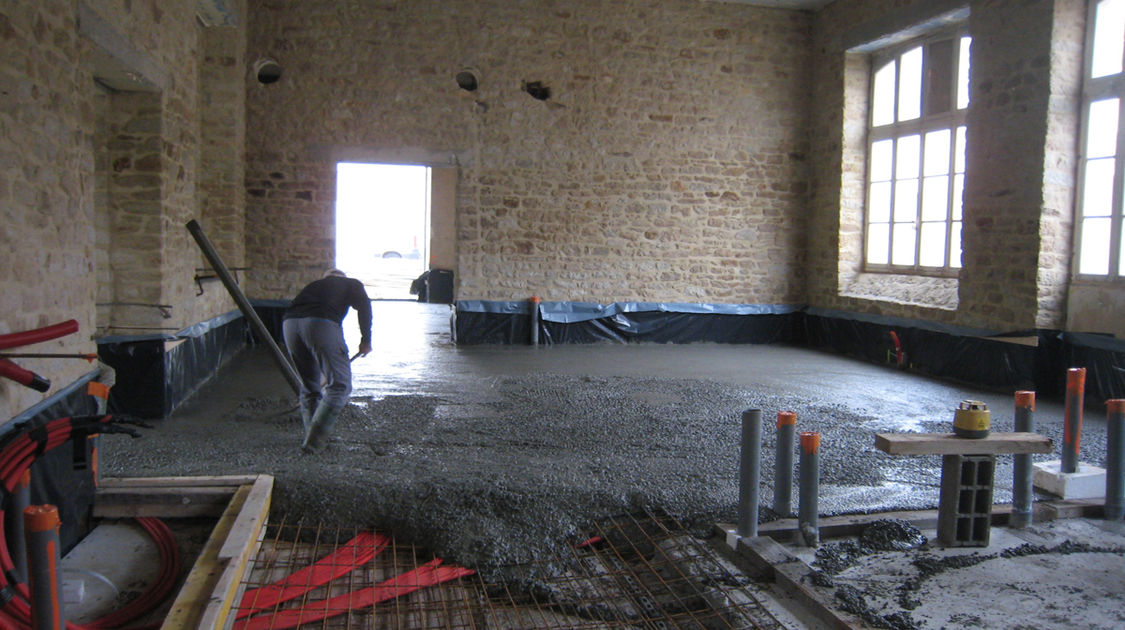

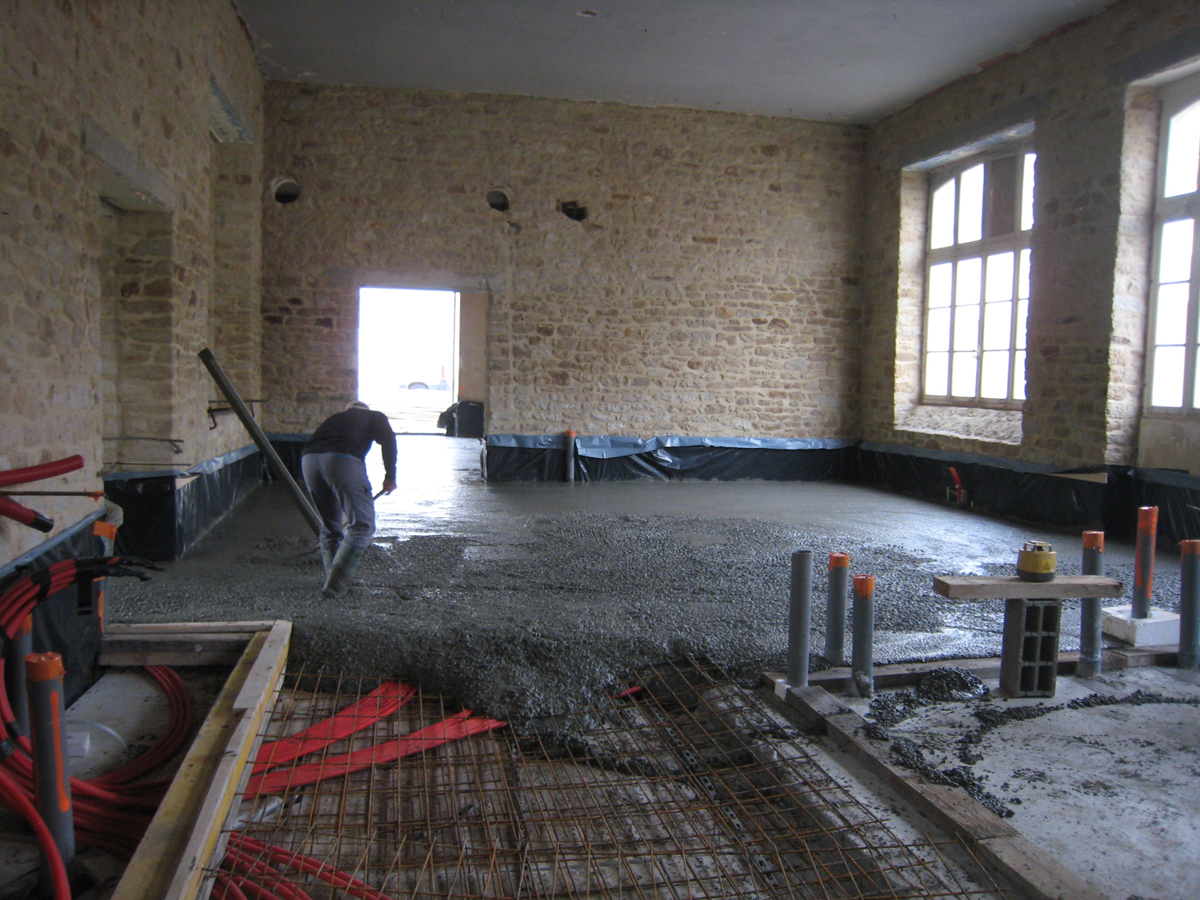

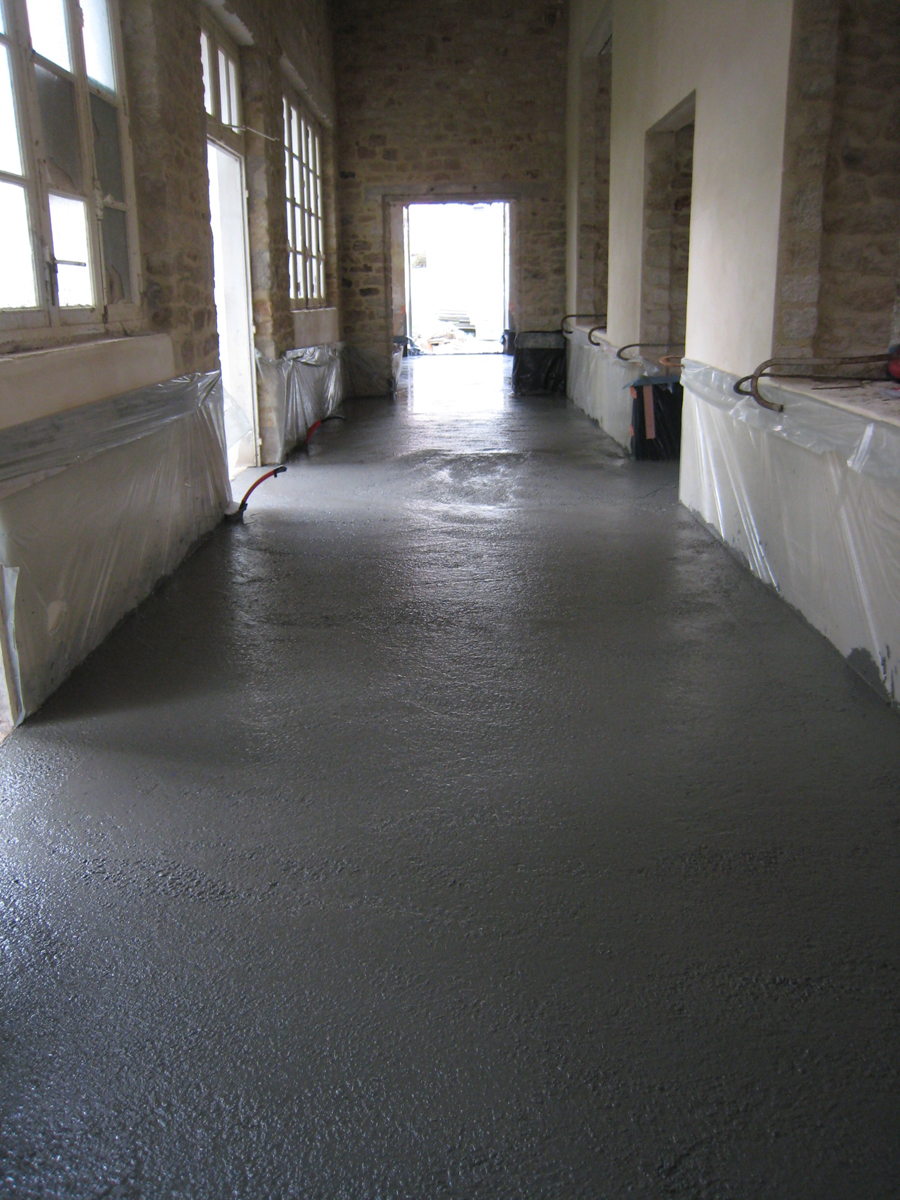

Chantier du pôle Max Jacob : Le sol de la dalle béton ciré est protégée pour la suite du chantier. Le 27 mai 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Vue du Novomax. Le 26 mai 2014.Photo : Sylvie Bouguennec, régisseur général du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

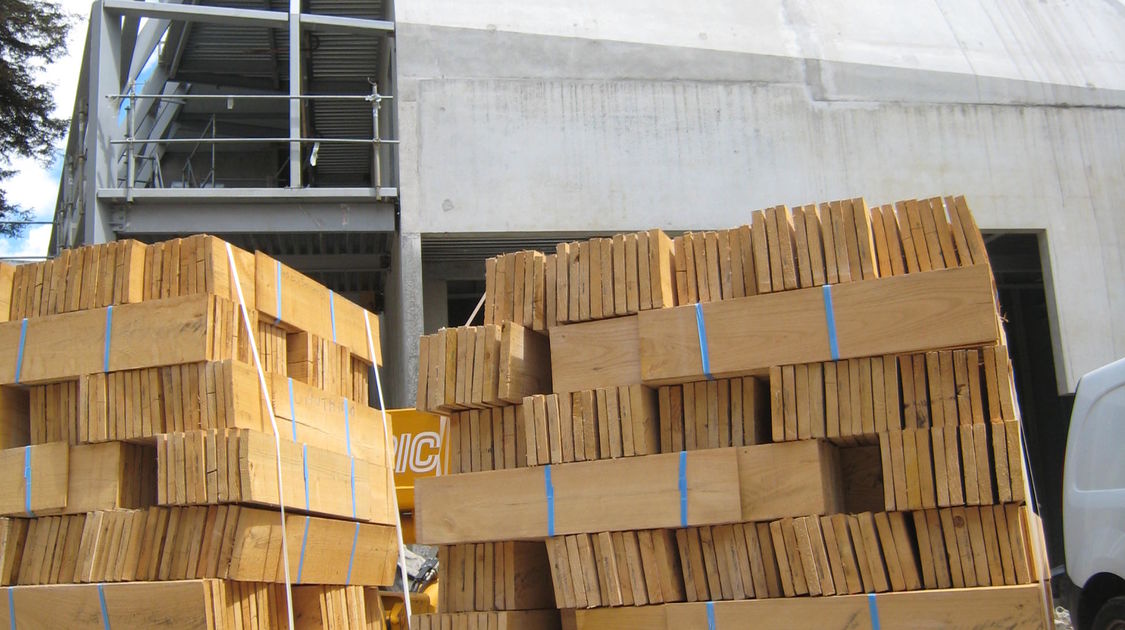

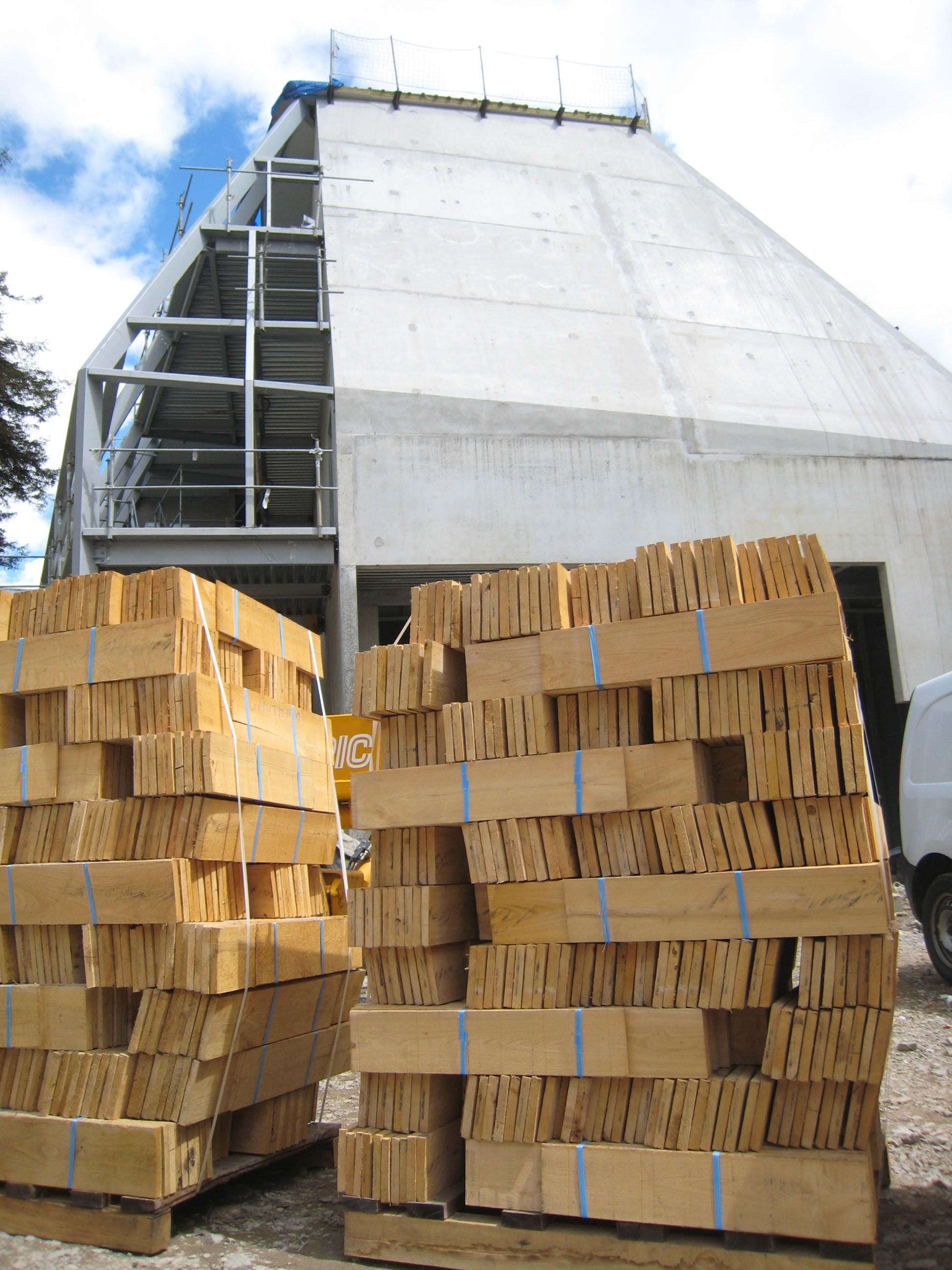

Chantier du pôle Max Jacob : Livraison du bardage bois du bâtiment Novomax. Le 23 mai 2014.Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

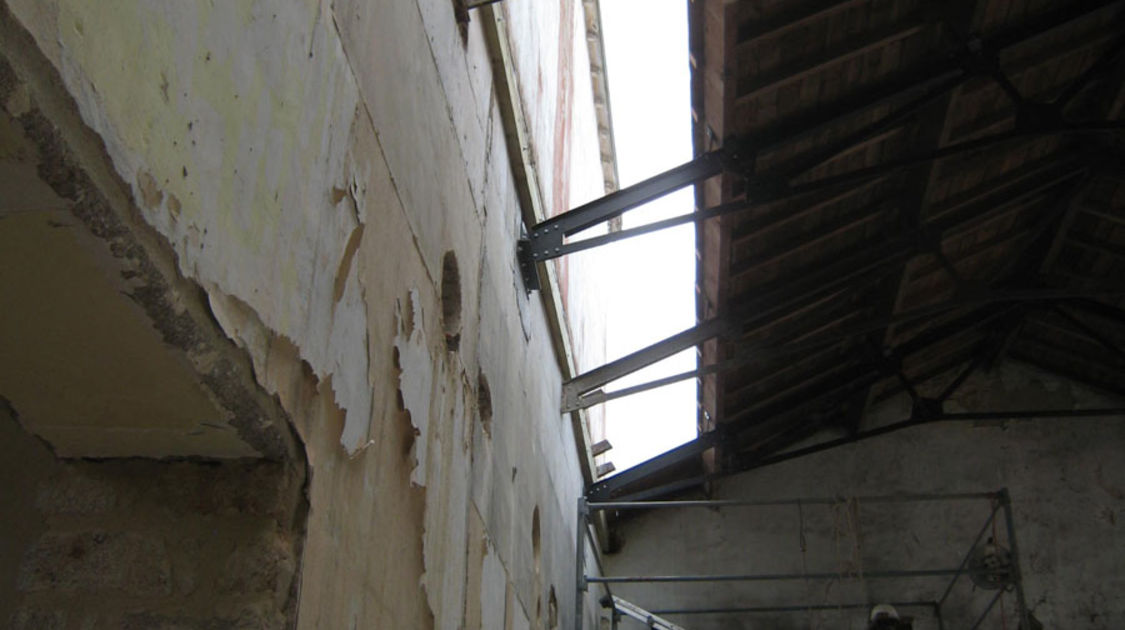

Chantier du pôle Max Jacob : Finitions d’étanchéité du bâtiment du Novomax. Le 22 mai 2014.Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

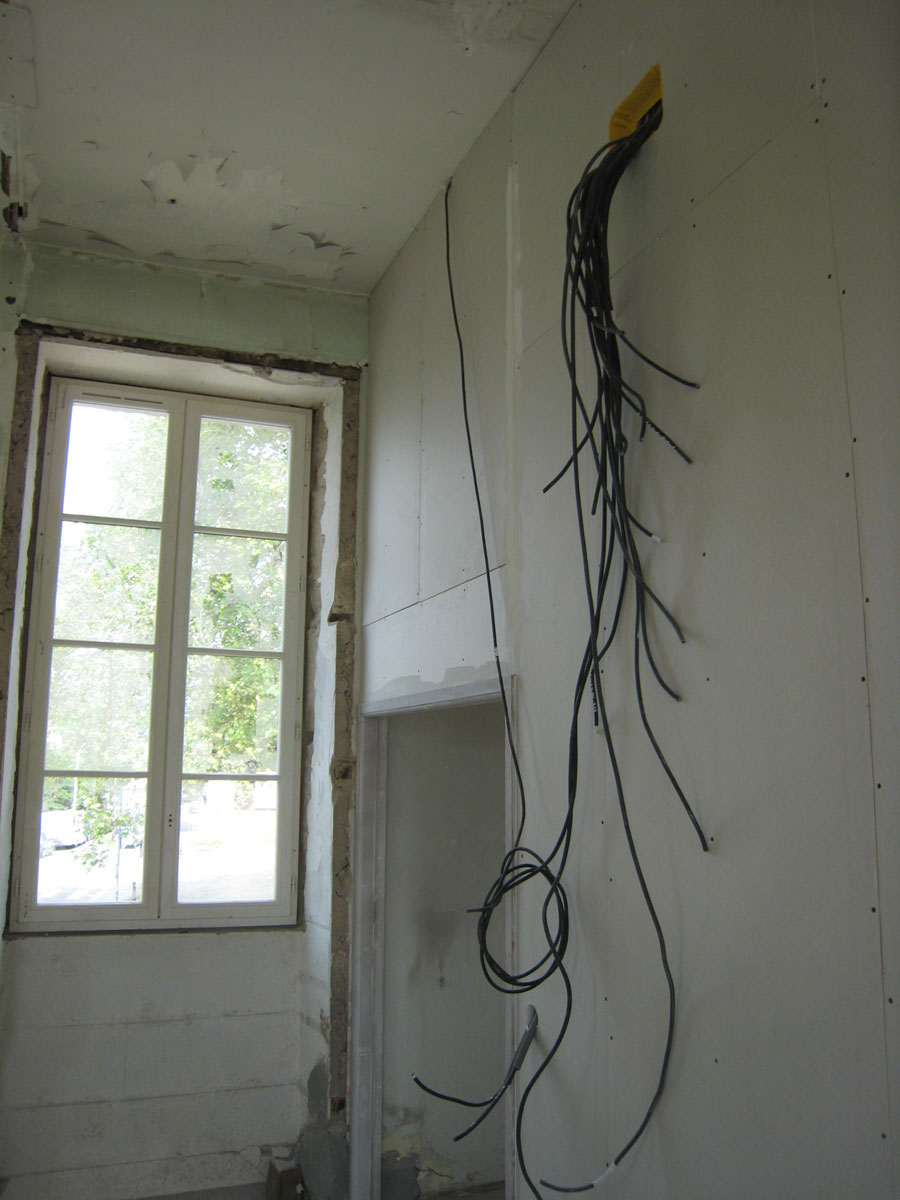

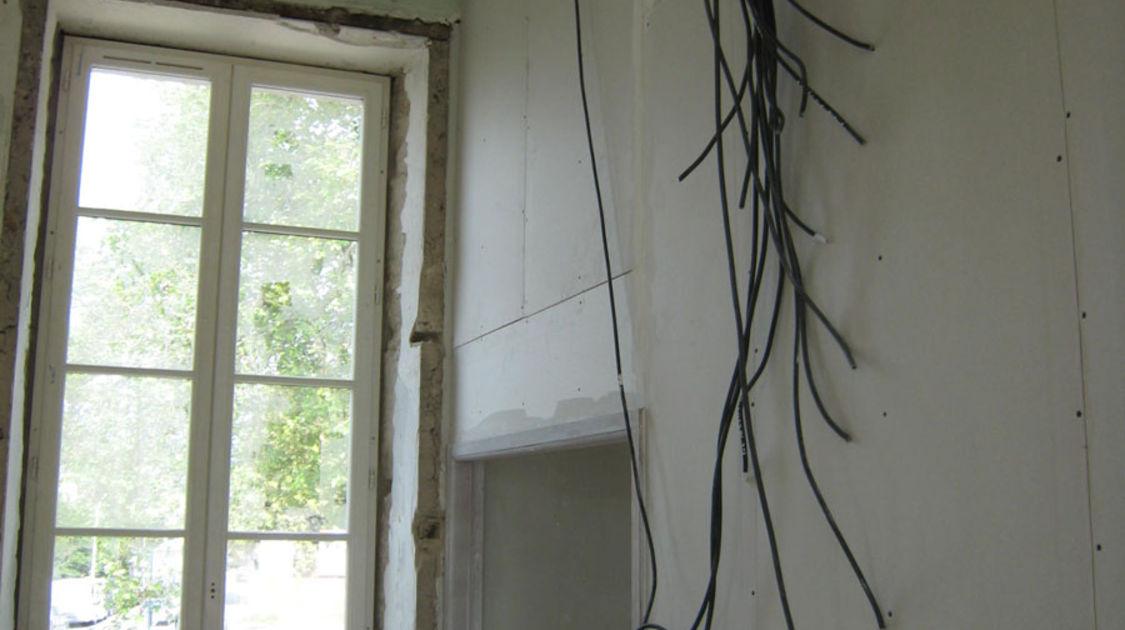

Chantier du pôle Max Jacob : les chemins de câbles n’attendent plus qu’eux. Le 22 mai 2014.Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

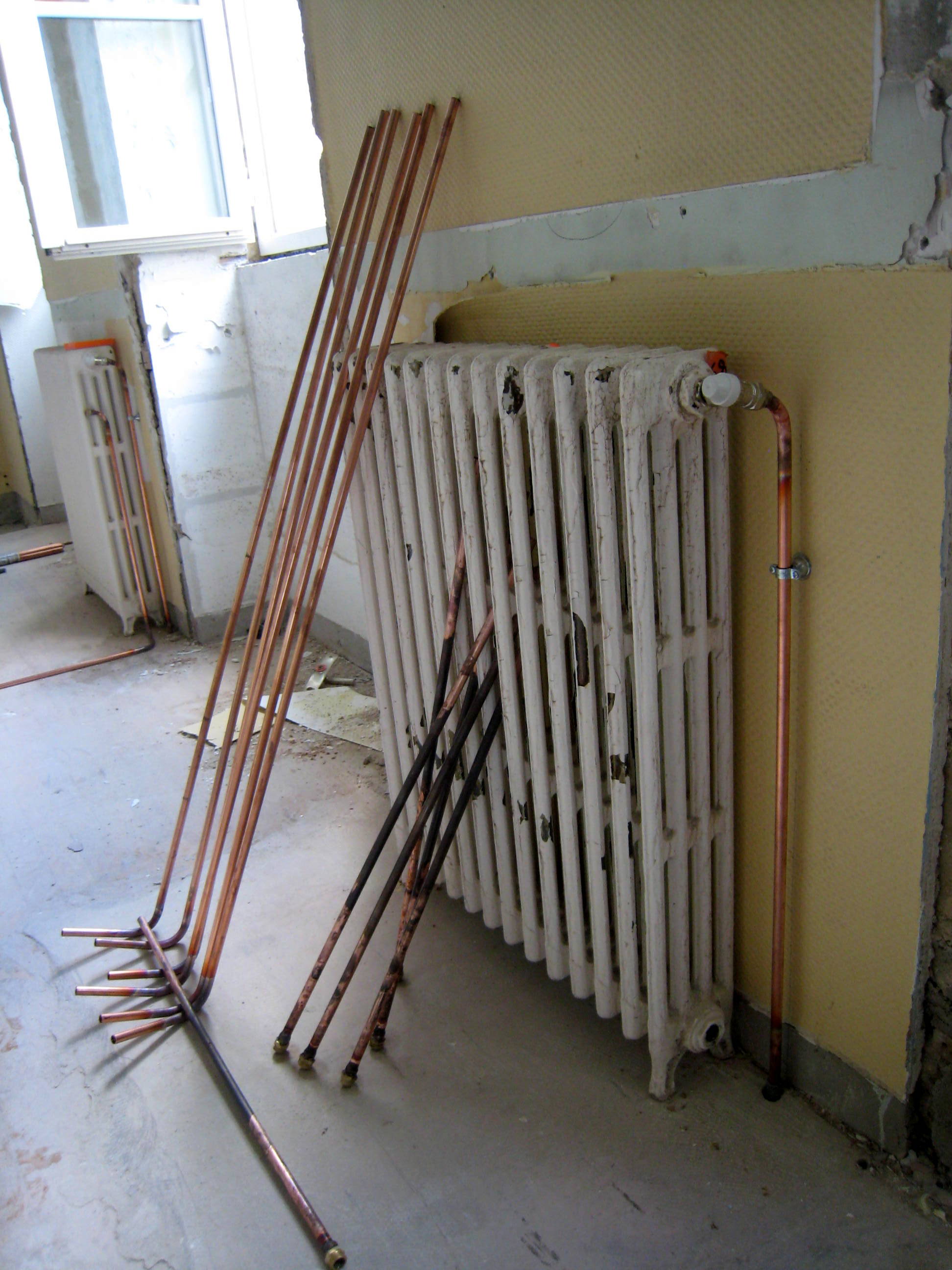

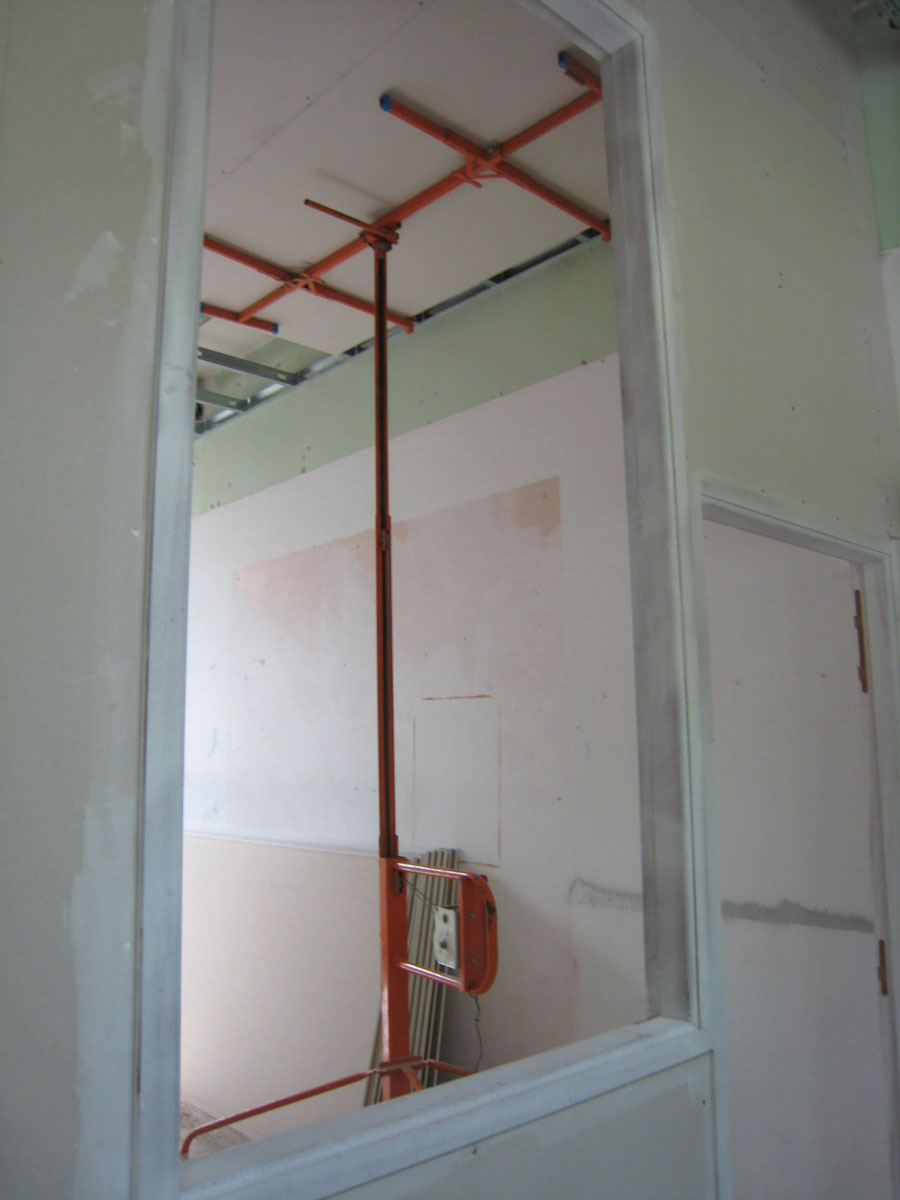

Chantier du pôle Max Jacob : Le système de chauffage se met en place dans les bâtiments administratifs. Le 21 mai 2014.Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

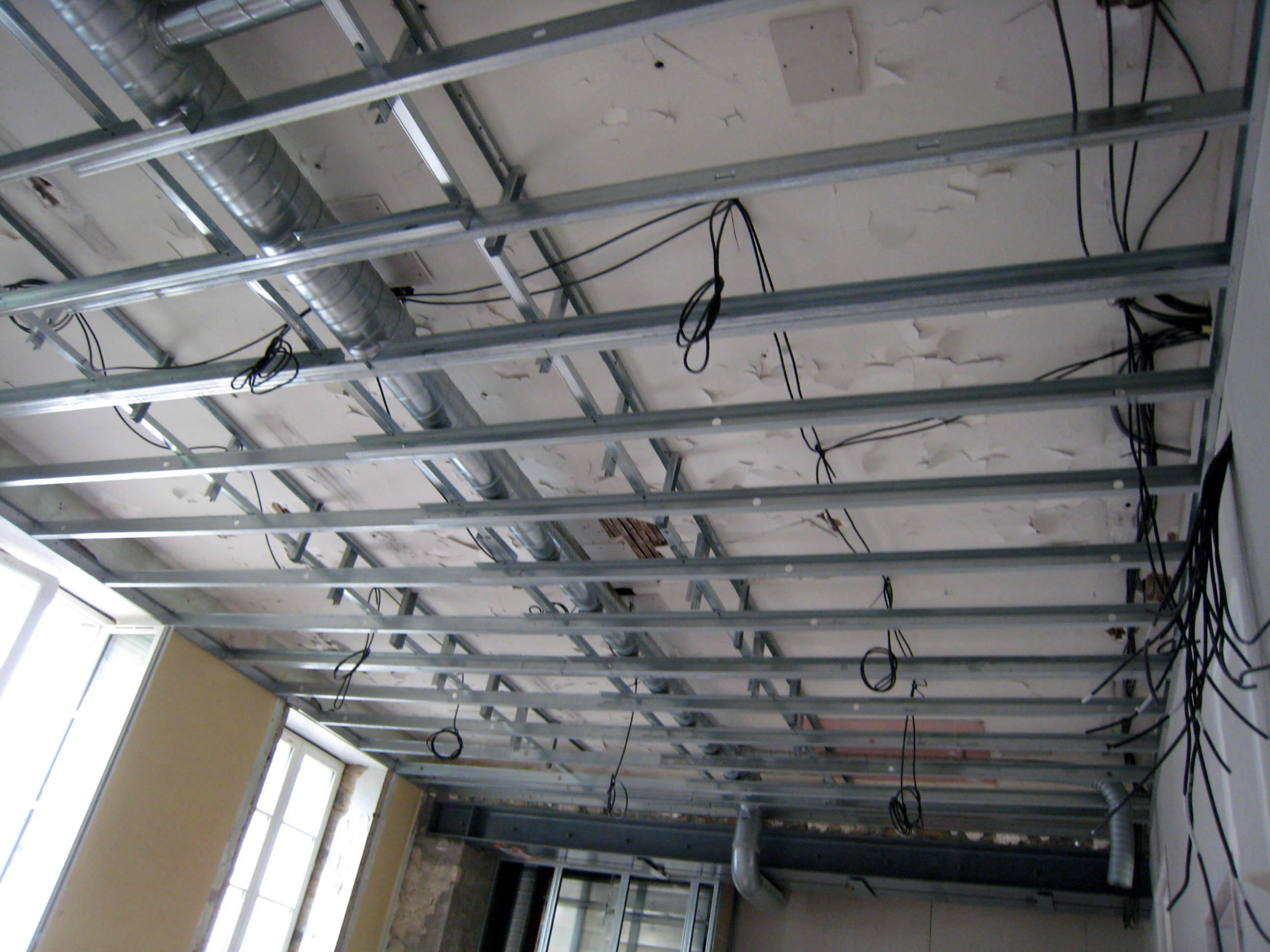

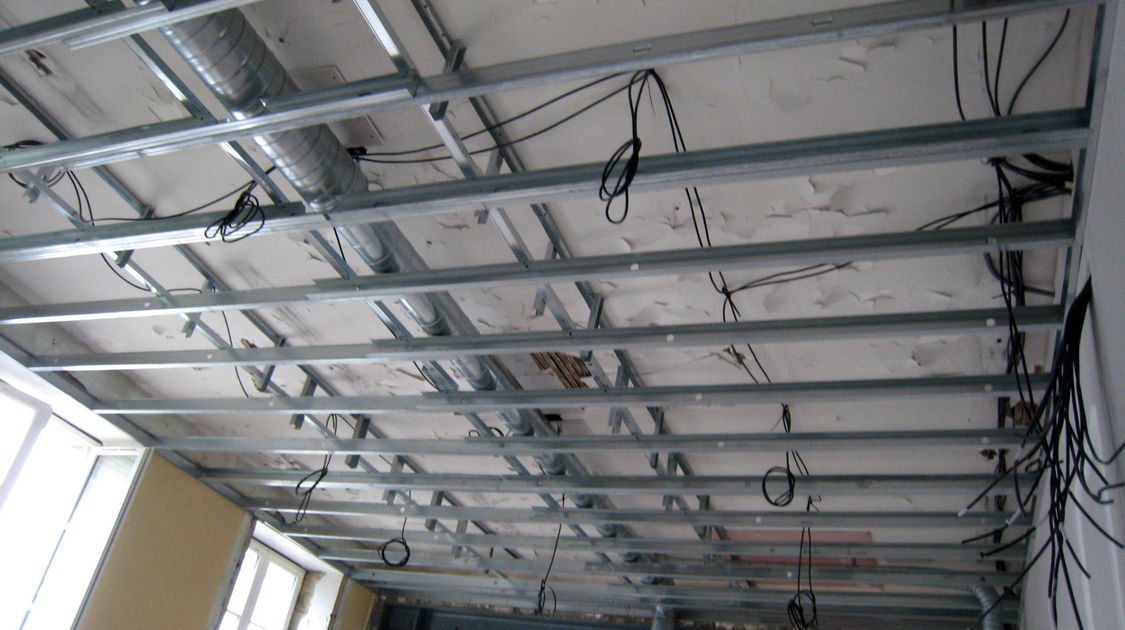

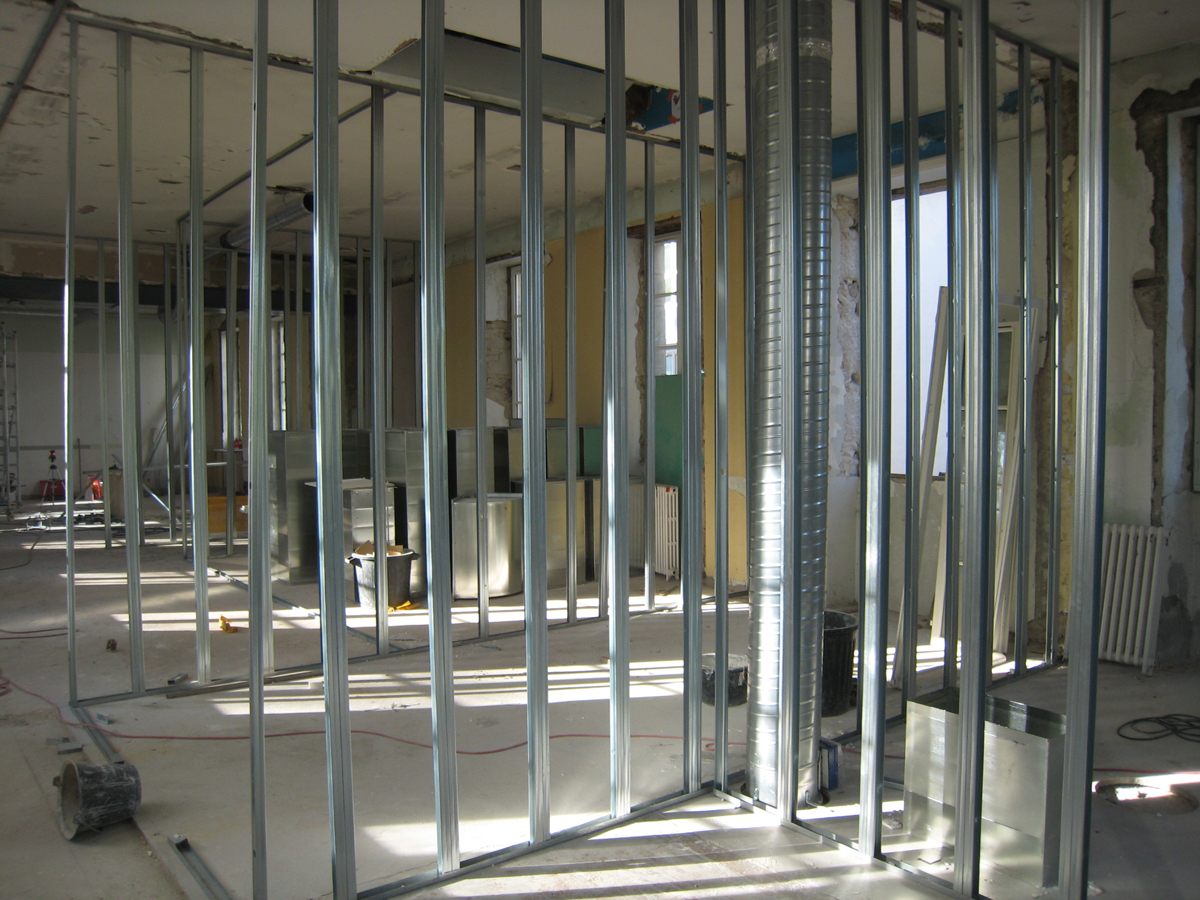

Chantier du pôle Max Jacob : Bâtiments administratifs, la pose des faux plafonds peut débuter. Le 20 mai 2014. Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Dans les ateliers du jardins, la nouvelle dalle béton ciré sèche. Le 19 mai 2014.Photo : Sylvie Bouguennec, régisseur général du pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

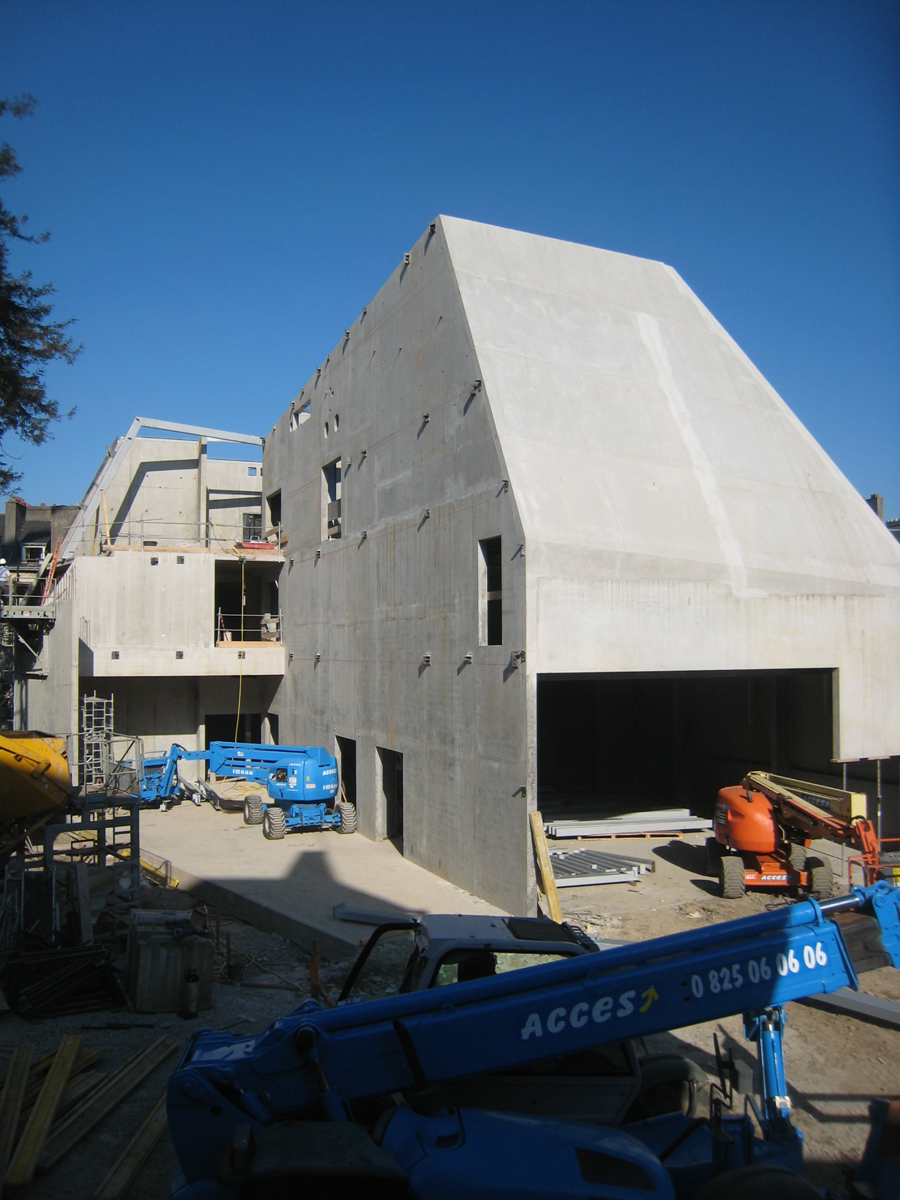

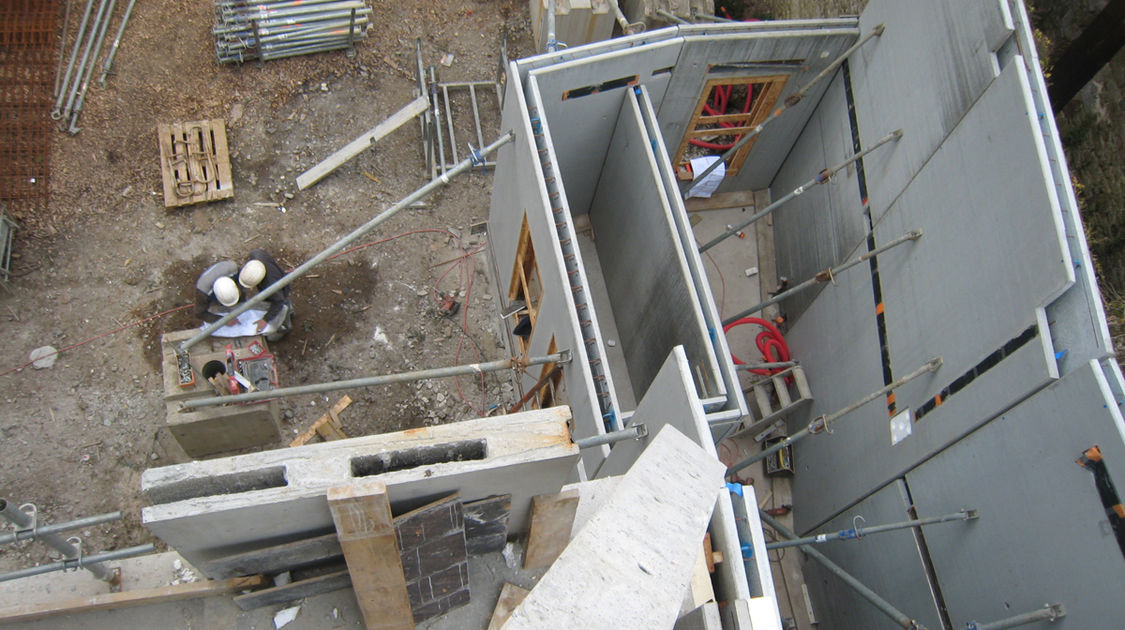

Chantier du pôle Max Jacob : Le Novomax est désormais prêt pour recevoir son vitrage et son bardage définitif. Le 7 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

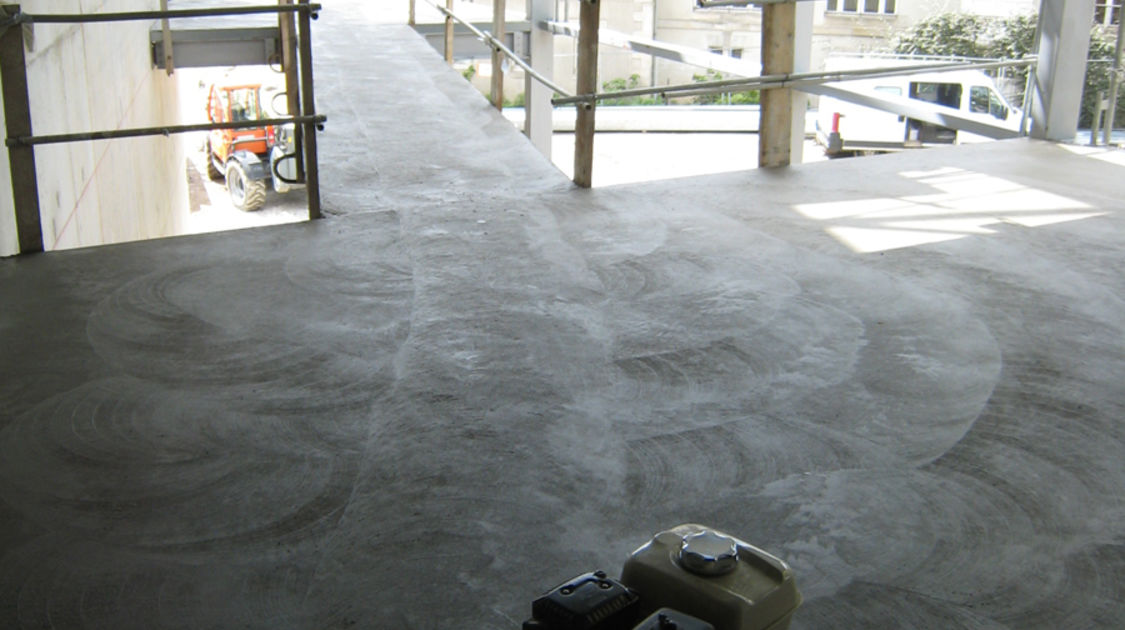

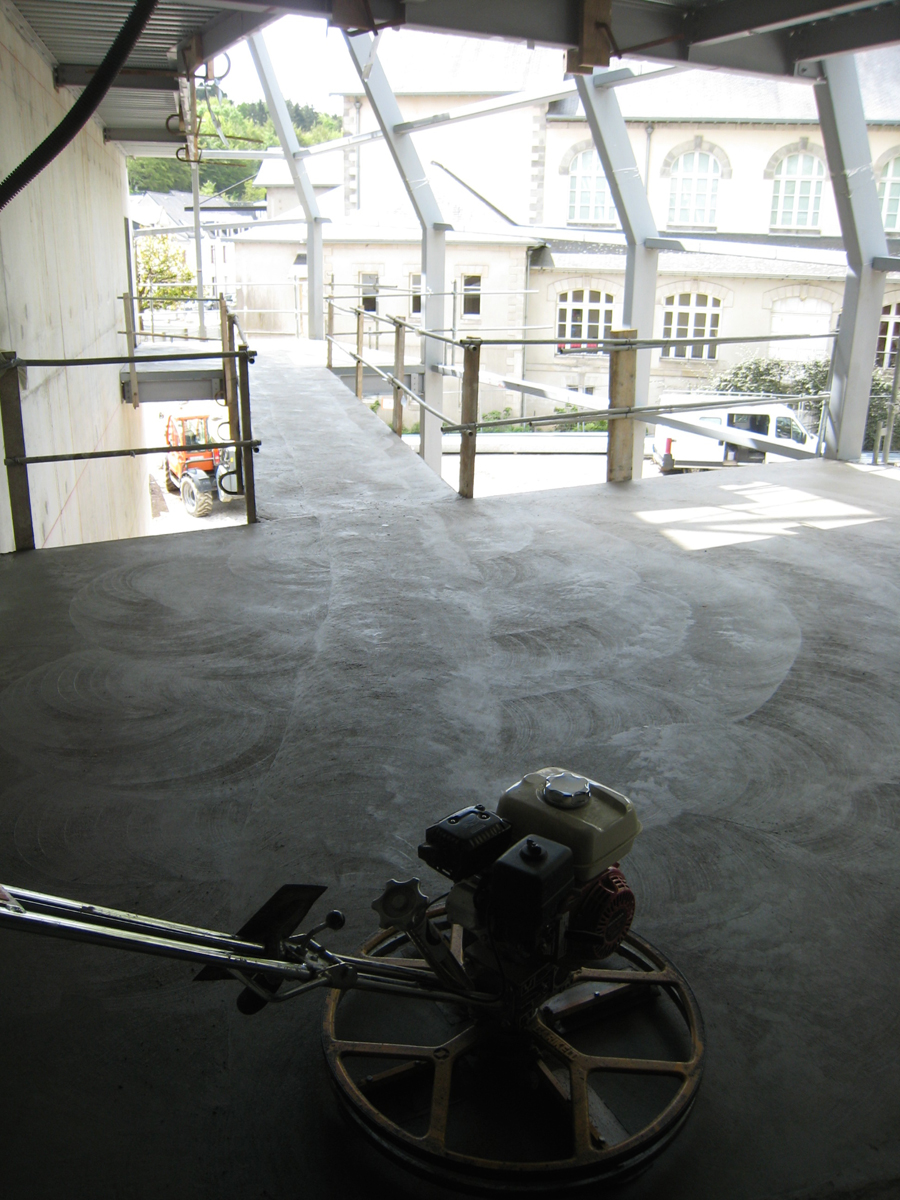

Chantier du pôle Max Jacob : On lisse le béton frais des passerelles à l’aide d’un « hélicoptère ». Le 7 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

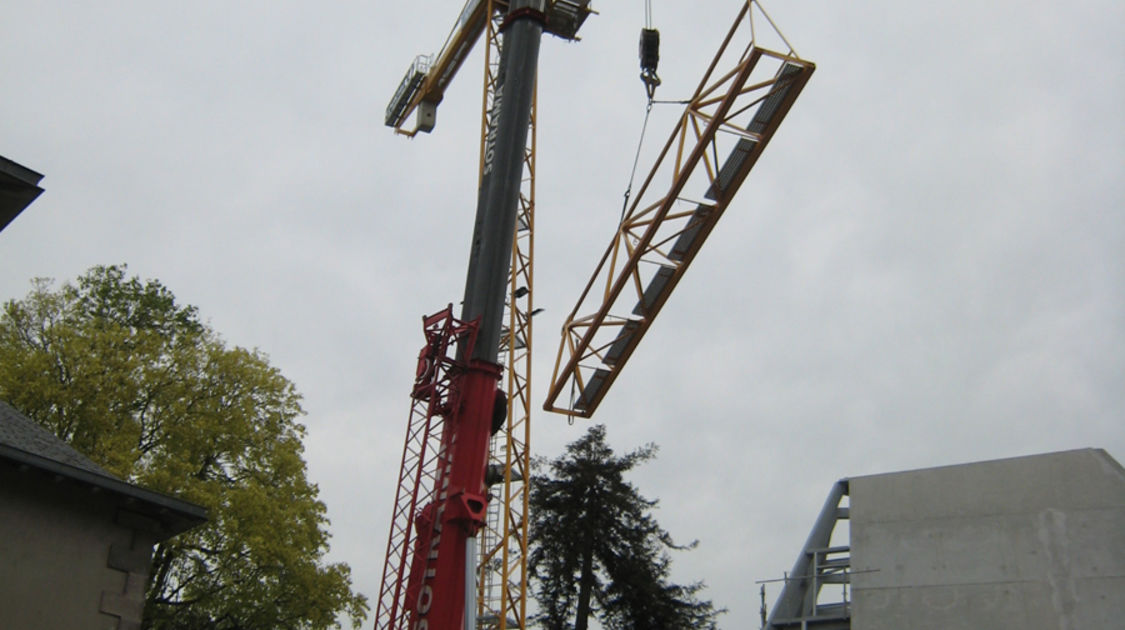

Chantier du pôle Max Jacob : Démontage de la grue, vu depuis les étages du Novomax. Le 6 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

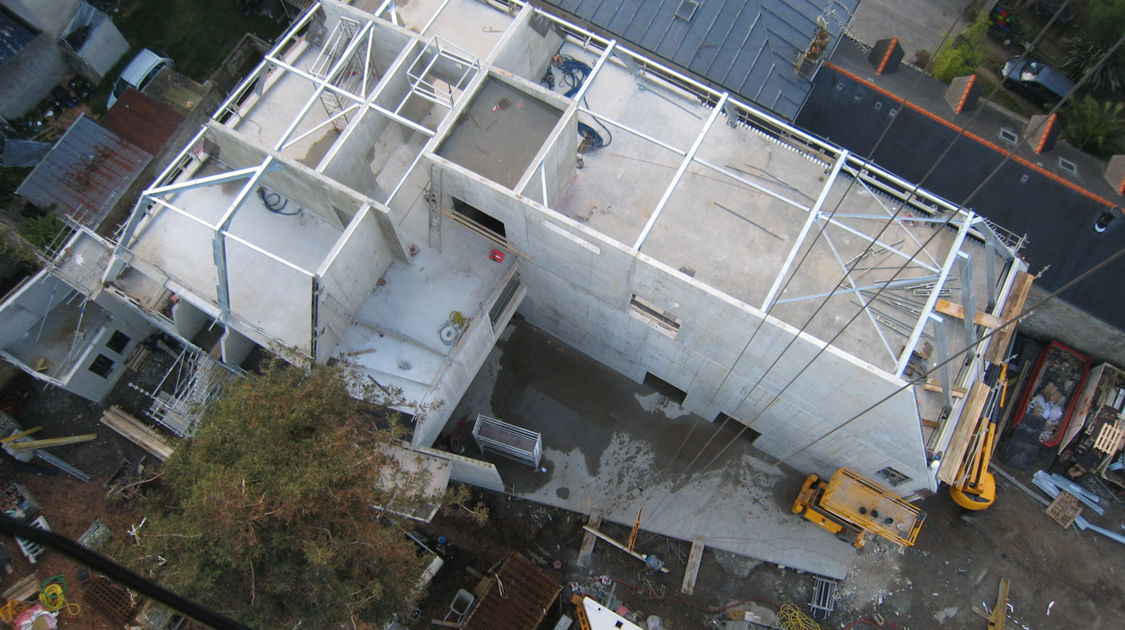

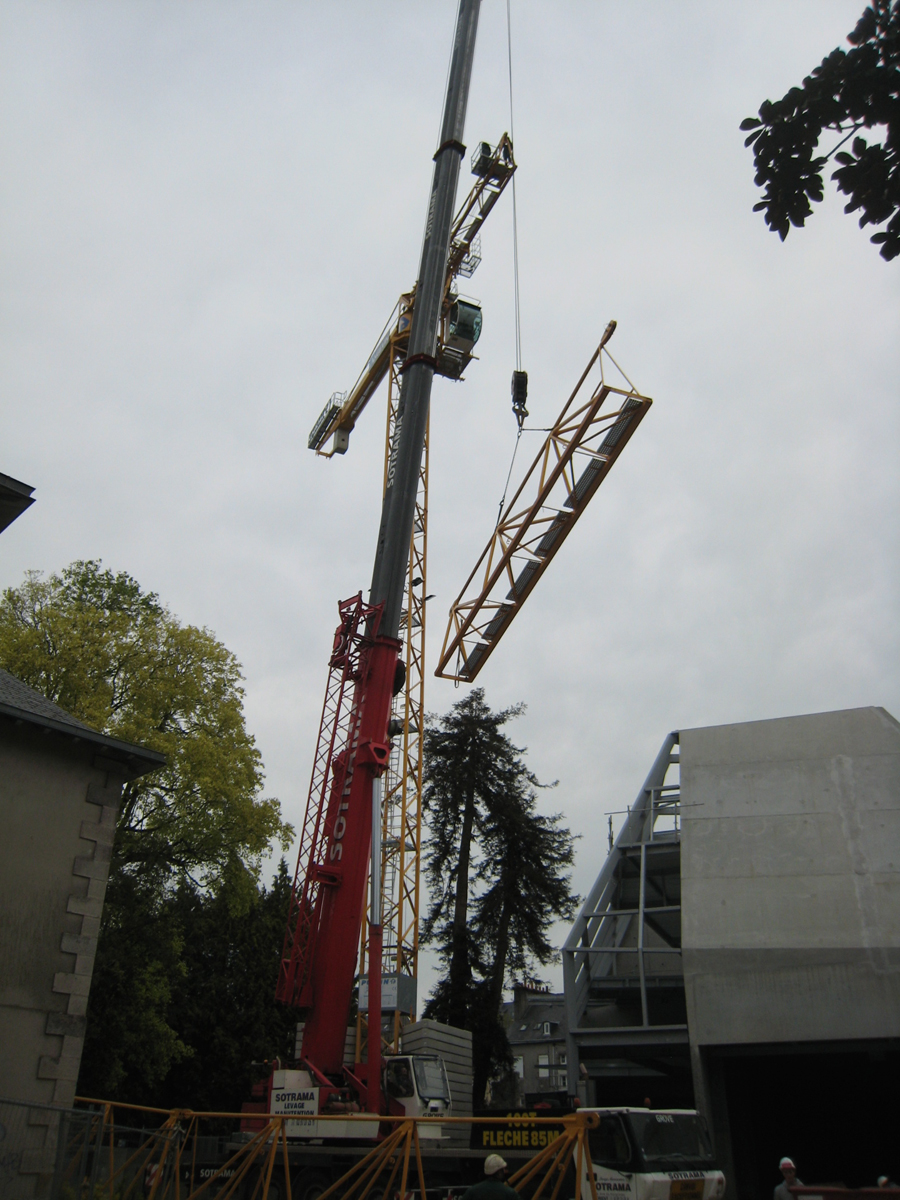

Chantier du pôle Max Jacob : Démontage de la grue, au bout de huit mois d’activité du chantier. Le 6 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

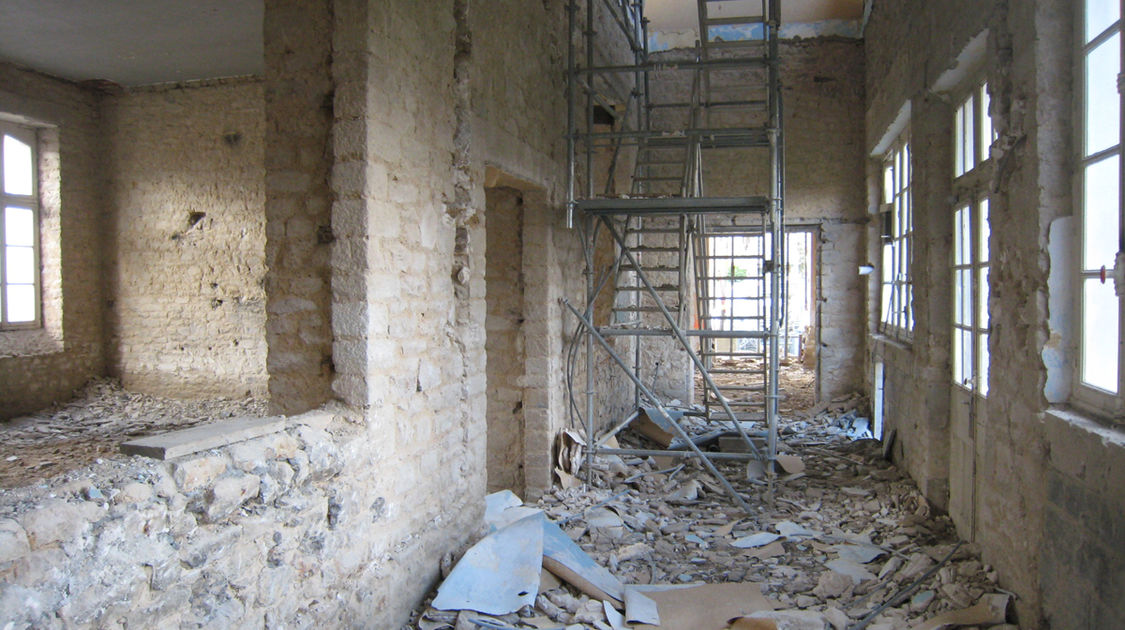

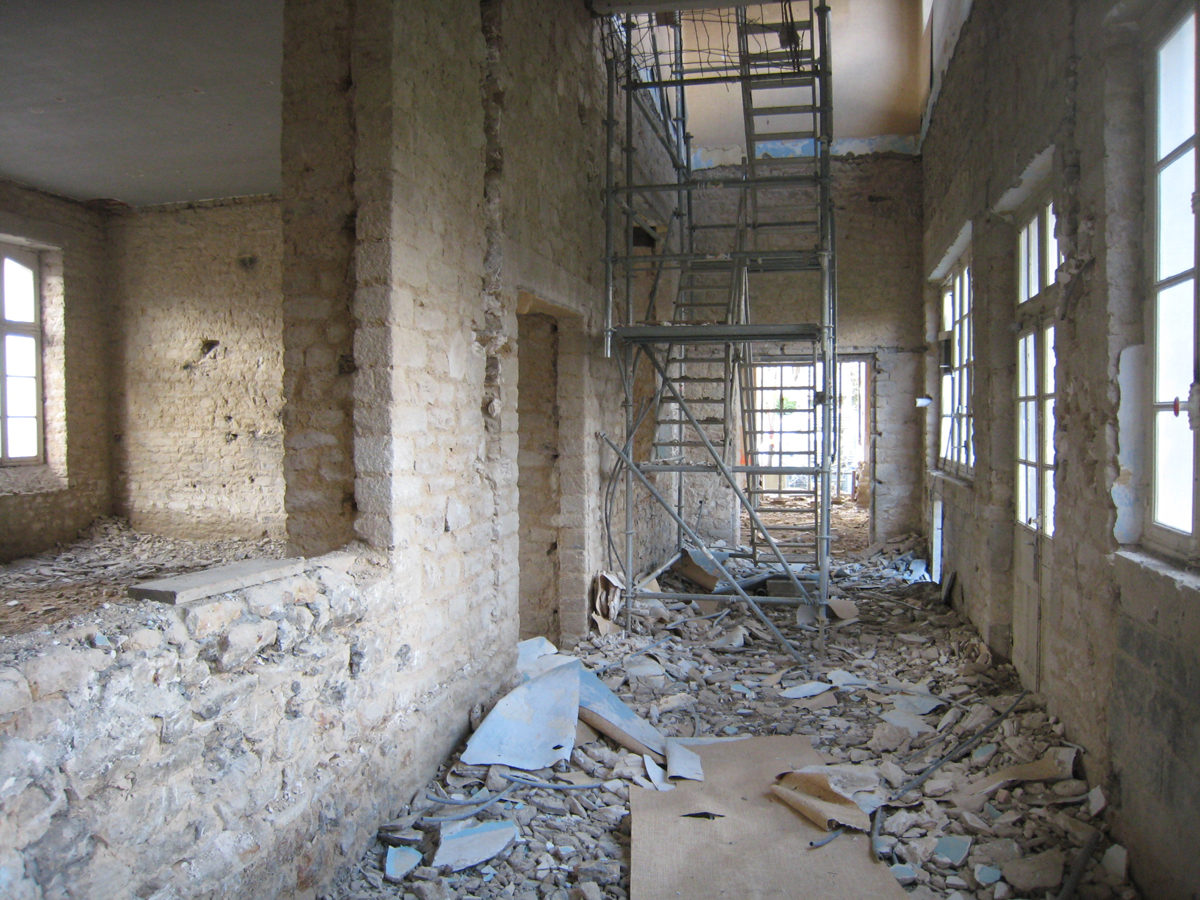

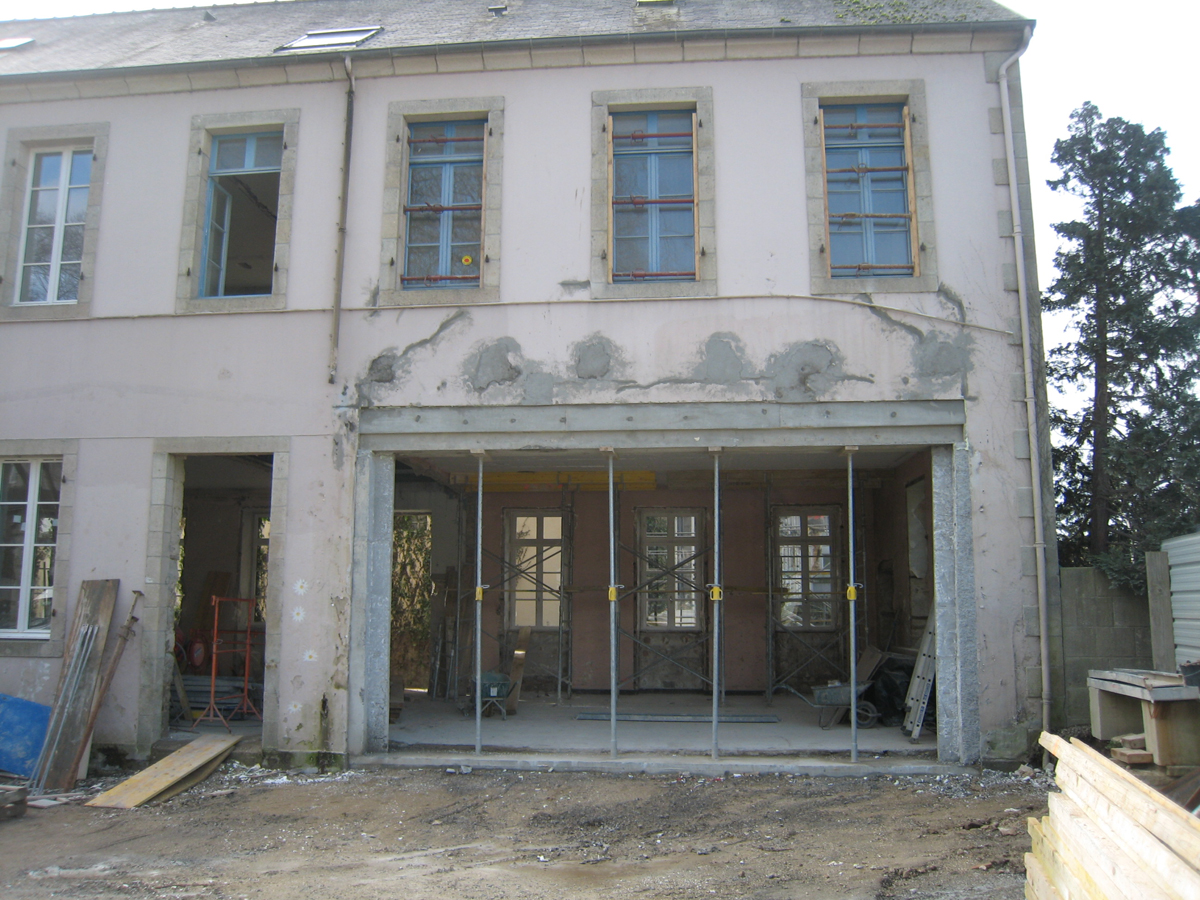

Chantier du pôle Max Jacob : Travaux à l’étage de l’ancienne école Louis Pasteur, le futur siège administratif de l’association Très Tôt Théâtre. Le 6 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Beaucoup d’activité autour de l’ancienne école Louis Pasteur. Le 6 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Nouvelle dalle des ateliers du jardin. Le 5 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Après la préparation des sols et le passage des réseaux, les ouvriers coulent la dalle définitive des ateliers du jardin. Le 5 mai 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

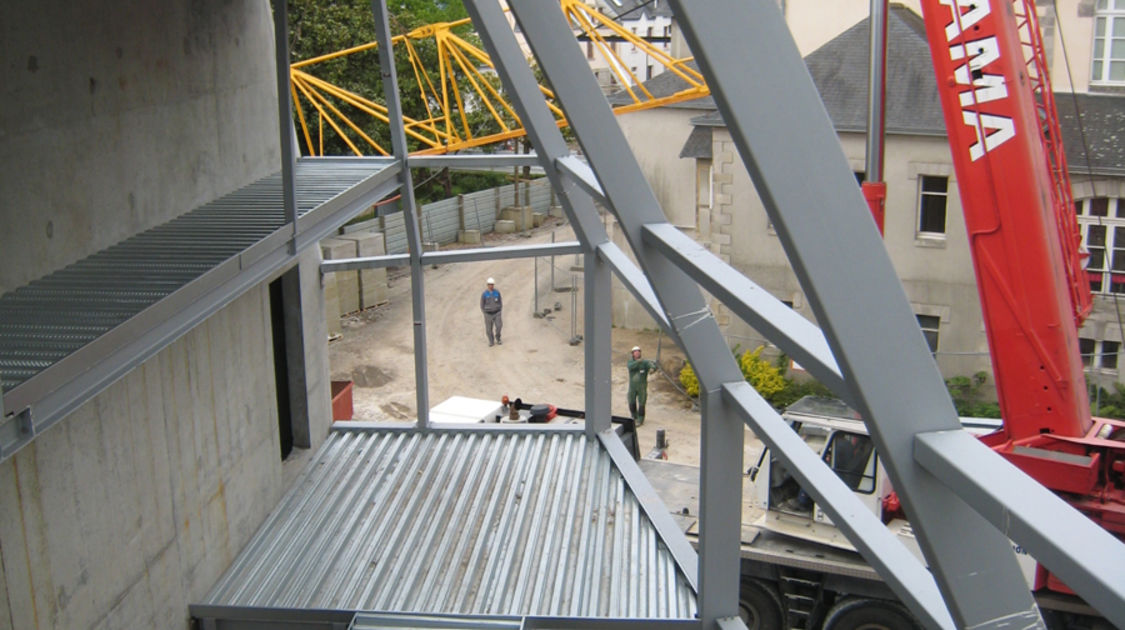

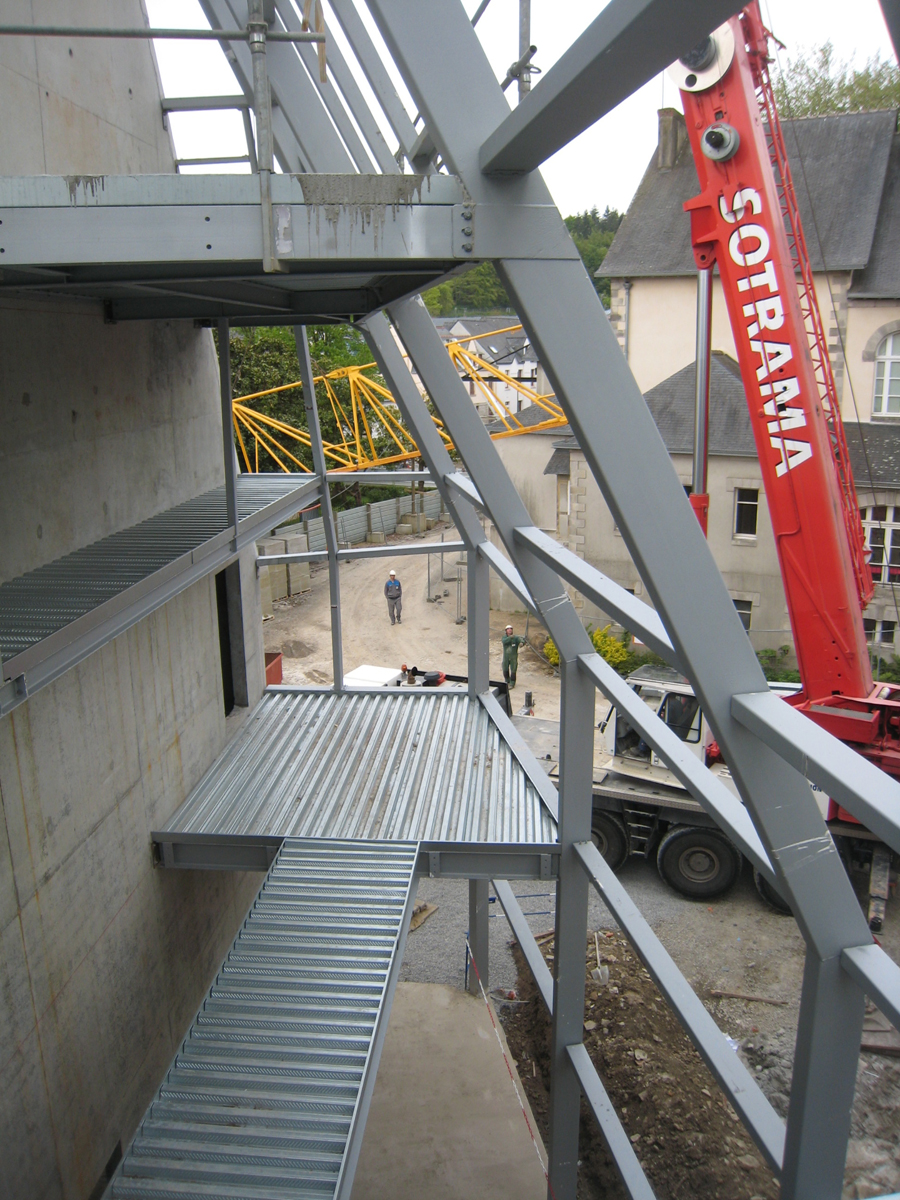

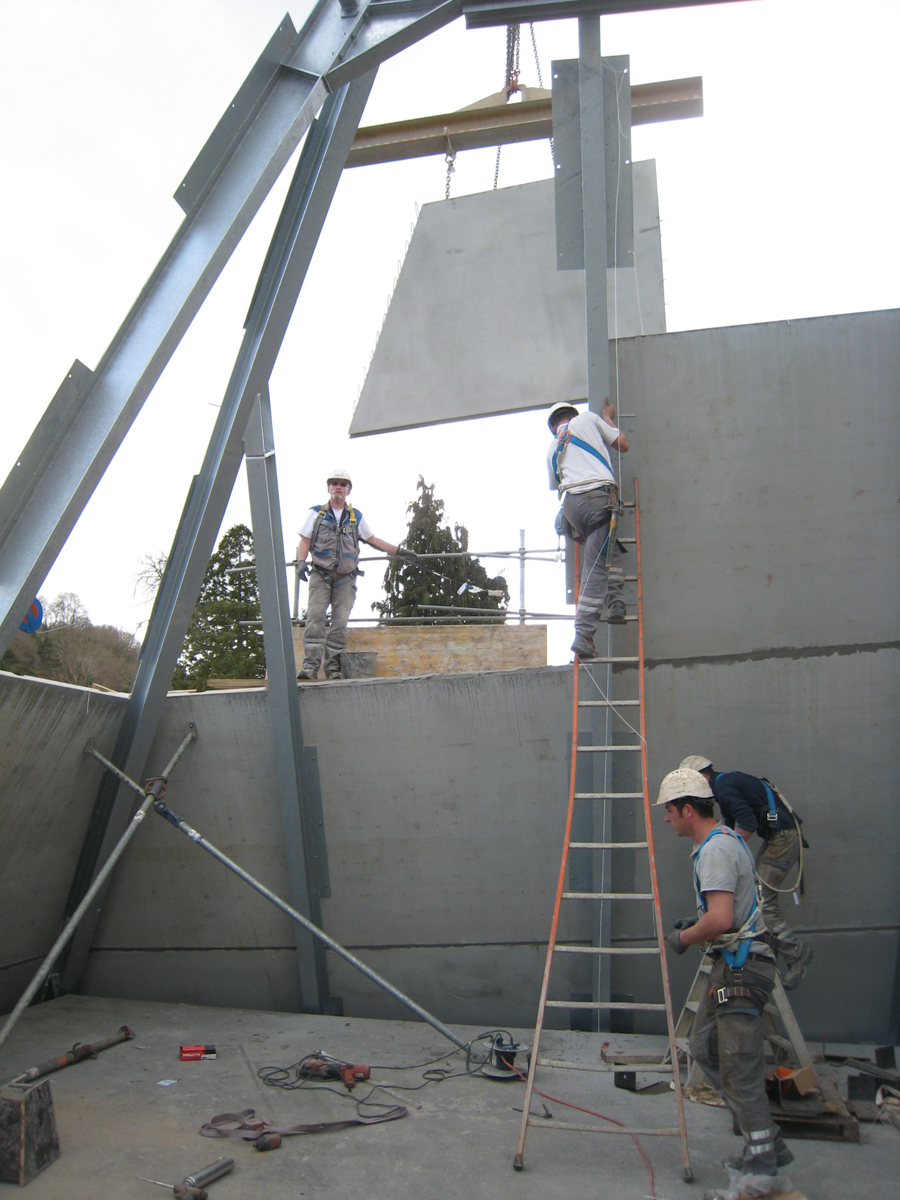

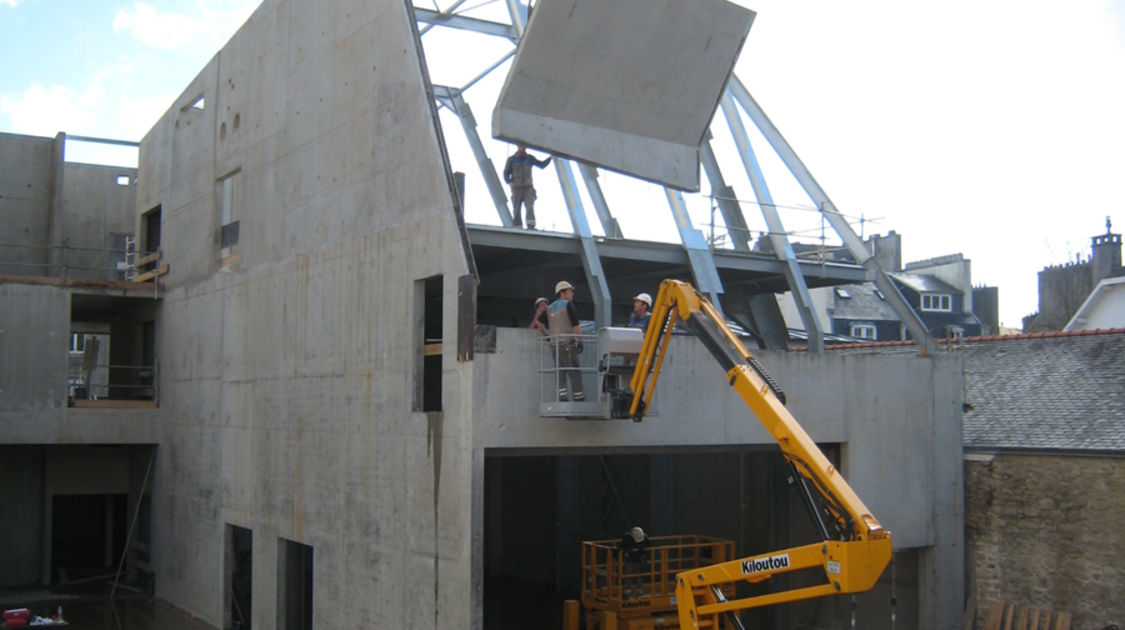

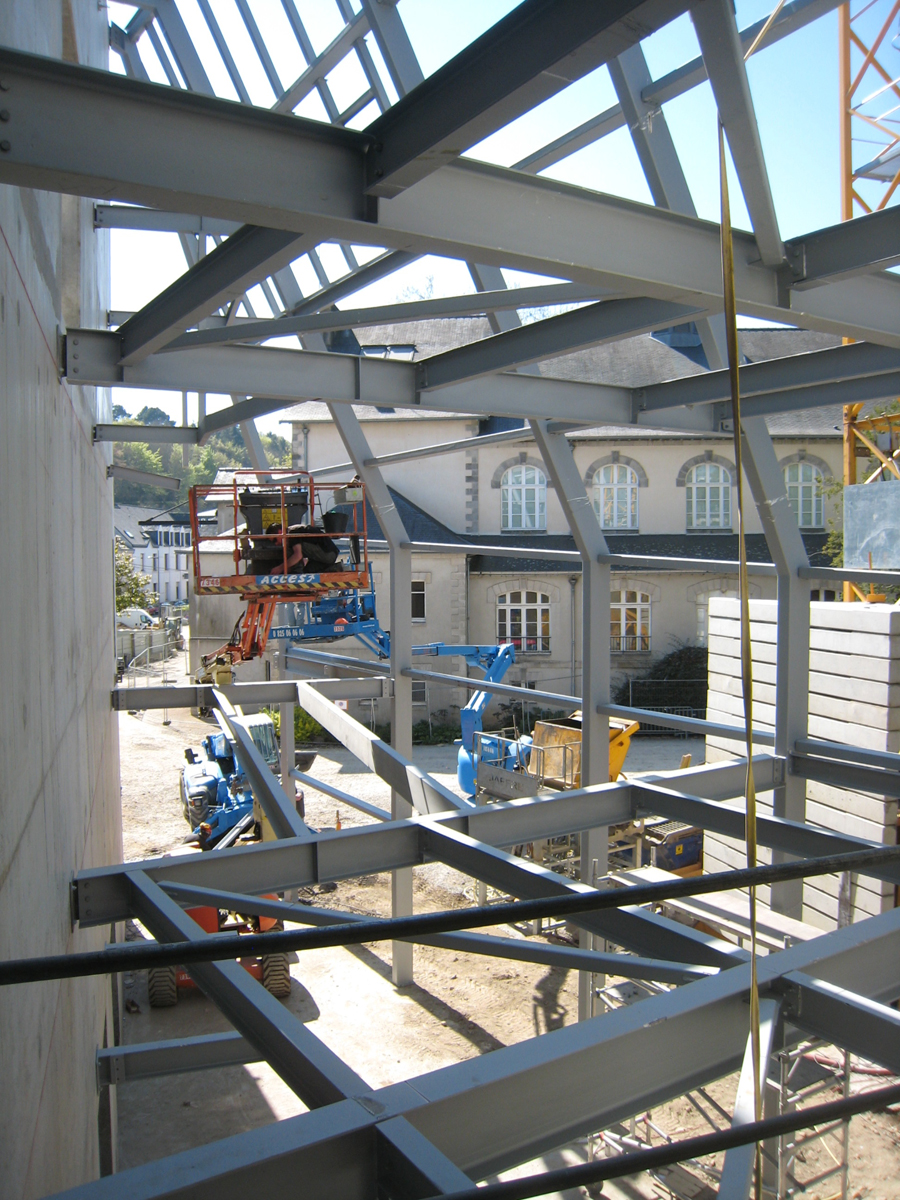

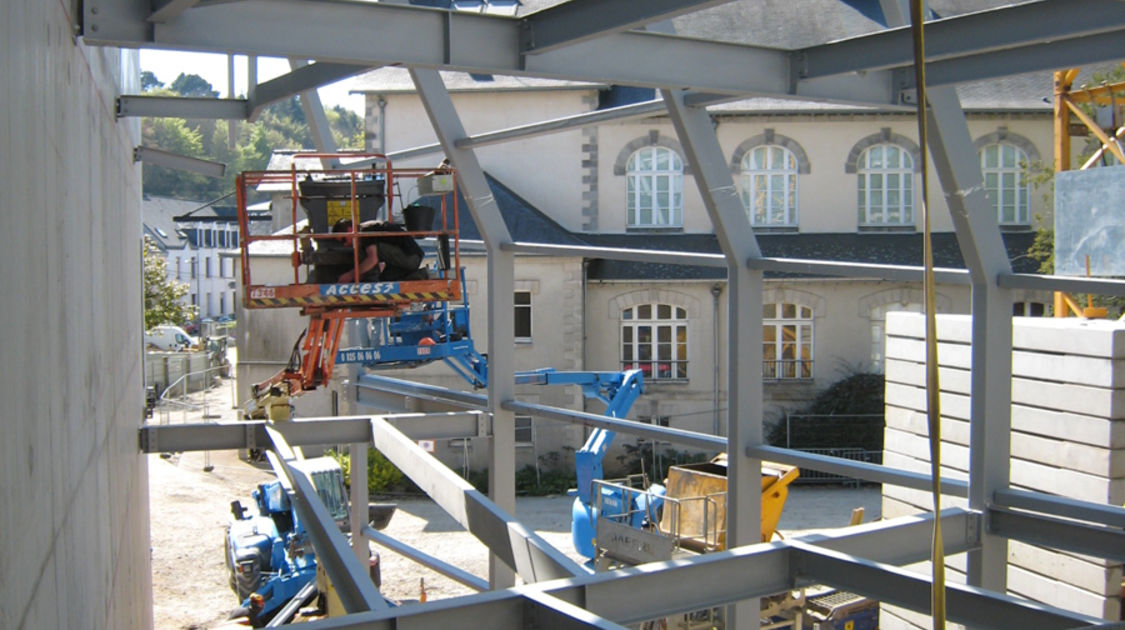

Chantier du pôle Max Jacob : Pose des structures métalliques qui soutiendront les passerelles, les escaliers et la grande verrière du Novomax, dernière étape. Le 17 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

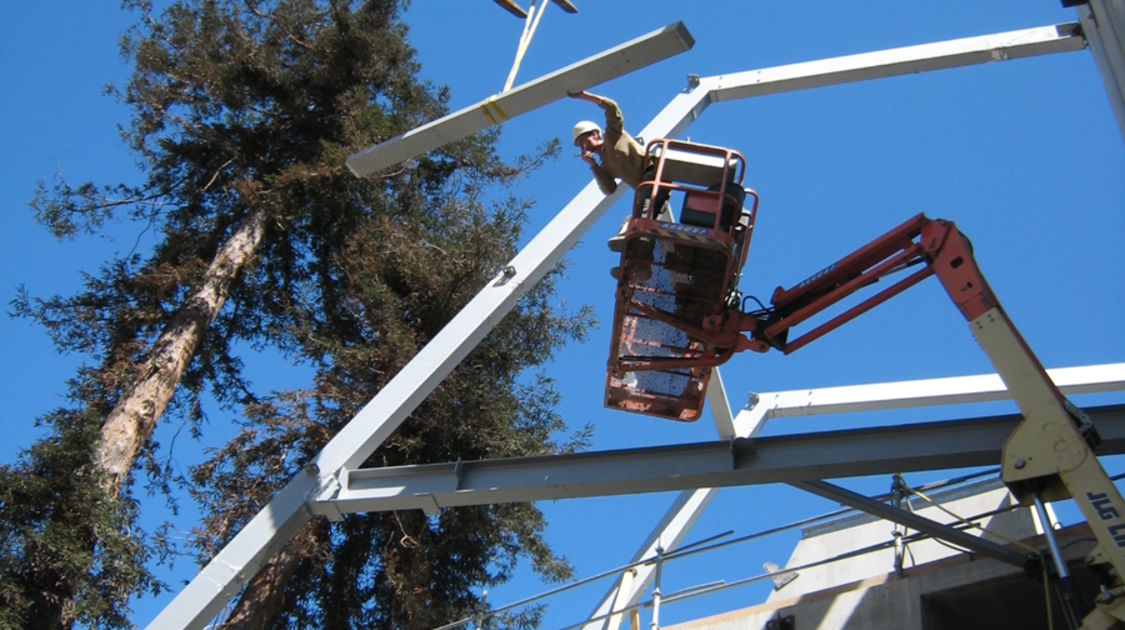

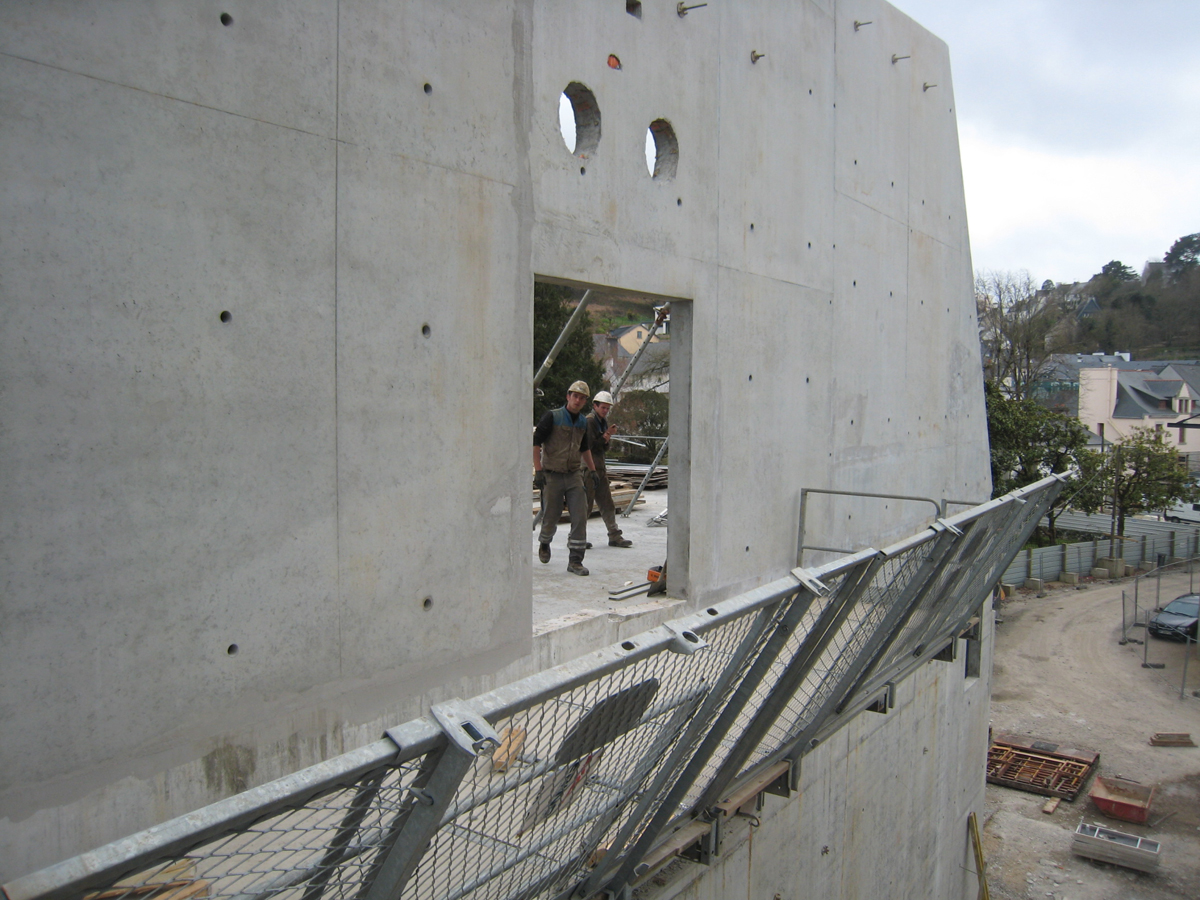

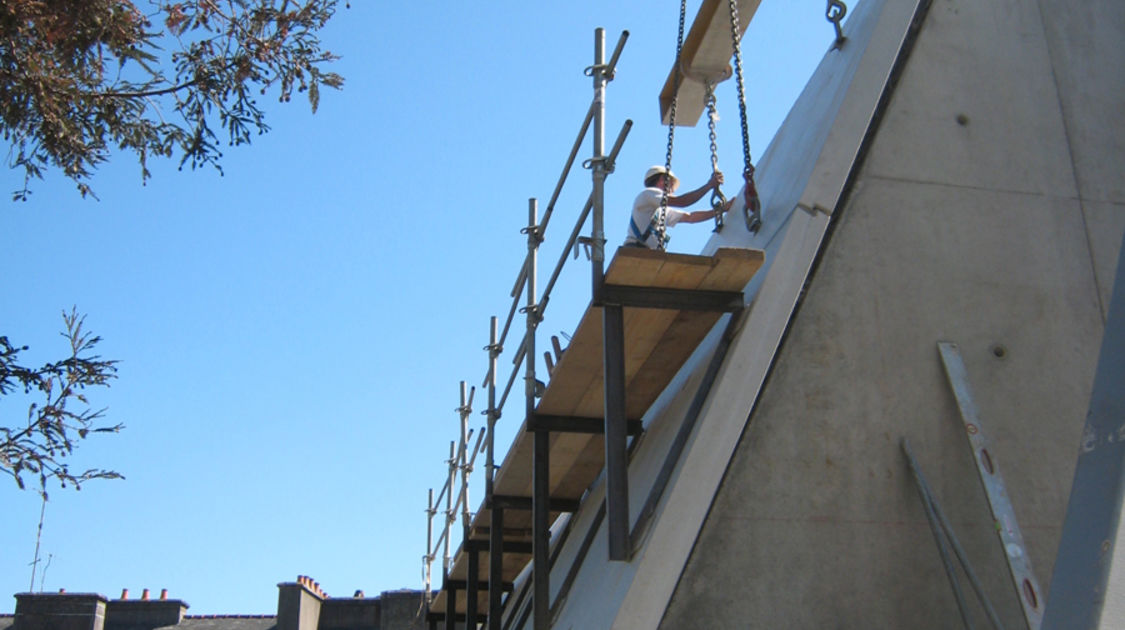

Chantier du pôle Max Jacob : Finitions des habillages béton de la charpente façade Nord du Novomax. Le 17 avril 2014Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Pose des structures métalliques qui soutiendront les passerelles, les escaliers et la grande verrière du Novomax, vue du 1er niveau. Le 16 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

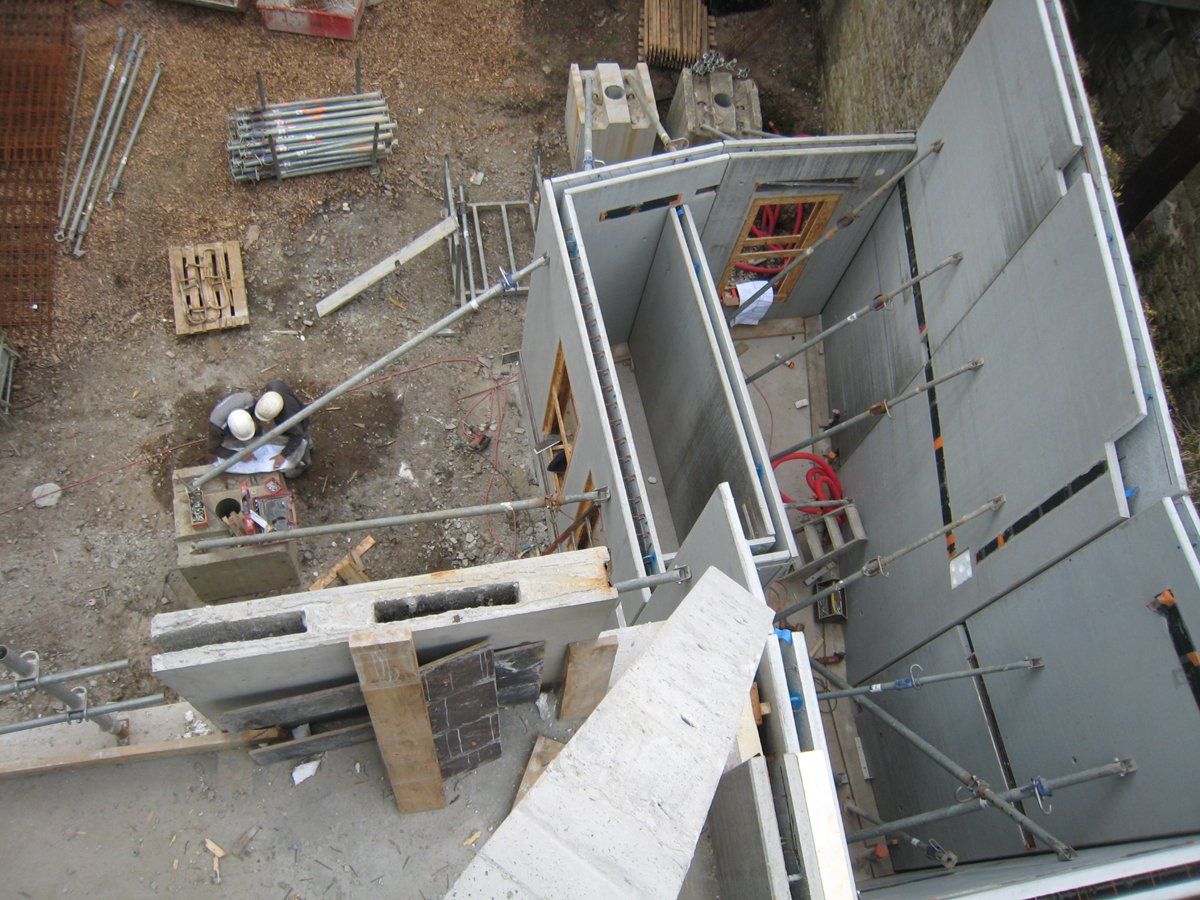

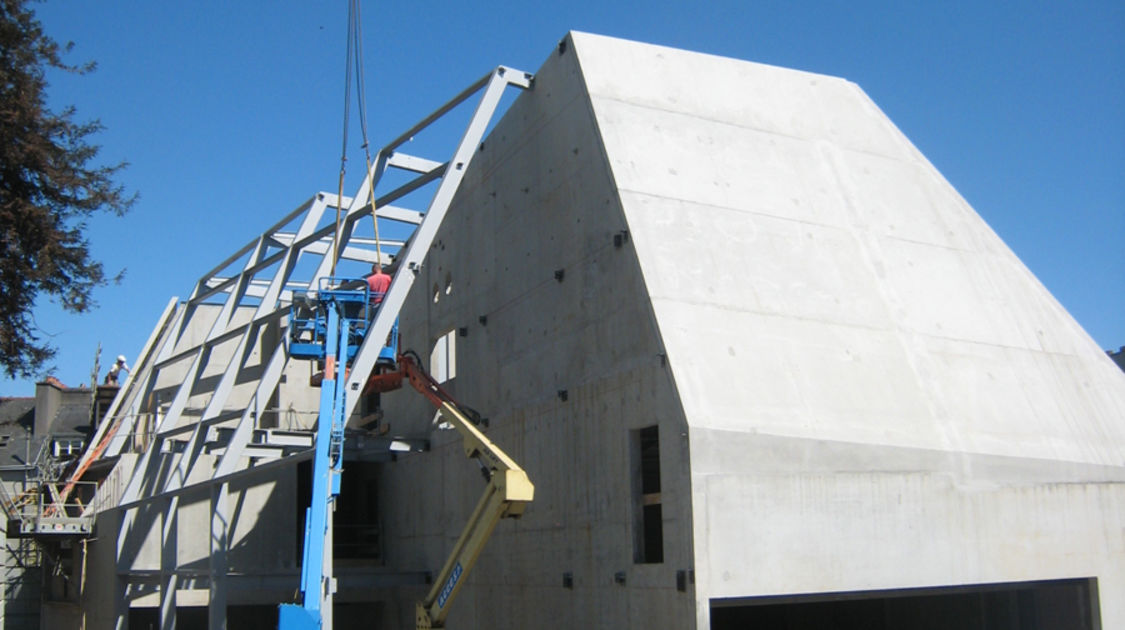

Chantier du pôle Max Jacob : Pose des structures métalliques qui soutiendront les passerelles, les escaliers et la grande verrière du Novomax, étape 3. Le 16 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

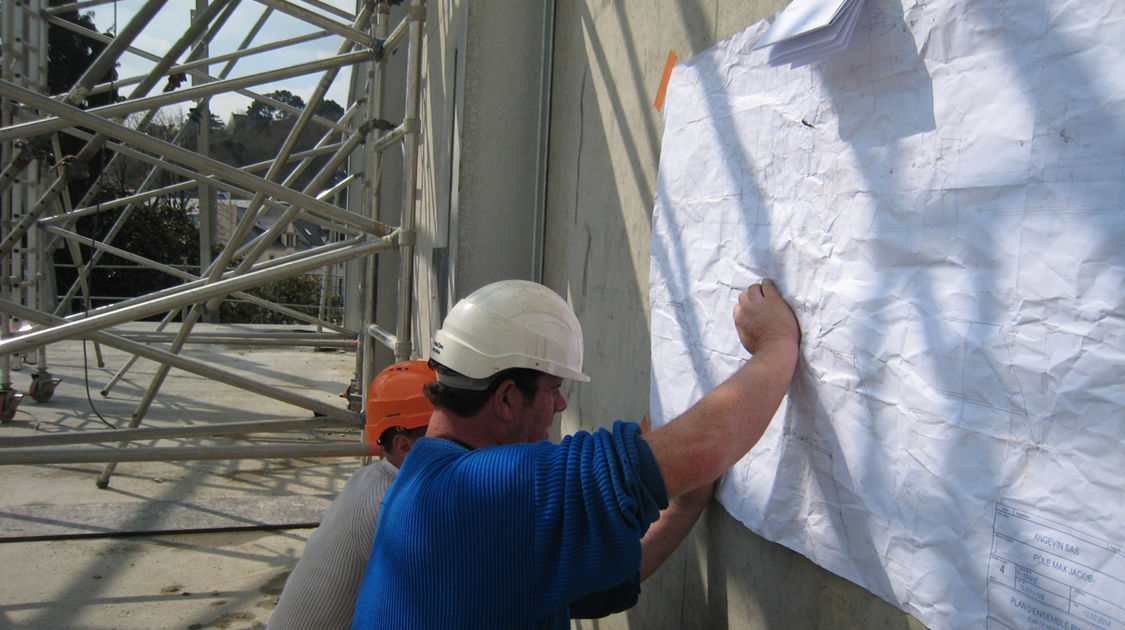

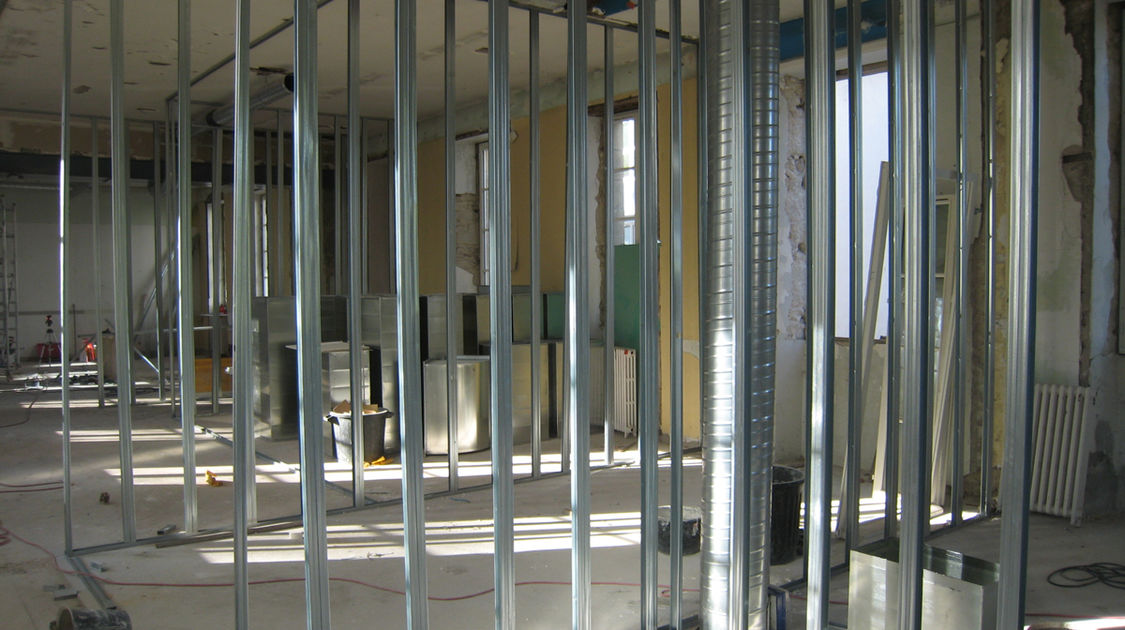

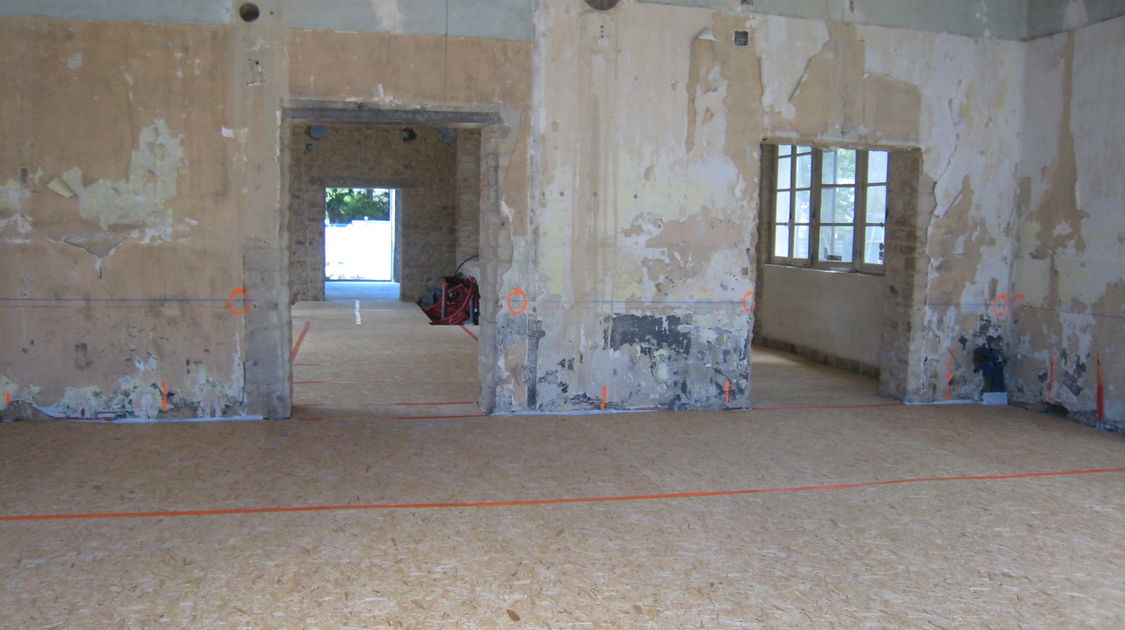

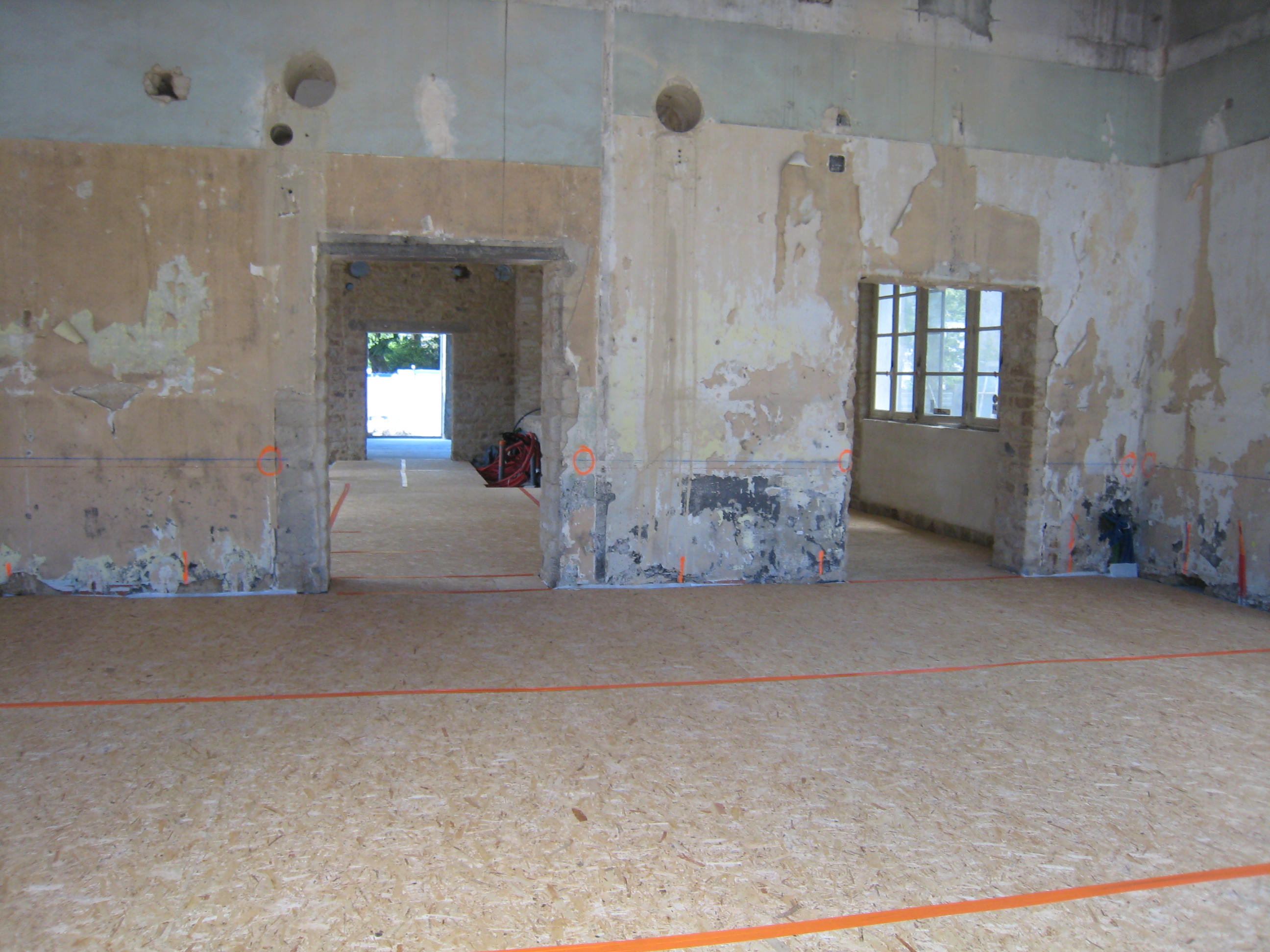

Chantier du pôle Max Jacob : Dans le bâtiment accueil du pôle Max Jacob, on commence le cloisonnement. Le 16 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

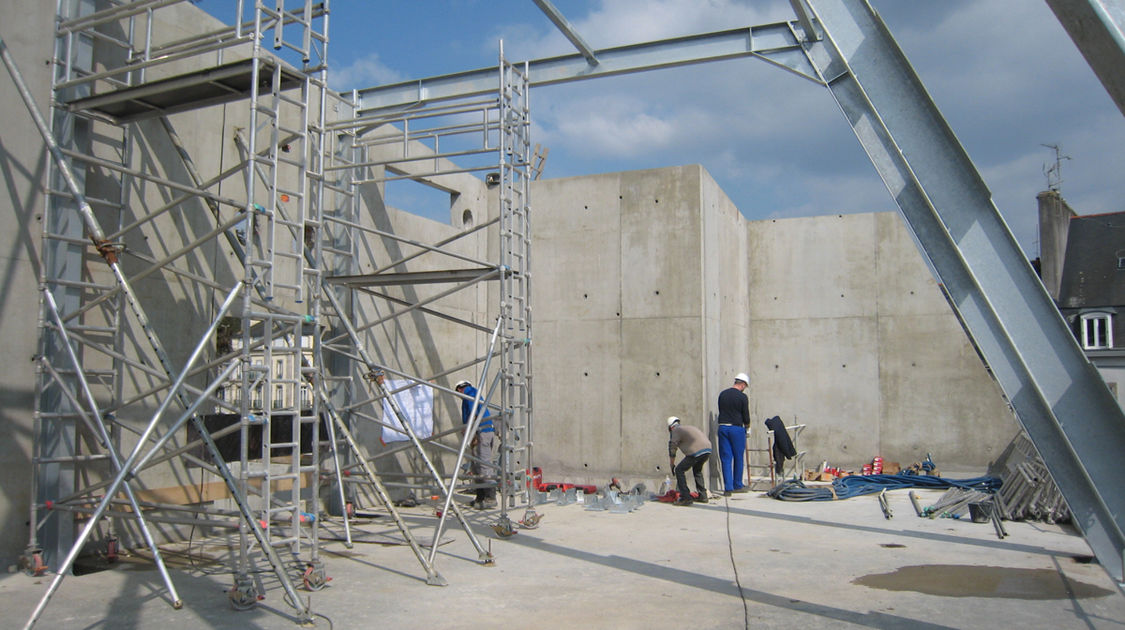

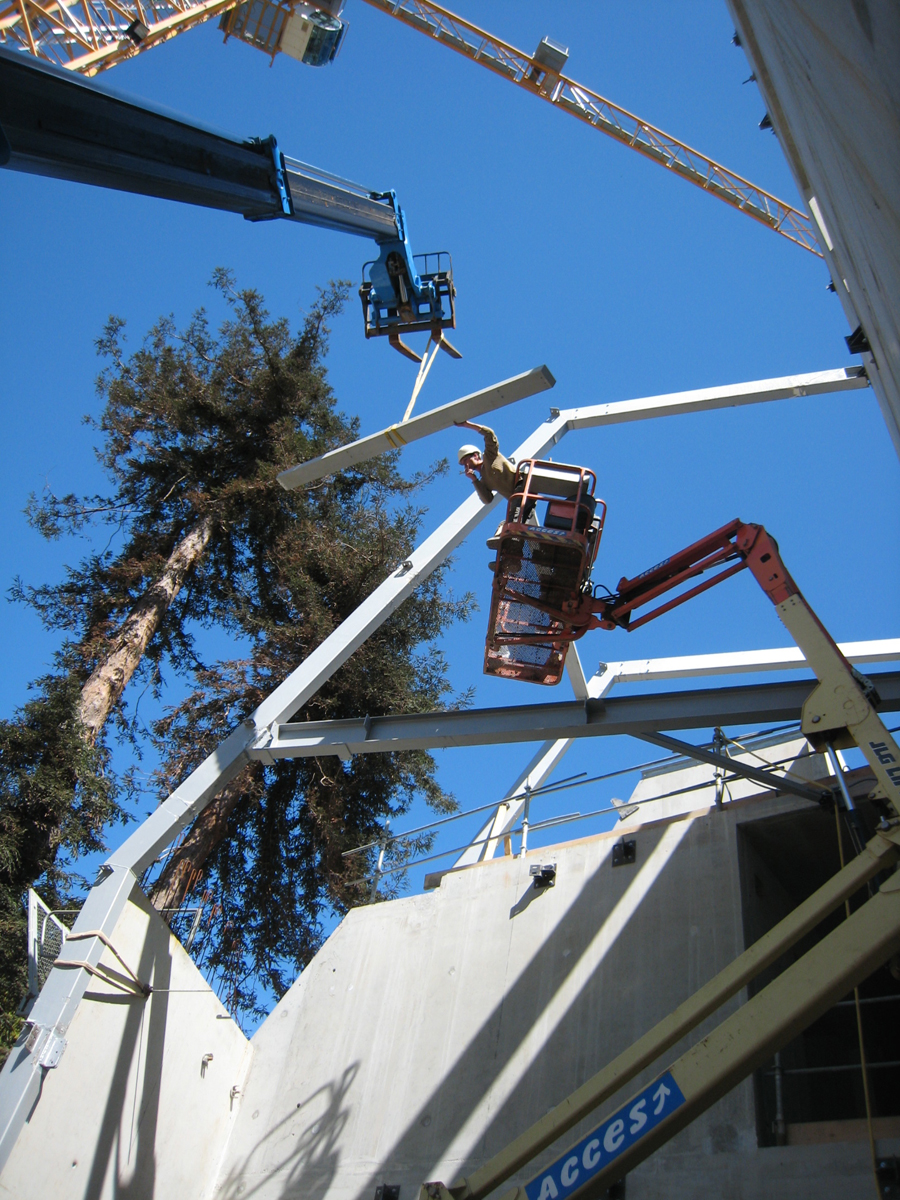

Chantier du pôle Max Jacob : Pose des structures métalliques qui soutiendront les passerelles, les escaliers et la grande verrière du Novomax, étape 2. Le 15 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Pose du dernier mur d’habillage béton de la charpente façade Nord du Novomax. Le 15 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

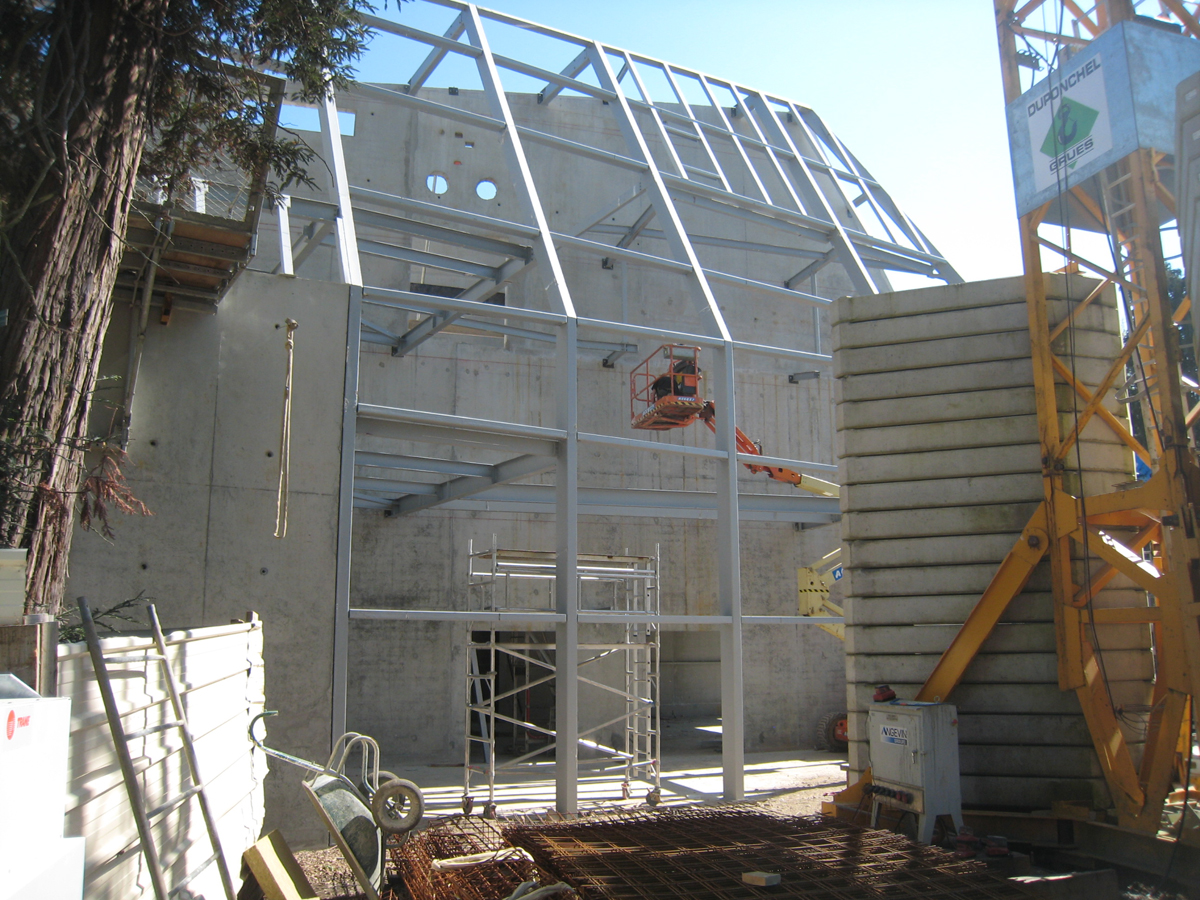

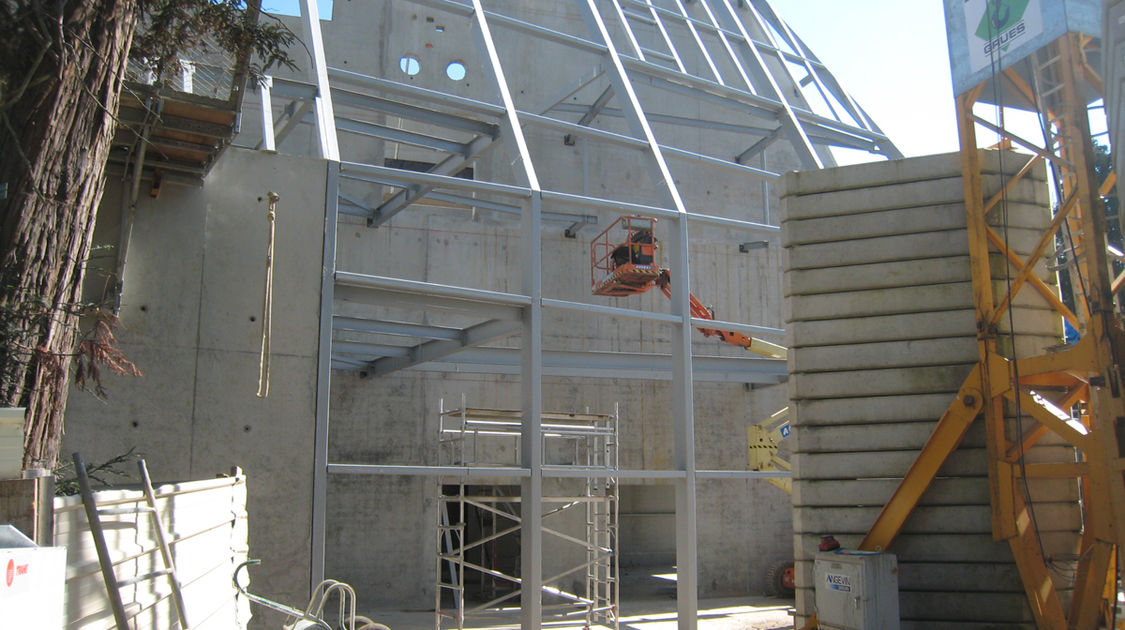

Chantier du pôle Max Jacob : Sur une grande partie de la façade Nord du Novomax on commence à assembler les structures métalliques qui soutiendront les passerelles, les escaliers et la grande verrière. Le 14 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

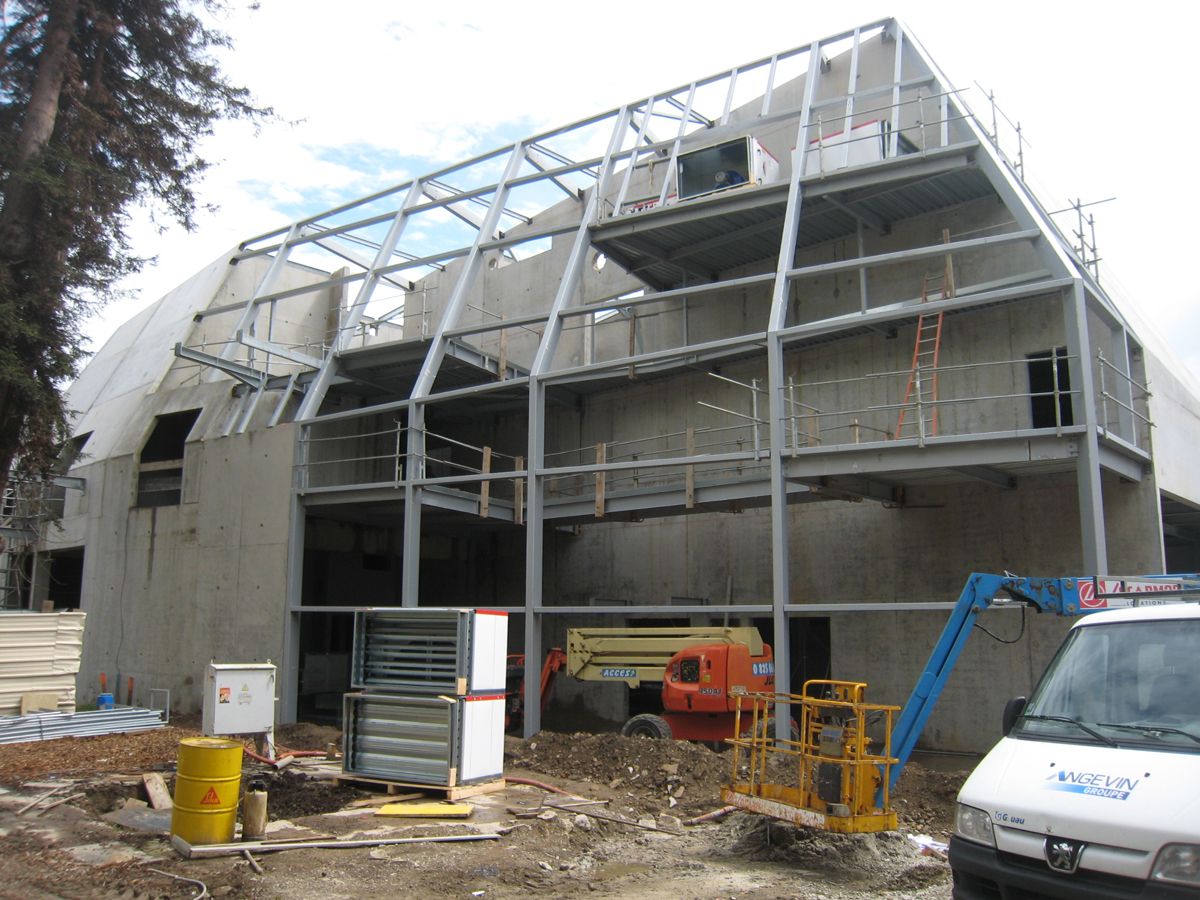

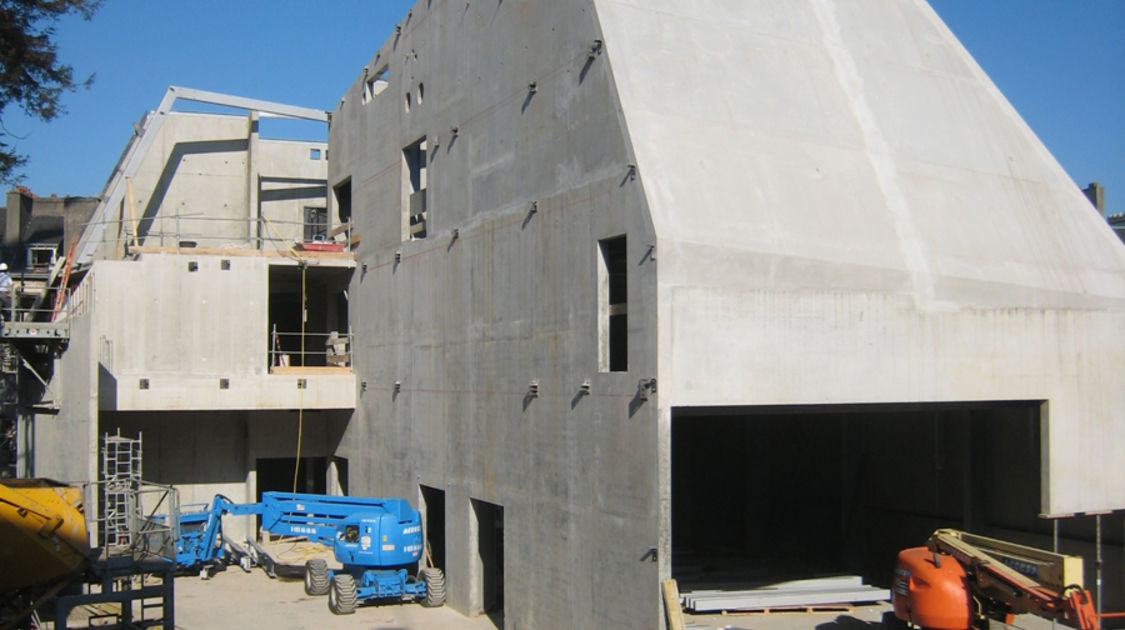

Chantier du pôle Max Jacob : Les ossatures et couvertures béton sont quasiment achevées. Le travail de gros œuvre commencé en septembre 2013 touche à sa fin. Le 14 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

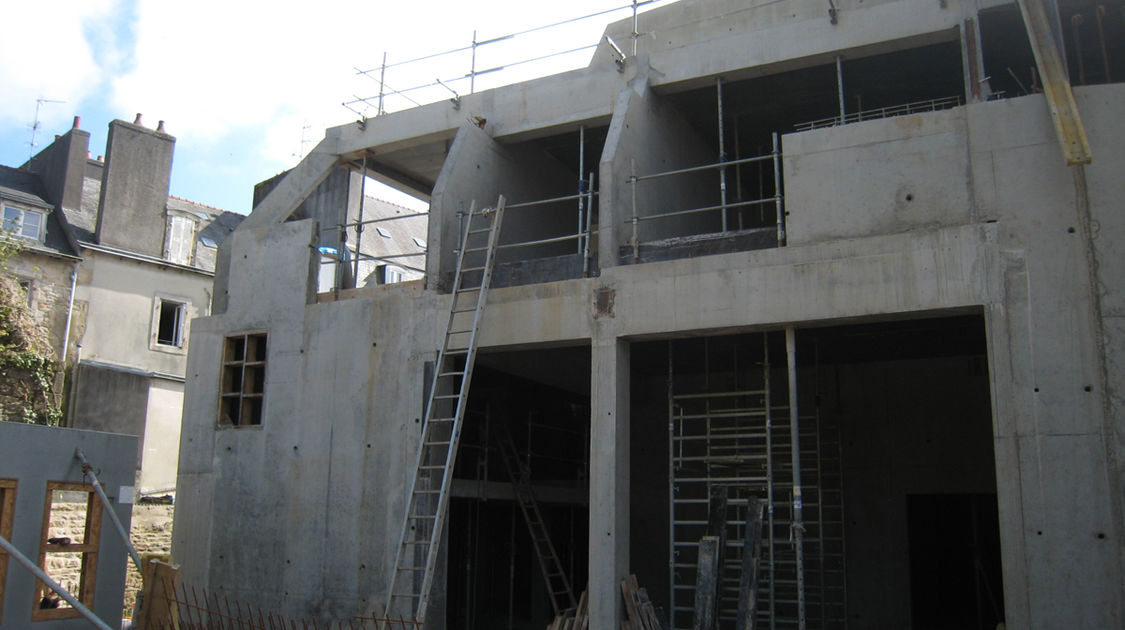

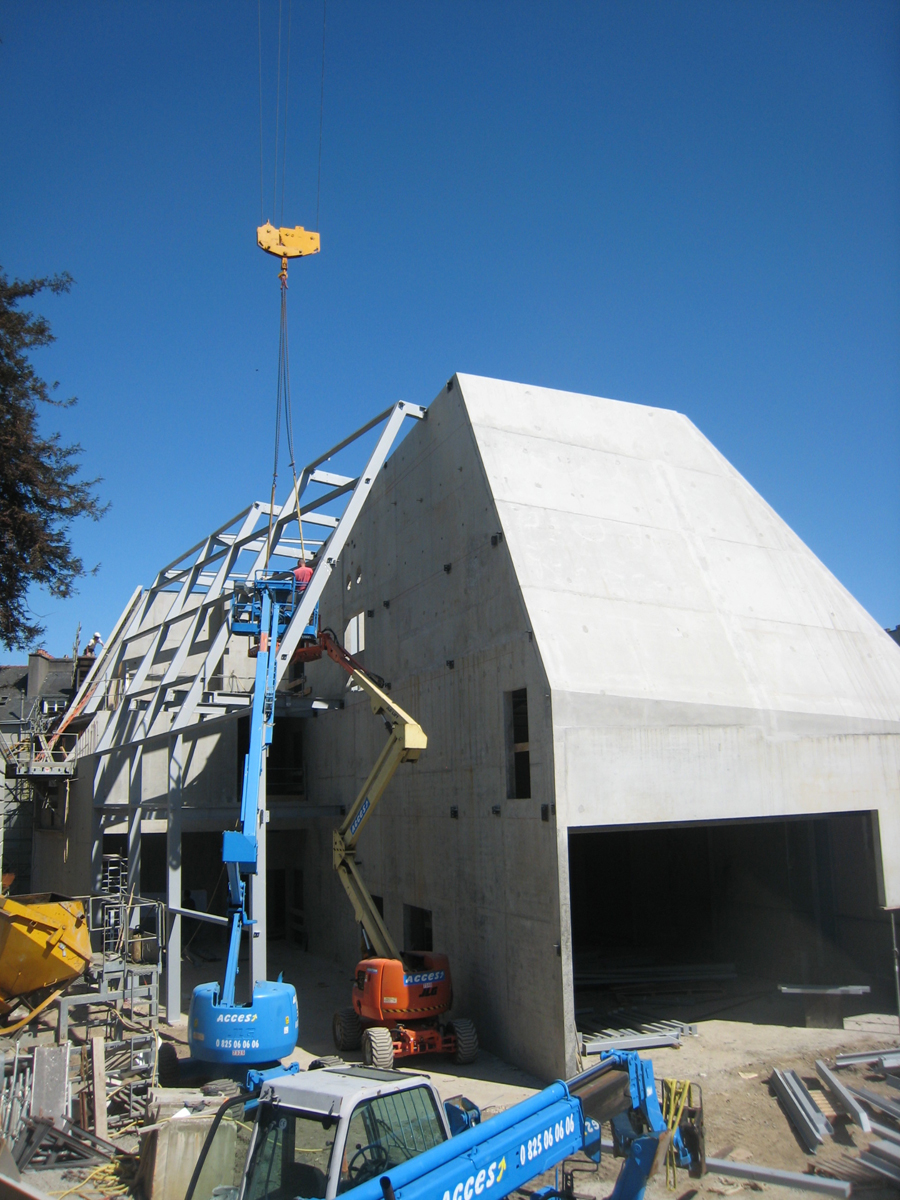

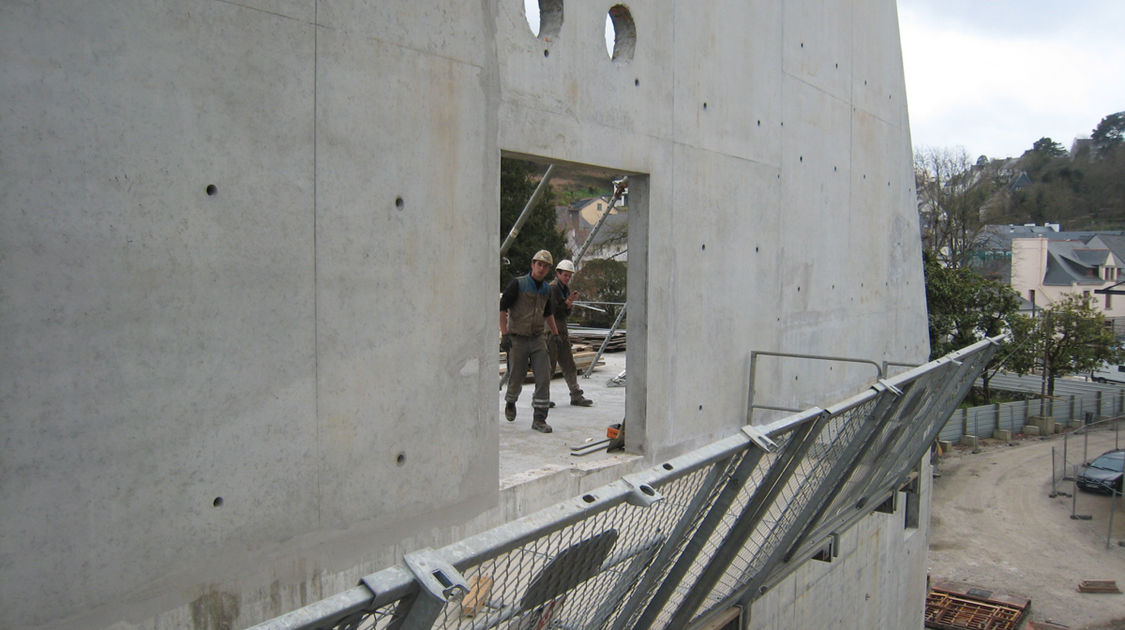

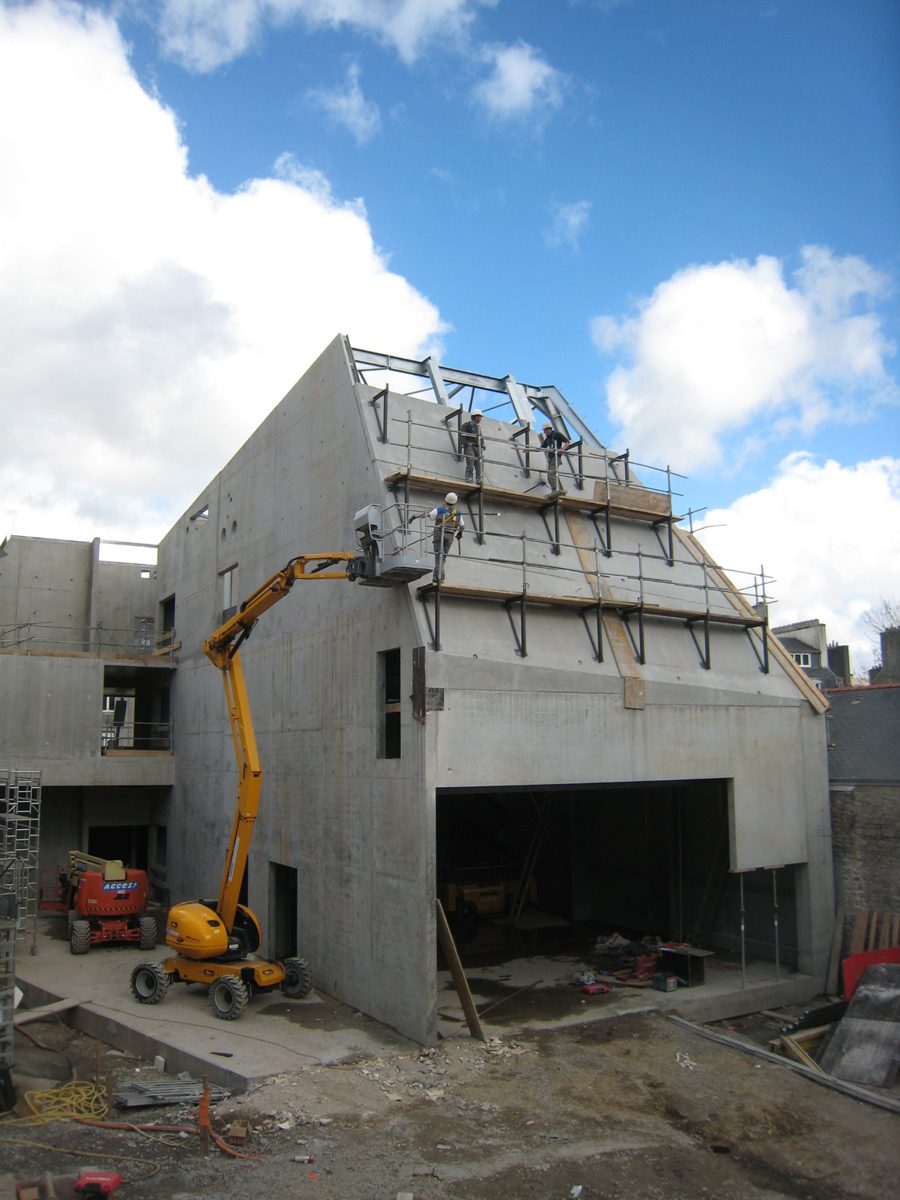

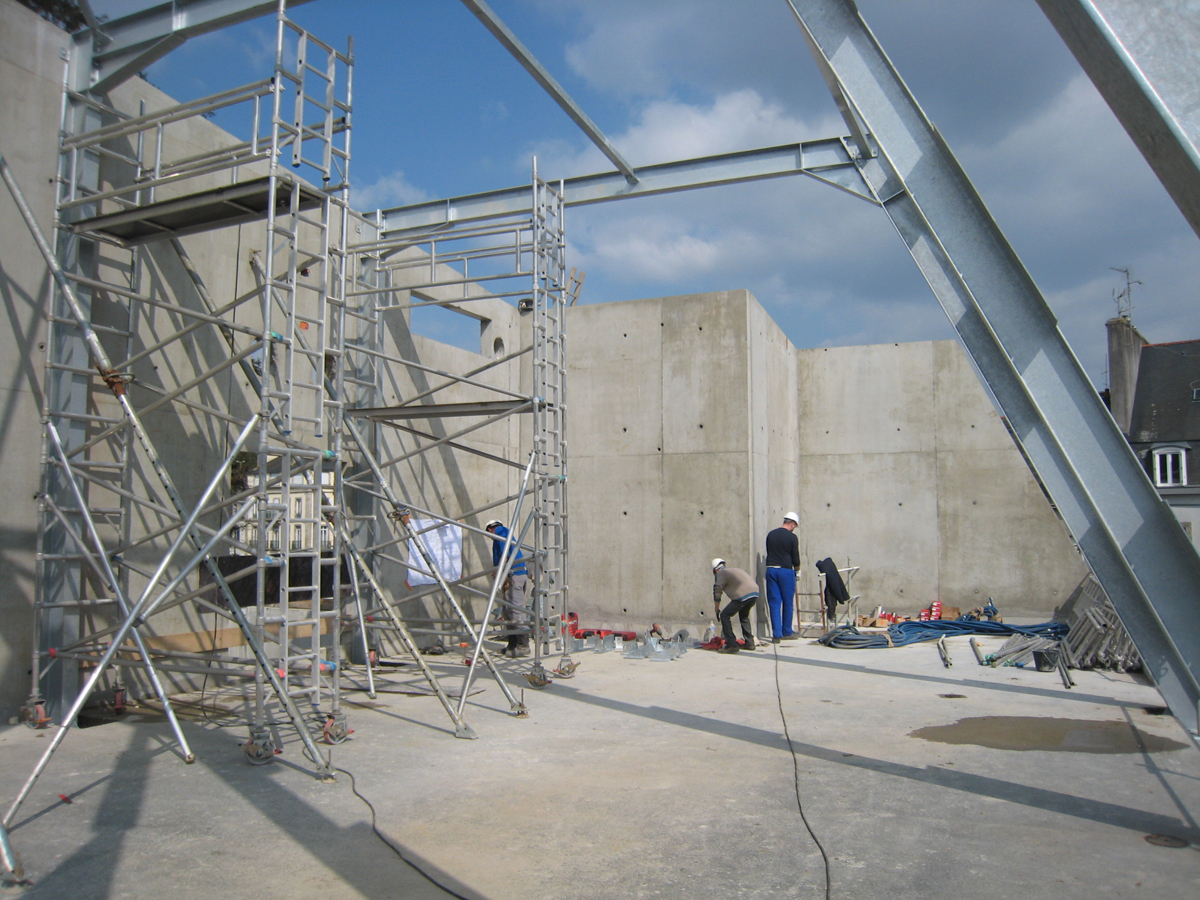

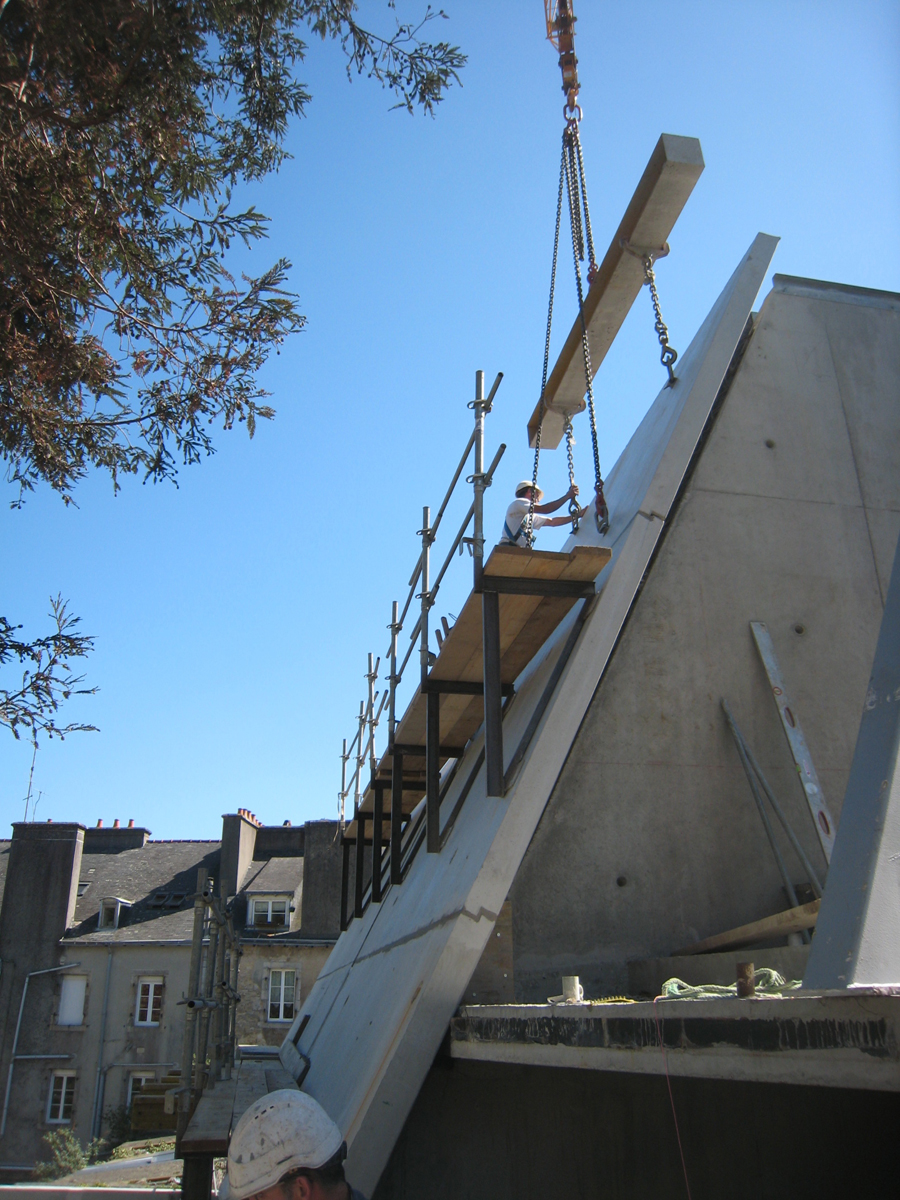

Chantier du pôle Max Jacob : Habillage béton de la charpente façade Est du Novomax. Le 11 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : pose des murs en préfabriqués 3. Le 3 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : pose des murs en préfabriqués 2. Le 2 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : pose des murs en préfabriqués 1. Le 1 avril 2014Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

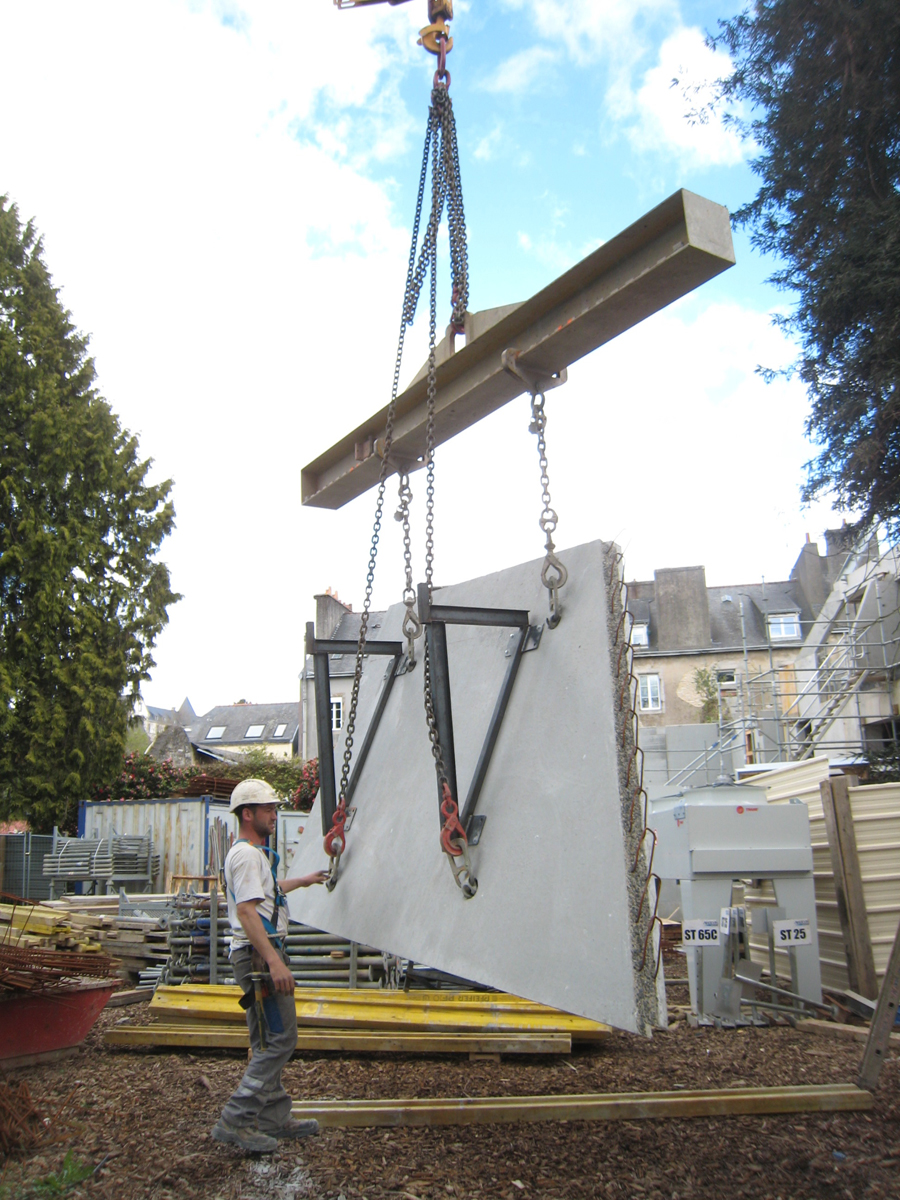

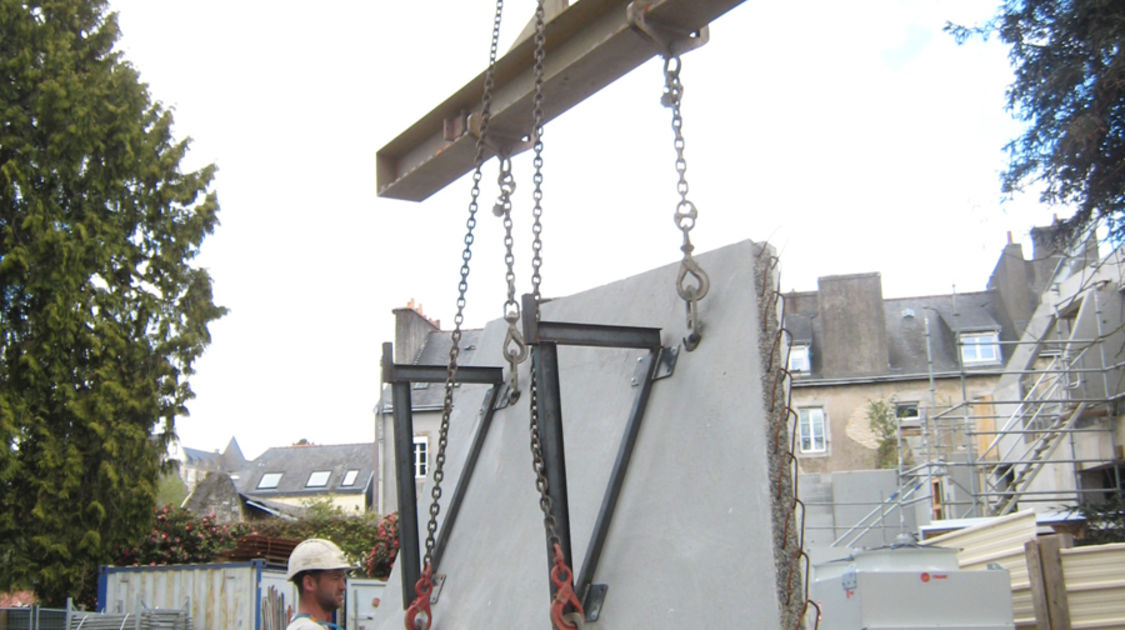

Chantier du pôle Max Jacob : Murs en préfabriqués assurant la couverture des façades. Le 1 avril 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

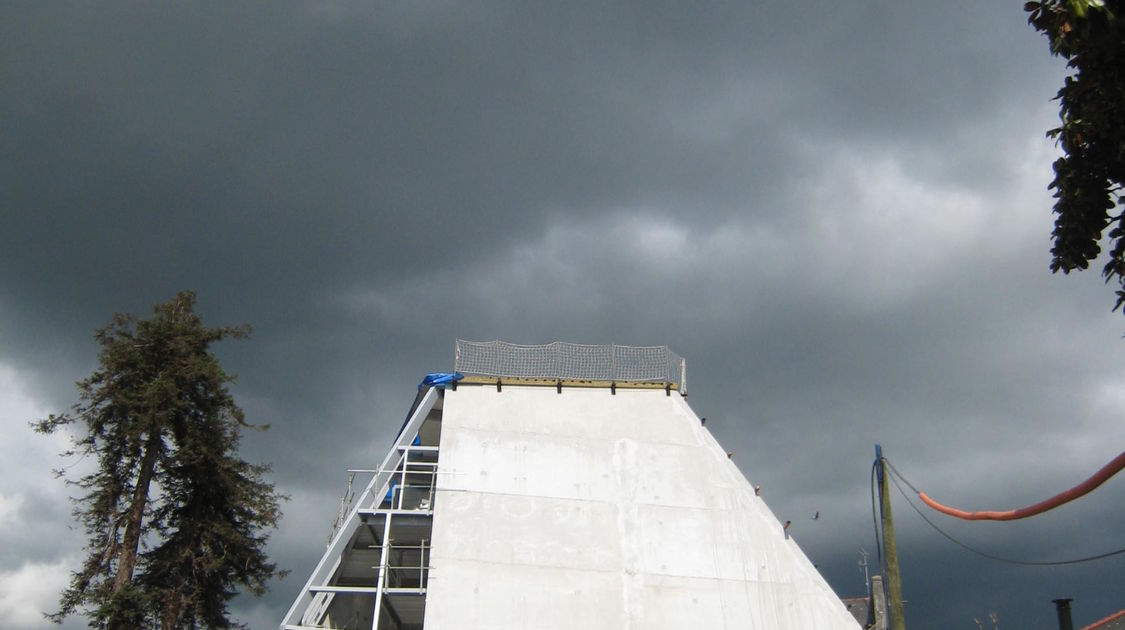

Chantier du pôle Max Jacob : Le Novomax, sans toute sa « peau ». Le 31 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

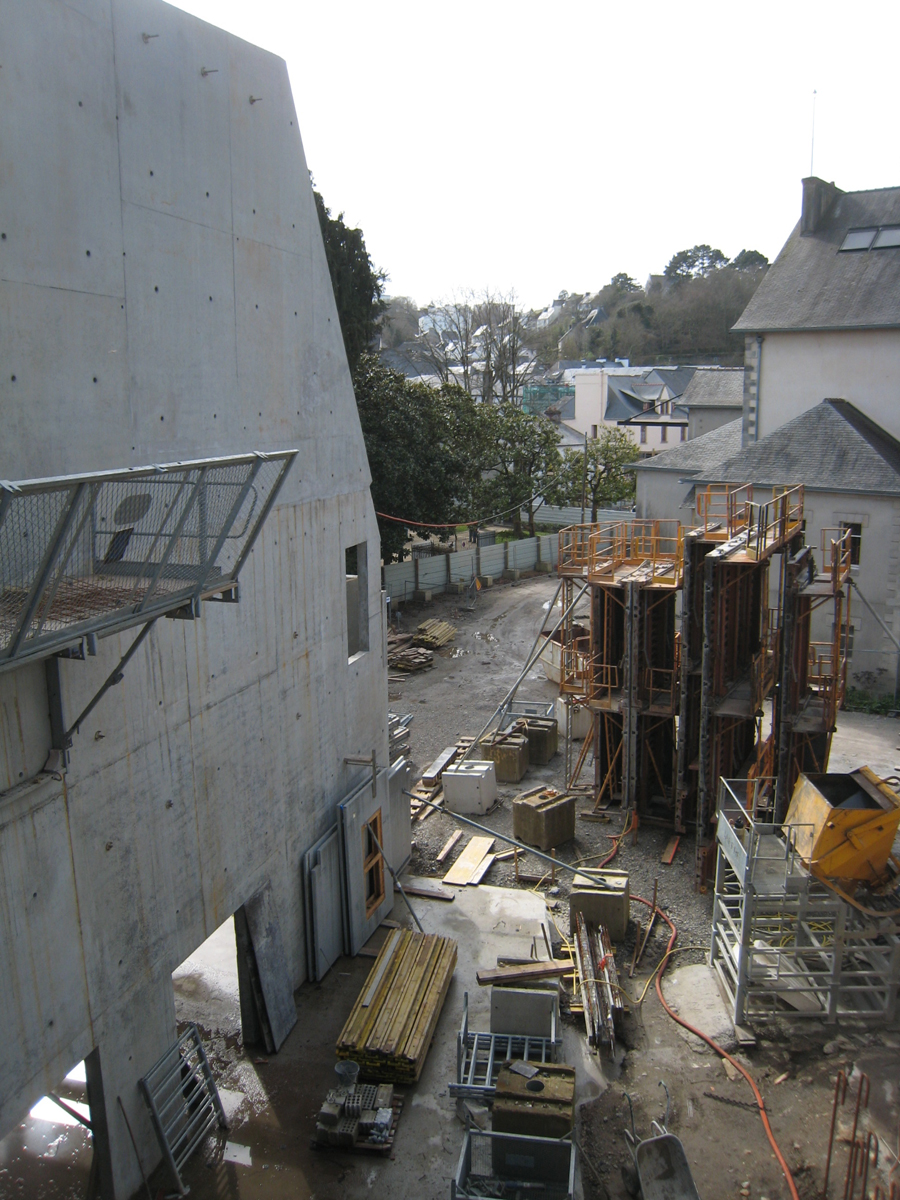

Chantier du pôle Max Jacob : Chantier du pôle Max Jacob vu depuis la grue, entre le Novomax et le théâtre. Le 31 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

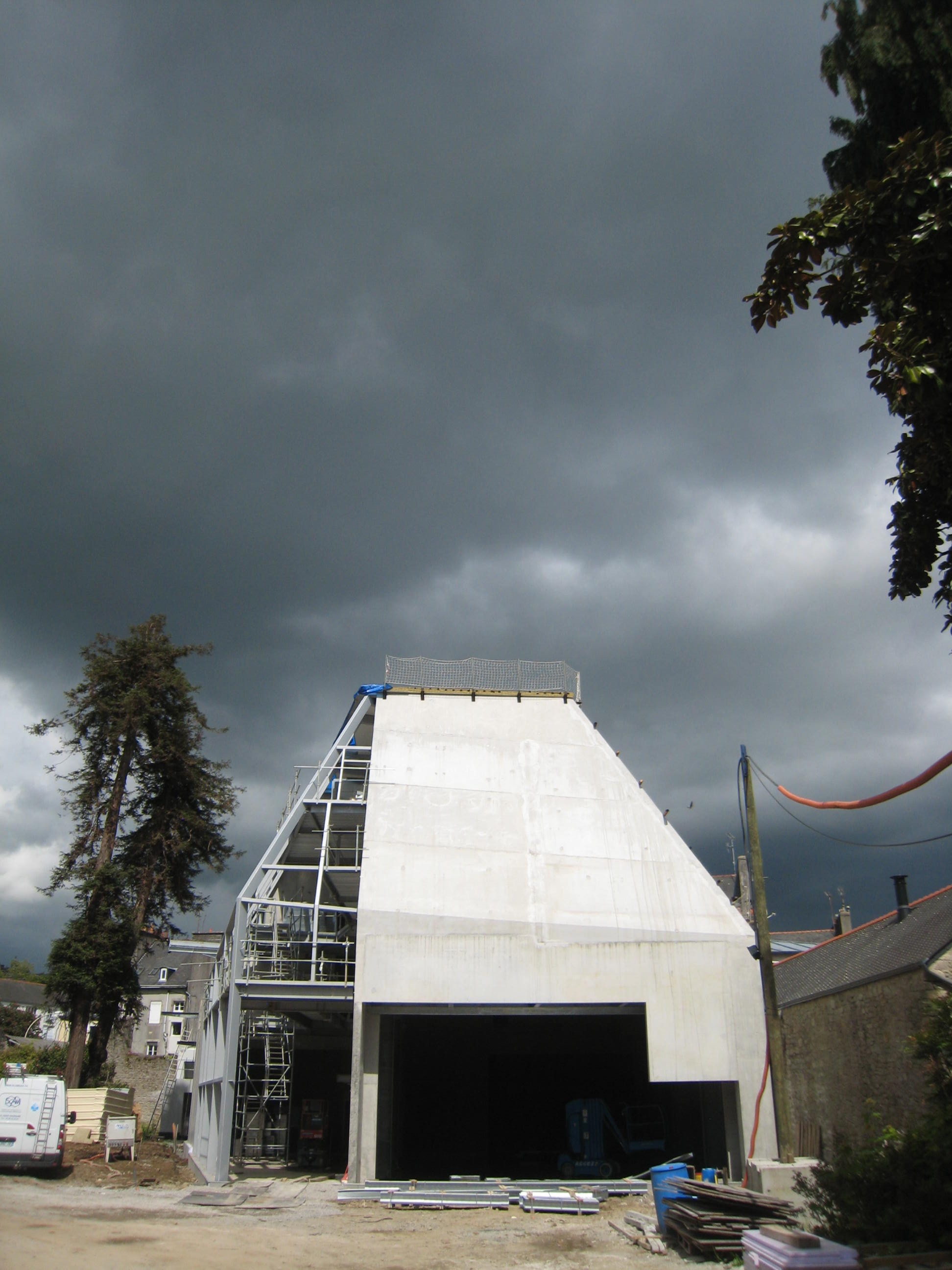

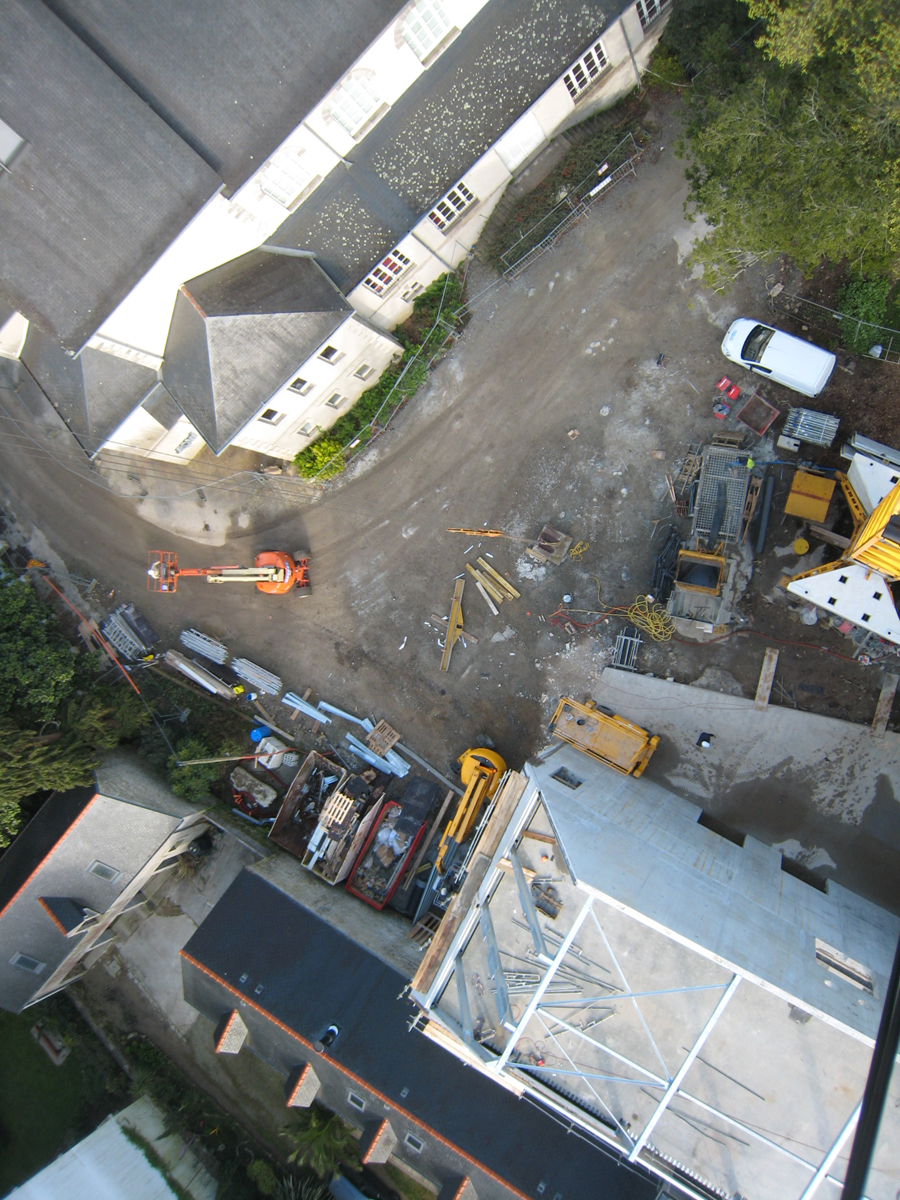

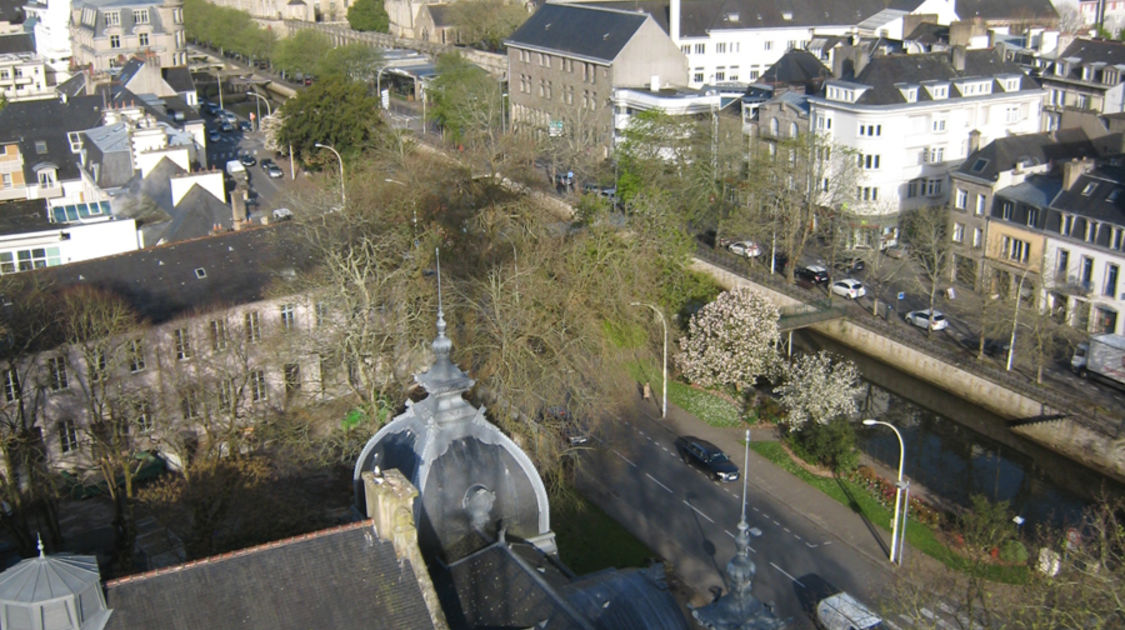

Chantier du pôle Max Jacob : Vue de Quimper depuis le pôle Max Jacob à 40m de hauteur. Le 31 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

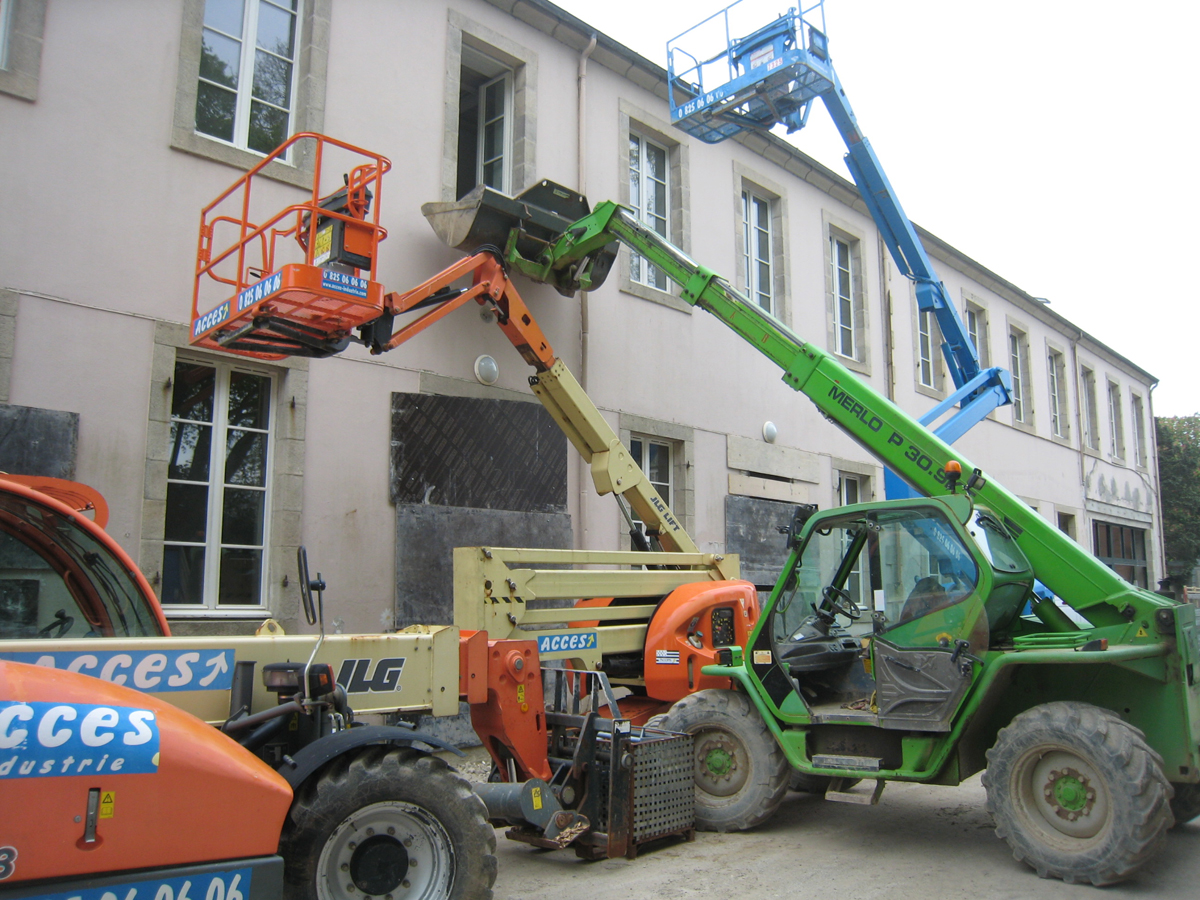

Chantier du pôle Max Jacob : Le gros œuvre en est aux finitions et au nettoyage. Il faudra bientôt céder la place au second œuvre. Le 27 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Derrière le bâtiment administratif et restaurant, les bâtiments techniques annexes sortent de terre. Le 25 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

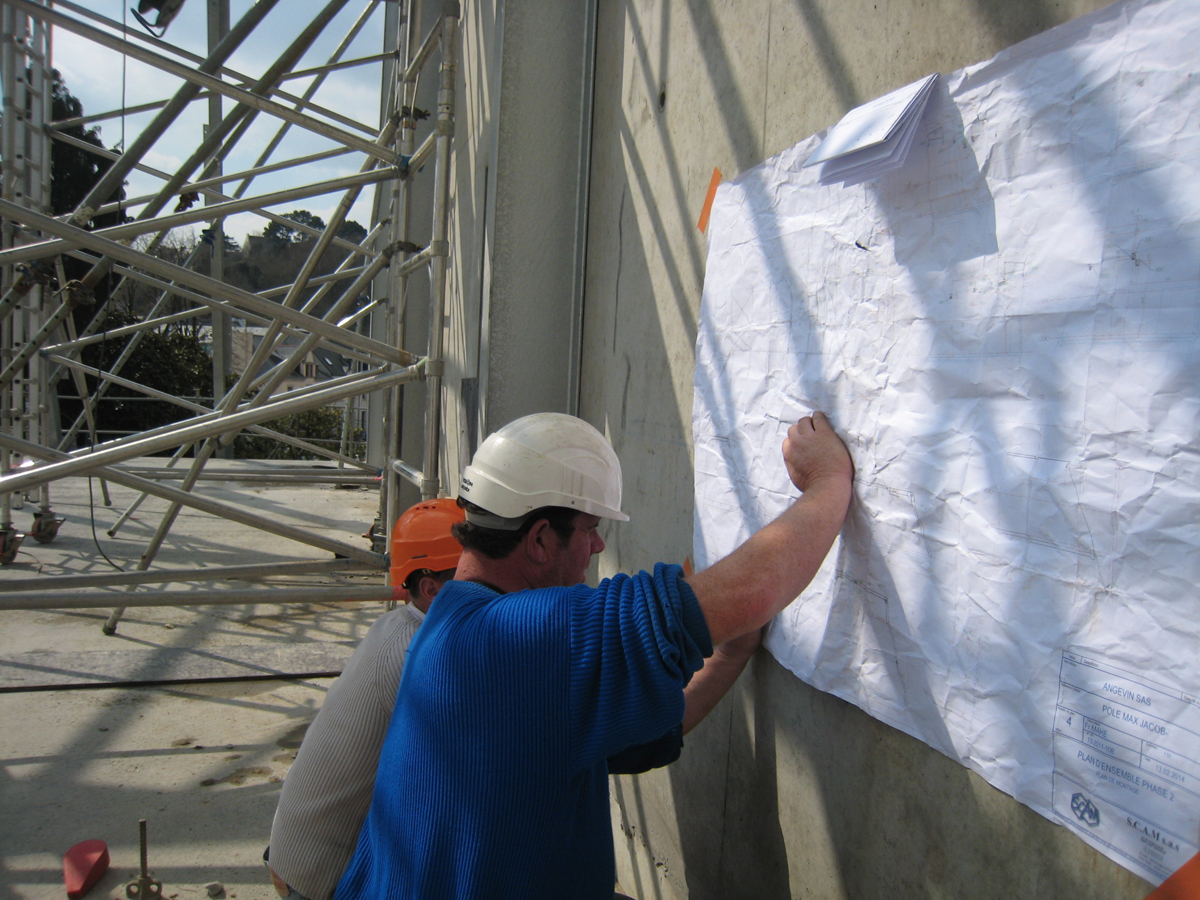

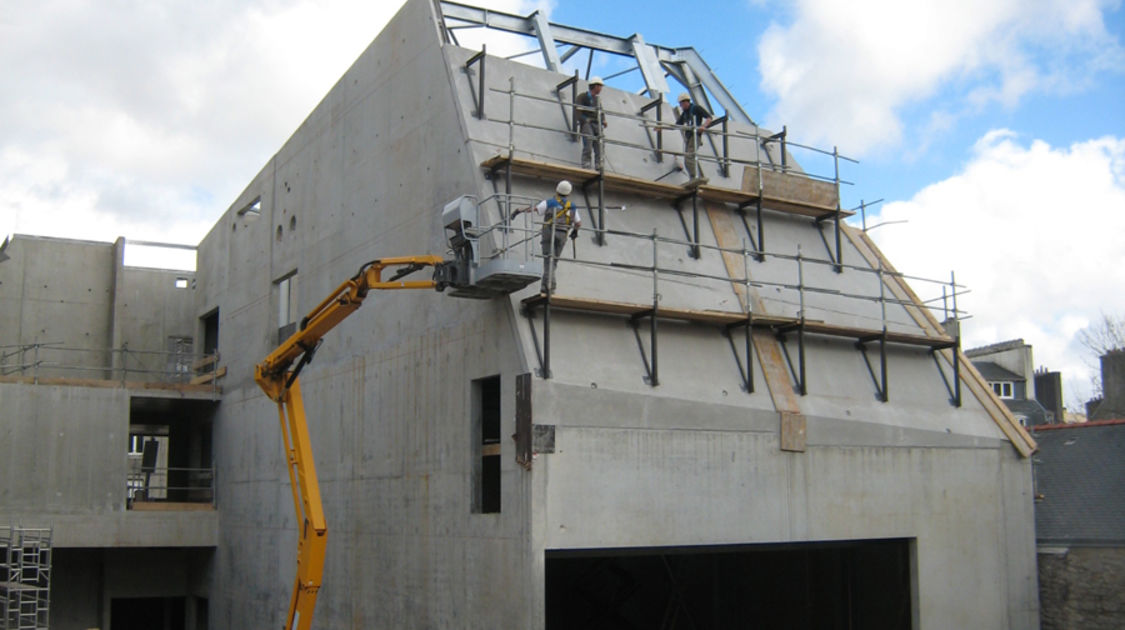

Chantier du pôle Max Jacob : Les charpentiers étudient le « mikado » géant qu’est la charpente métallique. Contrairement au célèbre jeu, pas de danger d’effondrement tout sera solidement arrimé. Le 24 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

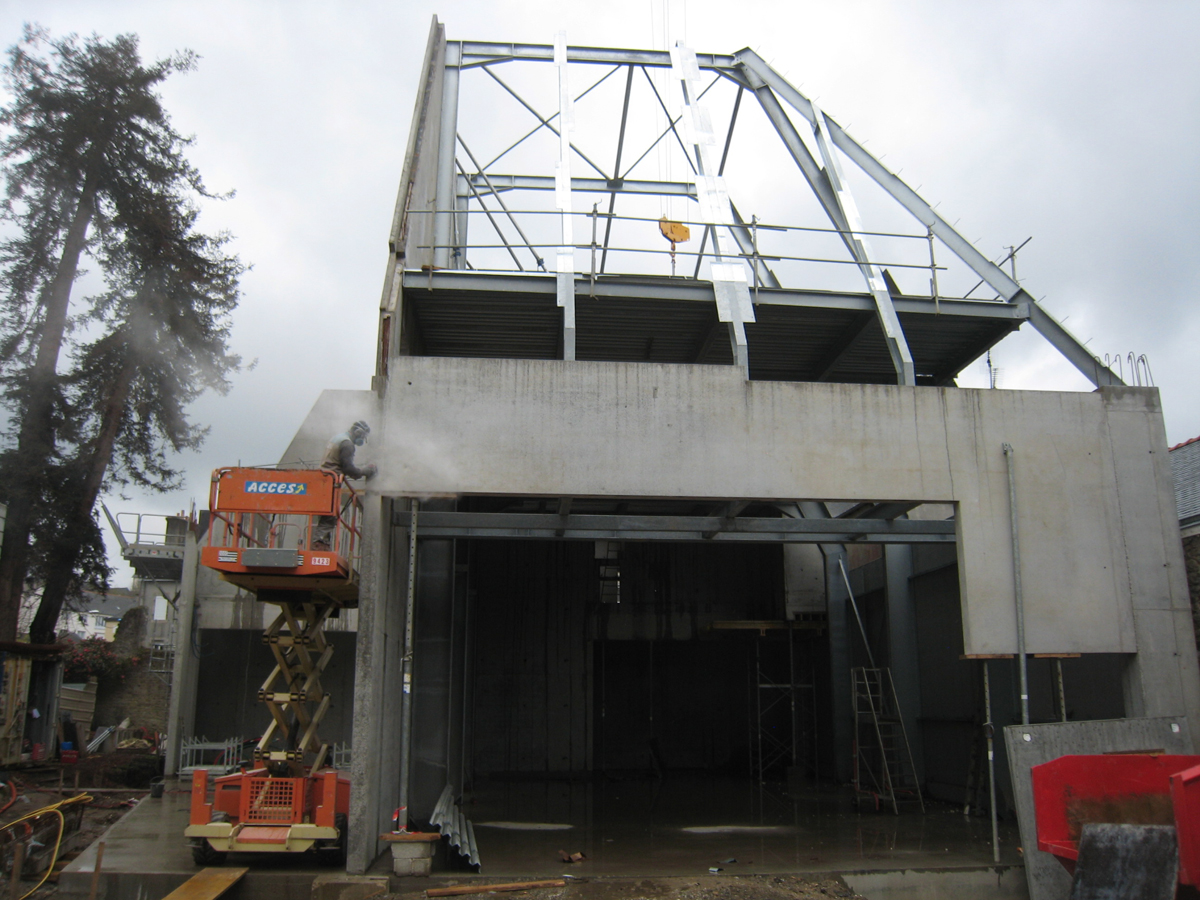

Chantier du pôle Max Jacob : Pose de la charpente métallique du Novomax. Le 24 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

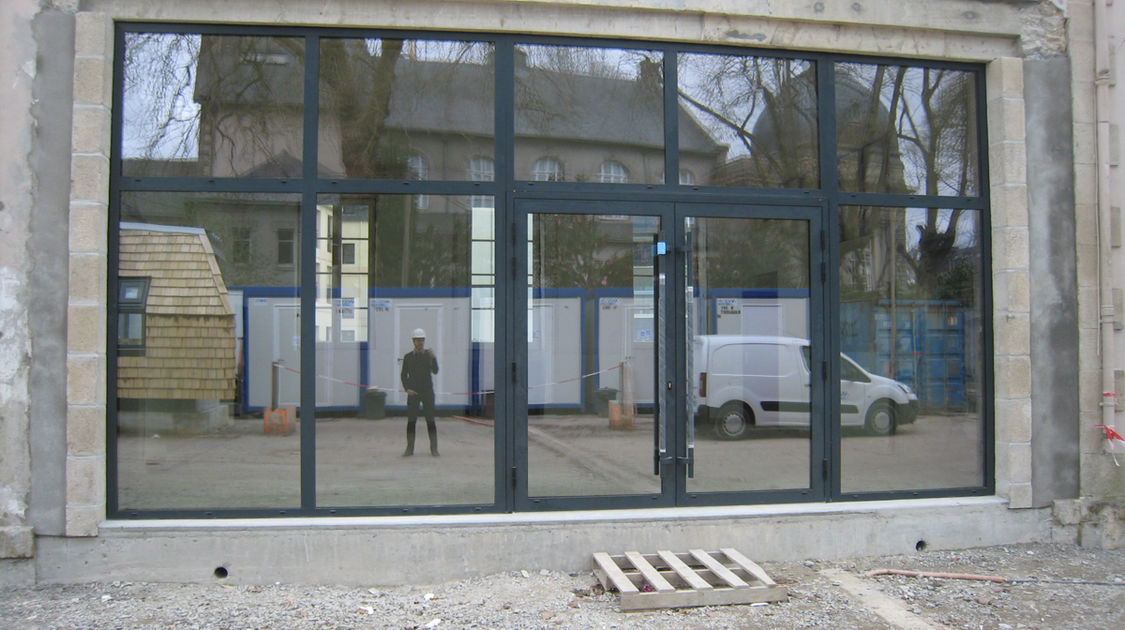

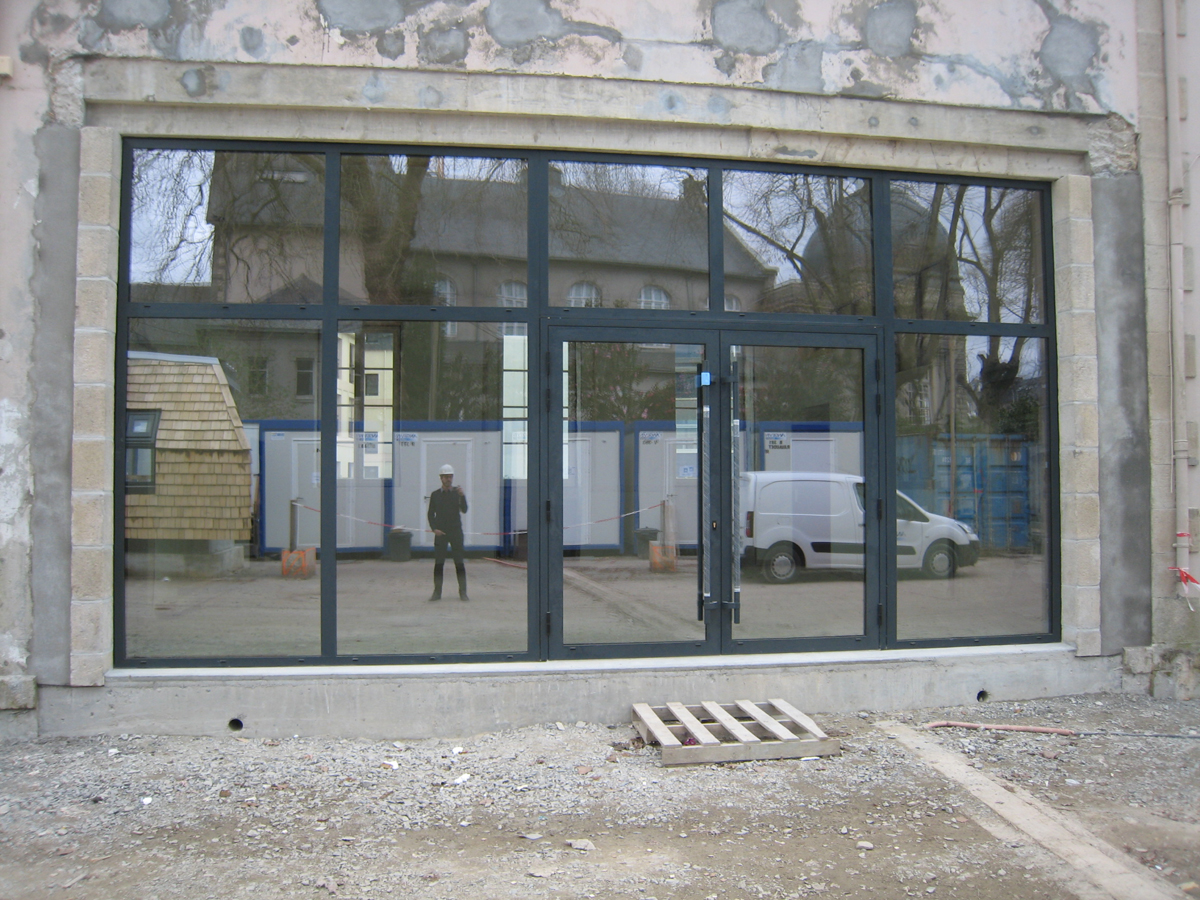

Chantier du pôle Max Jacob : On voit désormais le reflet du théâtre dans la grande baie vitrée de l’accueil du pôle Max Jacob. Le 21 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Assemblage des murs préfabriqués de l’édicule technique du Novomax . Le 20 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

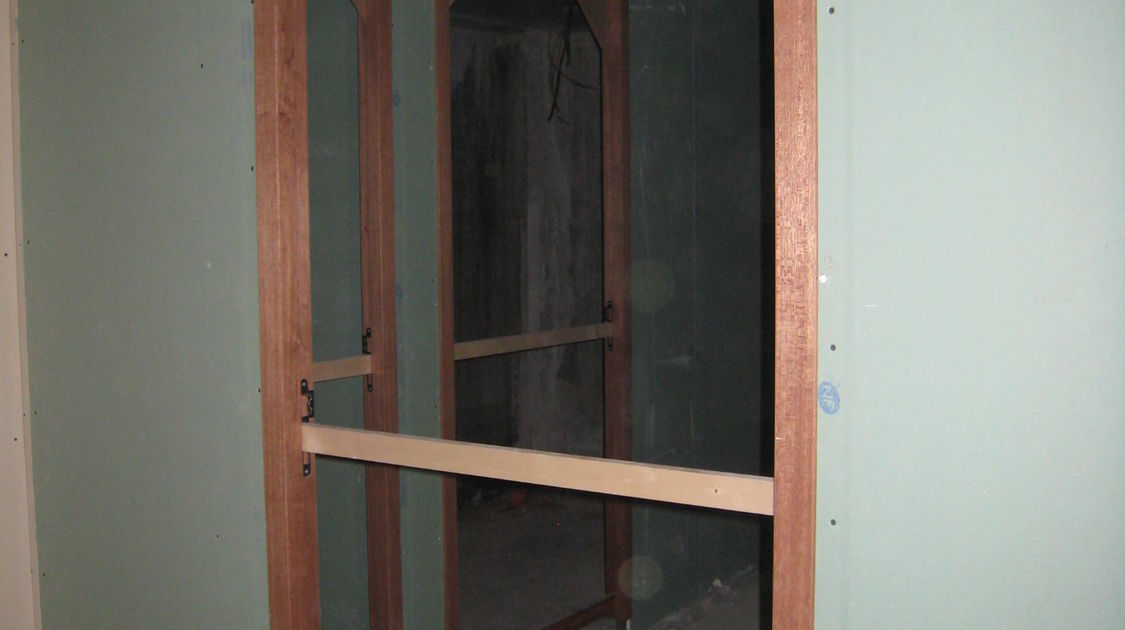

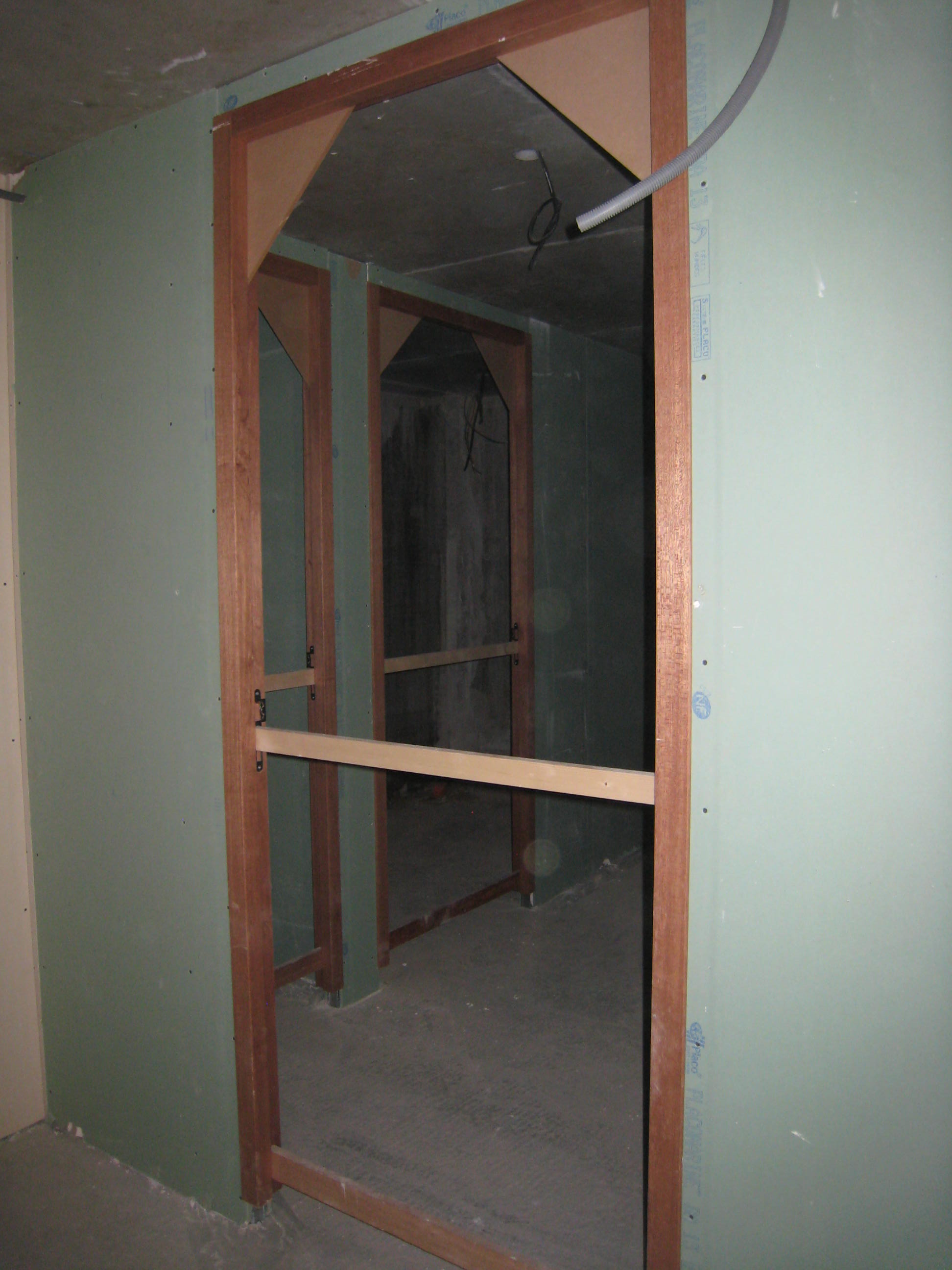

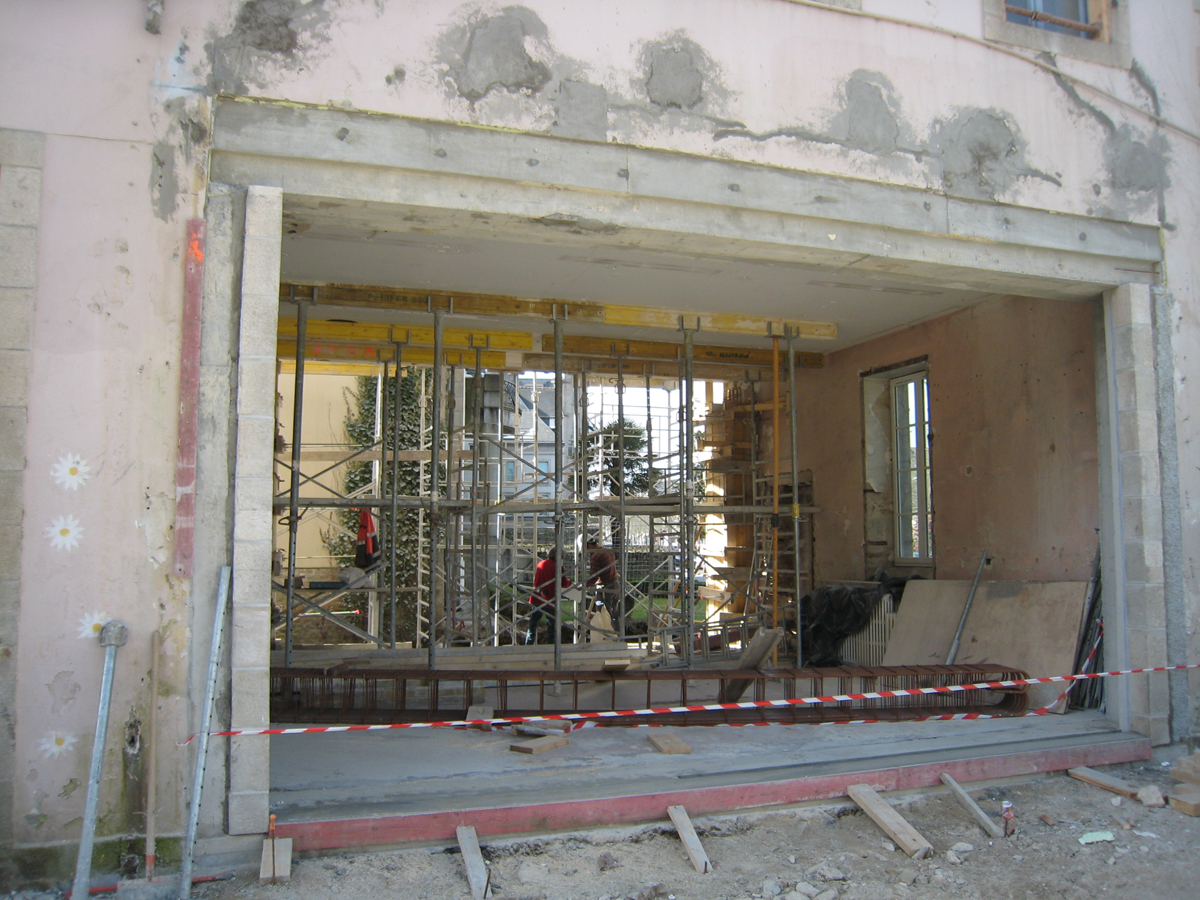

Chantier du pôle Max Jacob : Derrière cette ouverture on trouvera le « grand studio » d’enregistrement du Novomax de près de 60m2. D’ici là, ce sont les ouvriers qui donnent le rythme ! Le 20 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

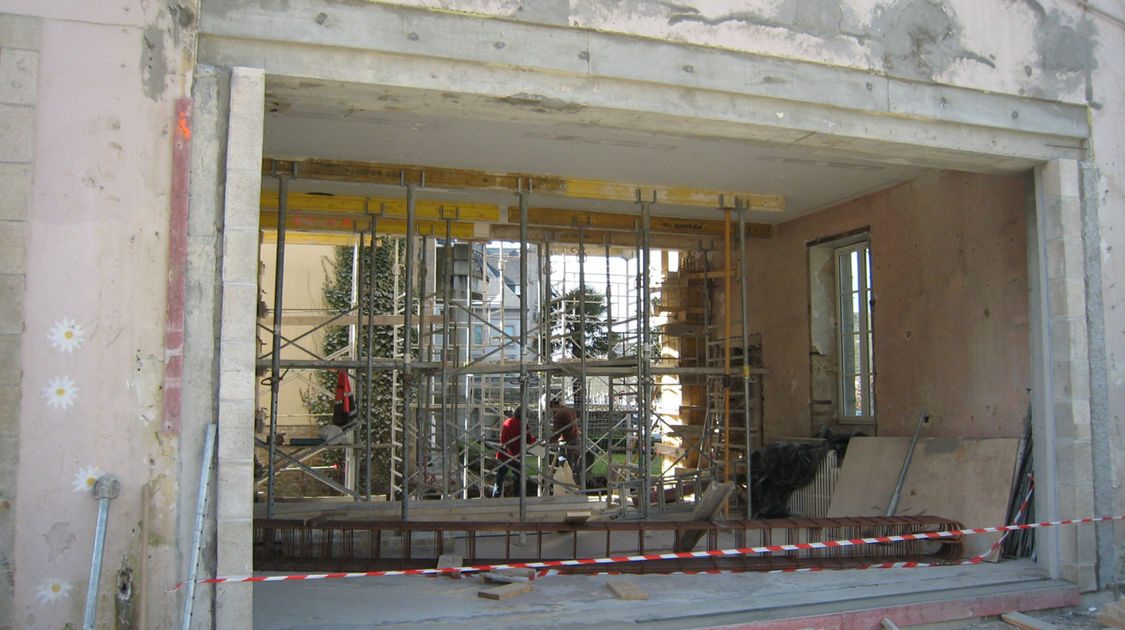

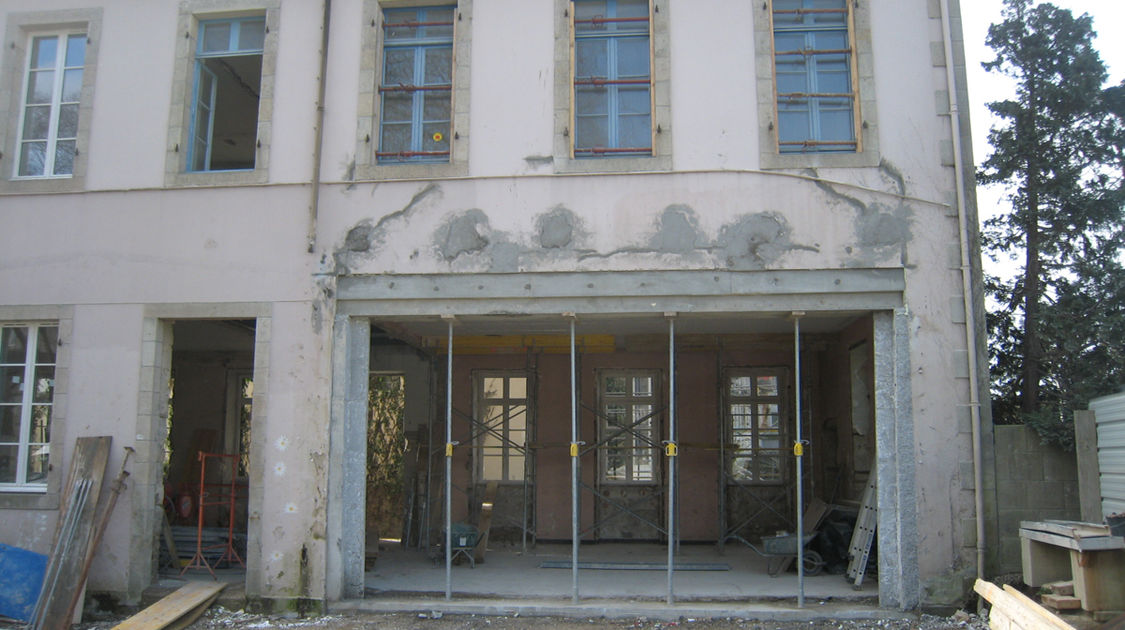

Chantier du pôle Max Jacob : Au rez de chaussée on perce les baies qui ouvriront sur le restaurant. Le 19 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

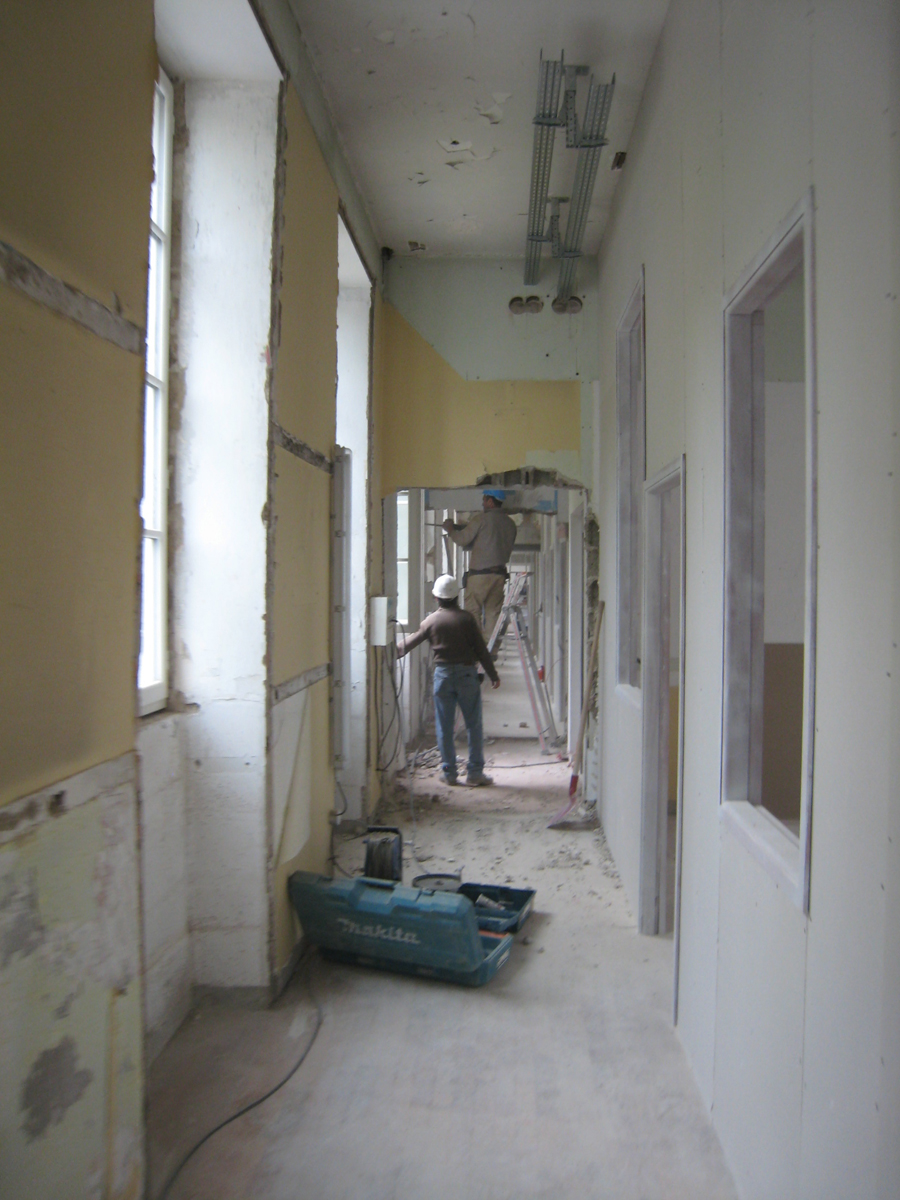

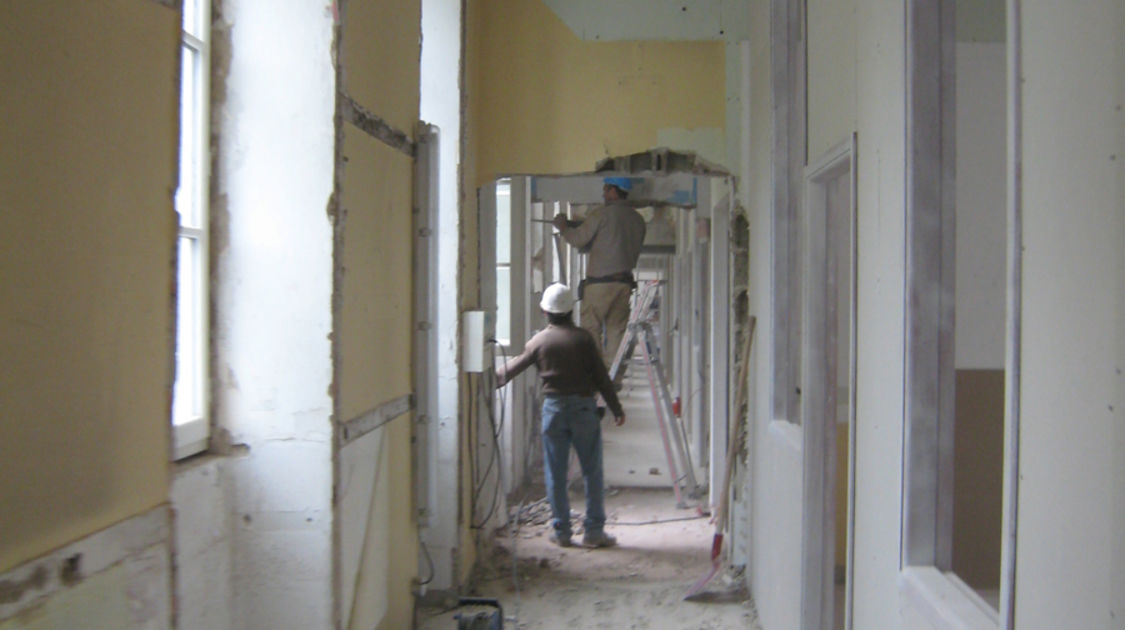

Chantier du pôle Max Jacob : A l’étage du bâtiment administratif, Les travaux de ventilation commencent. Le 13 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

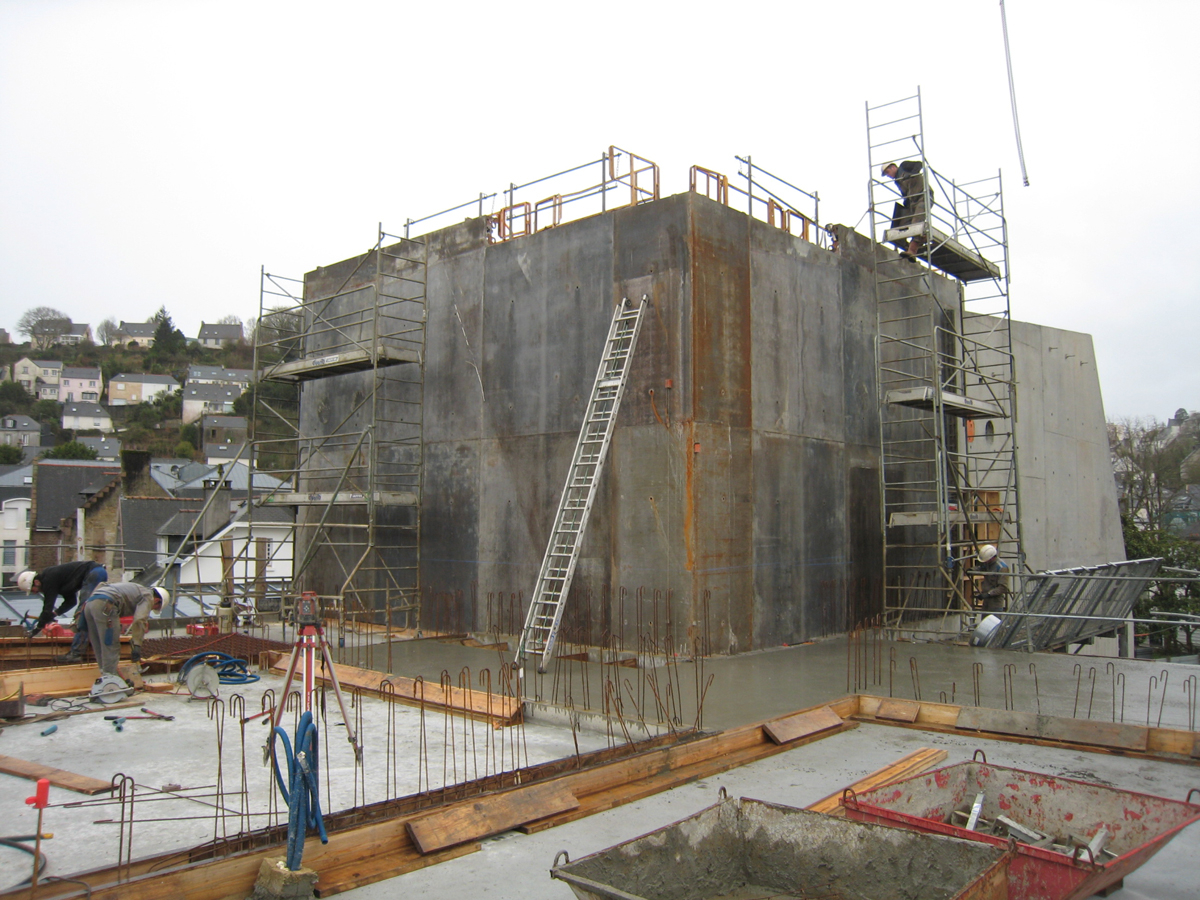

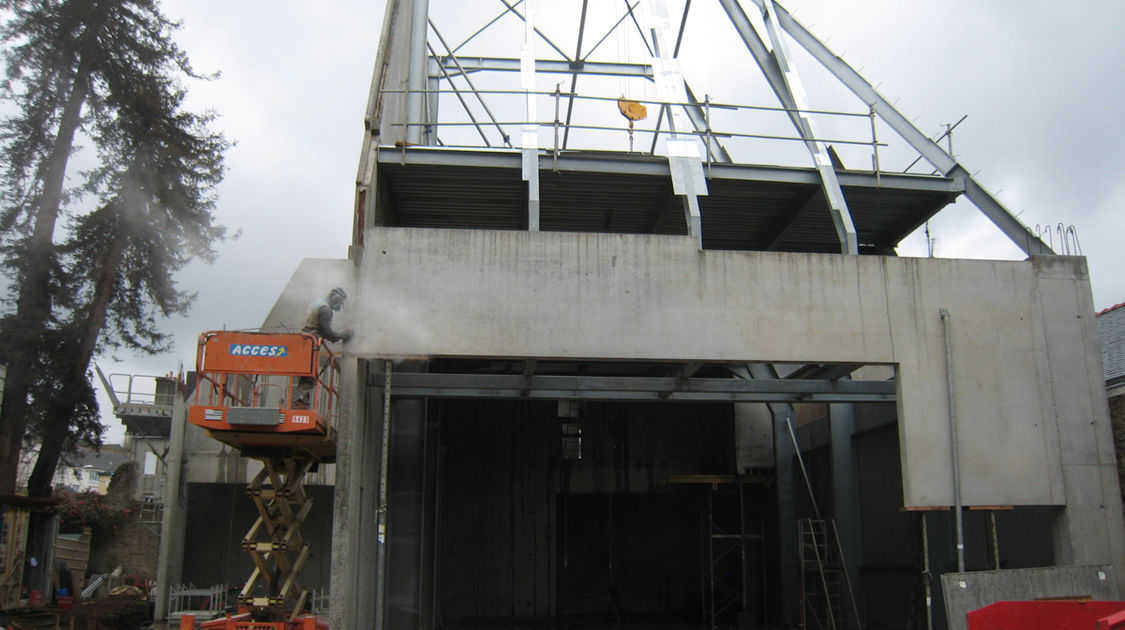

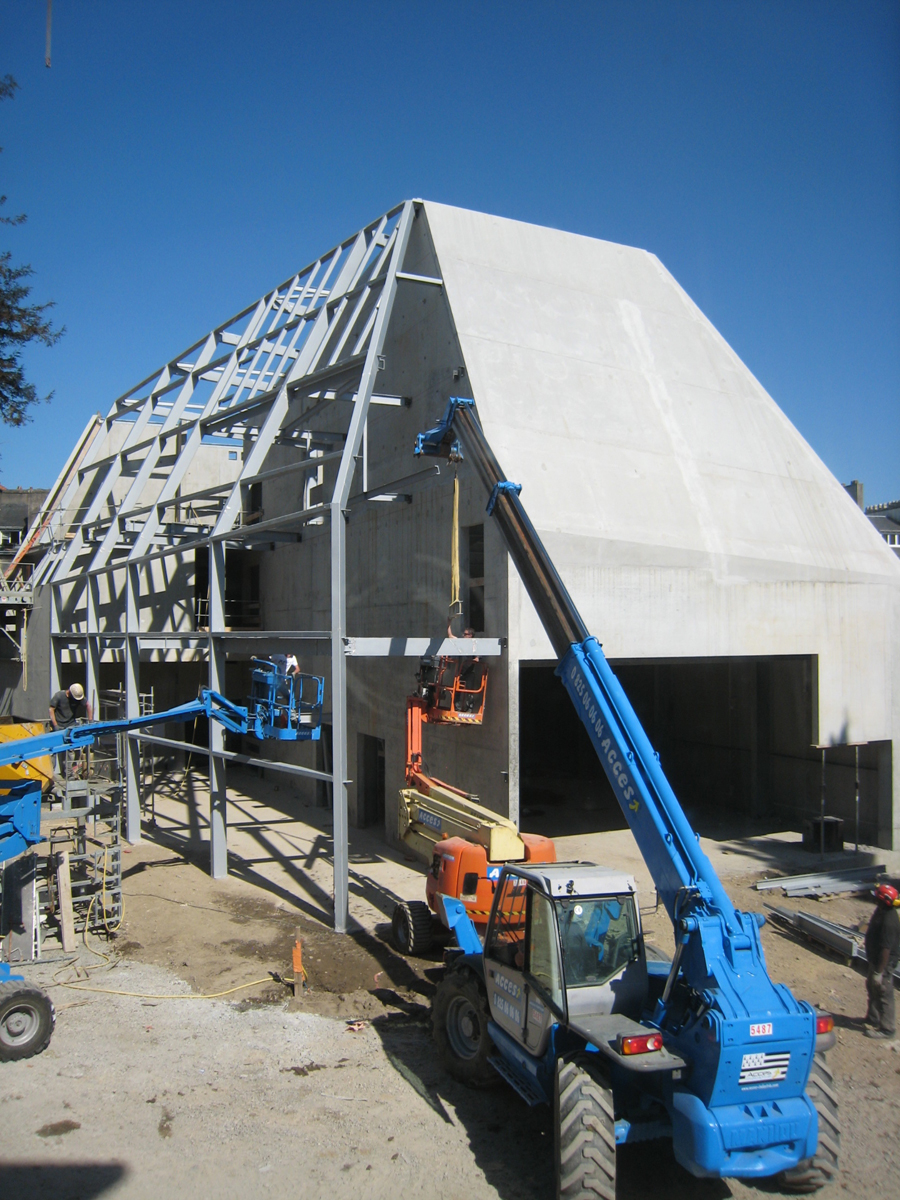

Chantier du pôle Max Jacob : La structure béton du corps principal du Novomax est achevée. Tout est prêt pour que débute le travail de charpente métallique charpente métallique. Le 11 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Vue depuis le deuxième étage du Novomax. Le 5 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

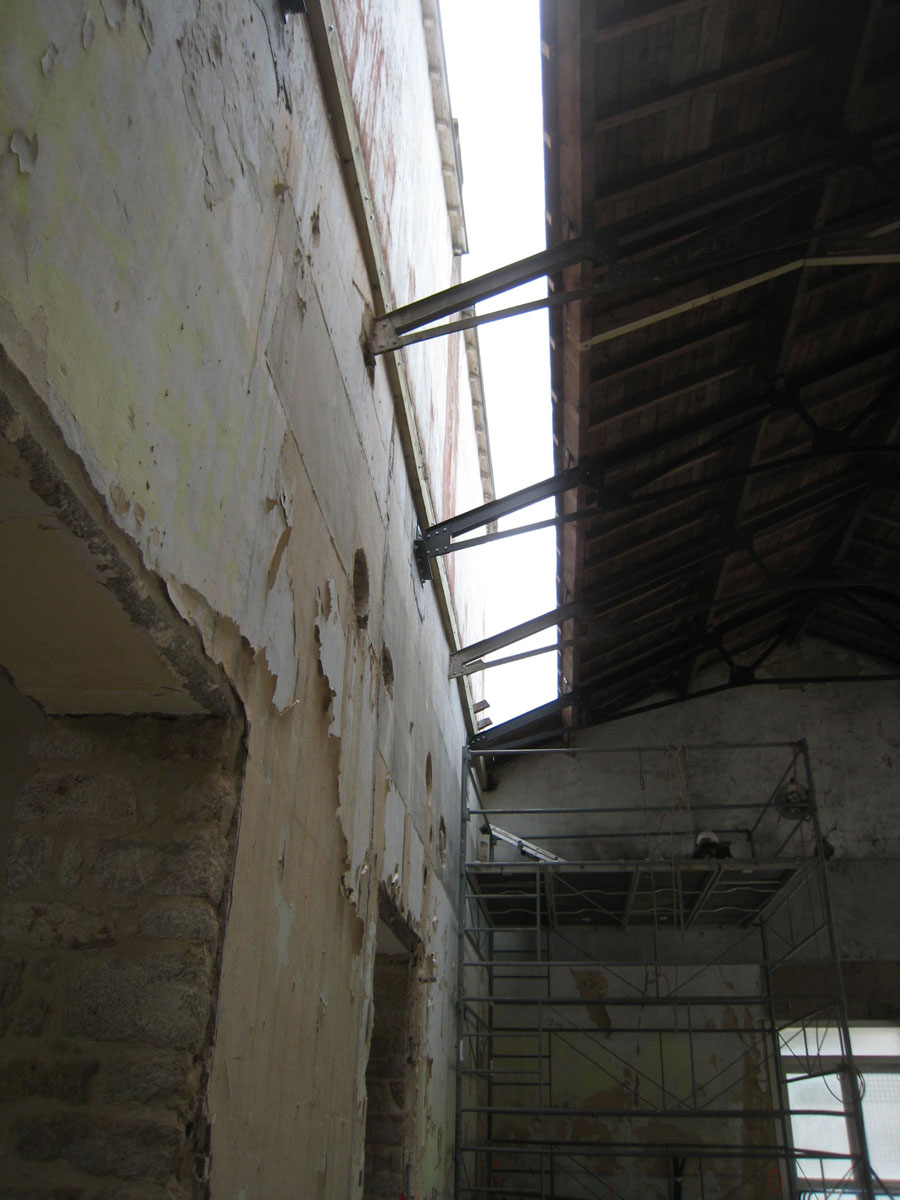

Chantier du pôle Max Jacob : Les murs délabrés des ateliers du jardin sont piqués, la pierre est mise à nue avant de recevoir un nouvel habillage. Le 4 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.
Chantier du pôle Max Jacob : Le lieu de vie, Le comptoir du Théâtre, à désormais sa baie ouverte côté Est, l’autre côté recevra le même traitement. Le restaurant sera très lumineux. Le 4 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

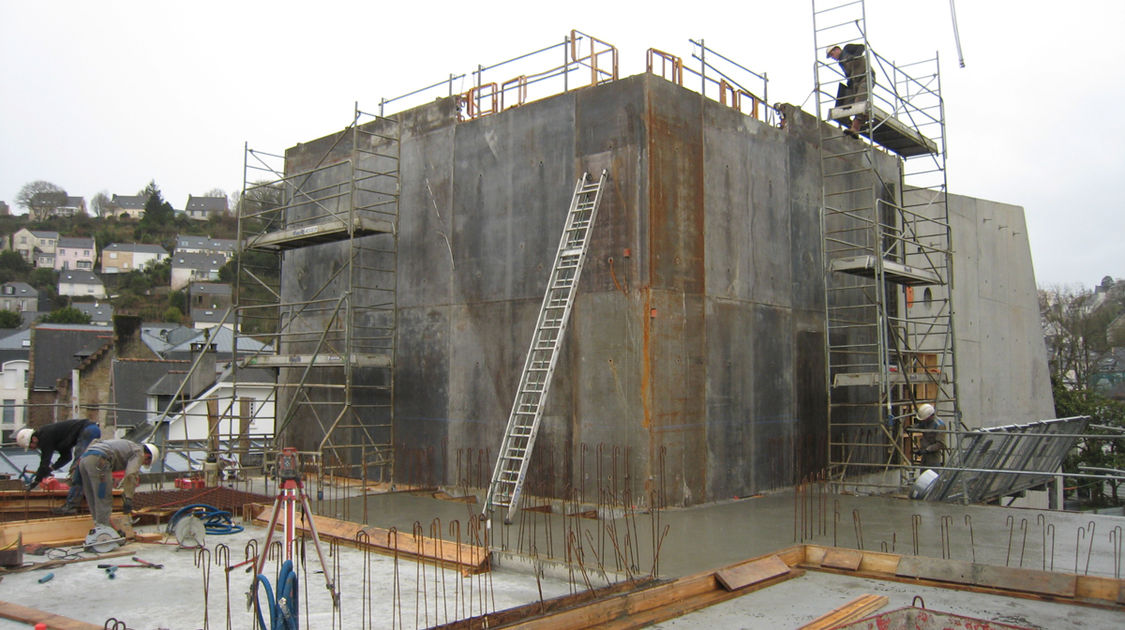

Chantier du pôle Max Jacob : Dernière rehausse de la cage d’ascenseur du Novomax. On surplombe à présent les toits du quartier. Le 3 mars 2014 Photo : Sébastien Bétous, directeur technique du Pôle Max JacobLes photos présentent l'évolution du chantier, semaine après semaine, à partir du mois de mars 2014. Les photos des travaux pour la période juillet 2013 - février 2014 sont consultable ici.

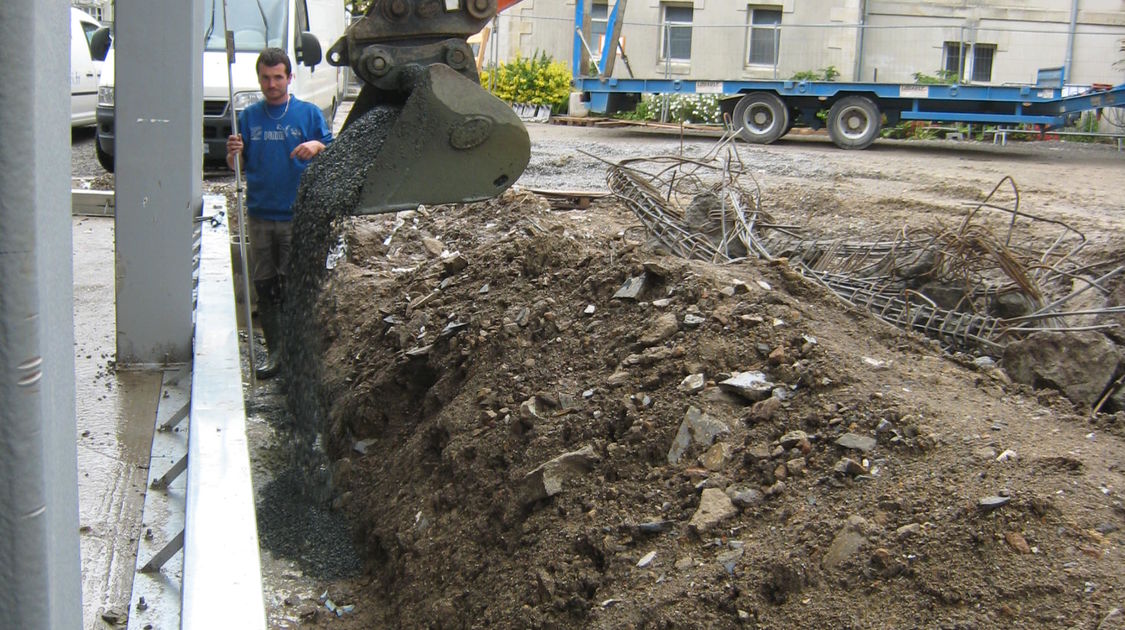

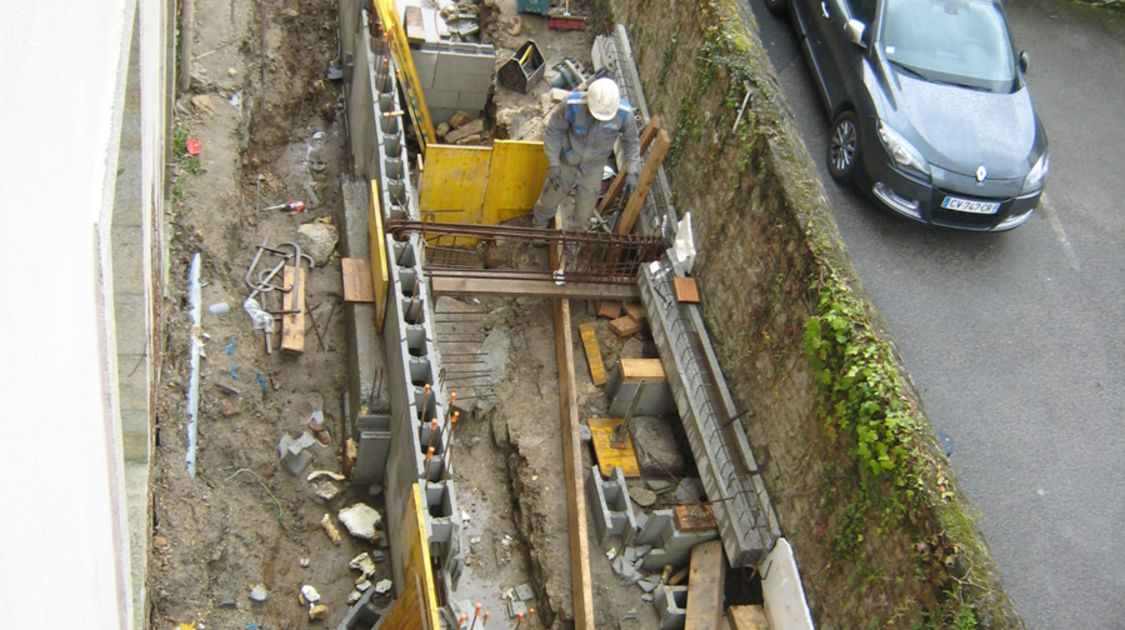

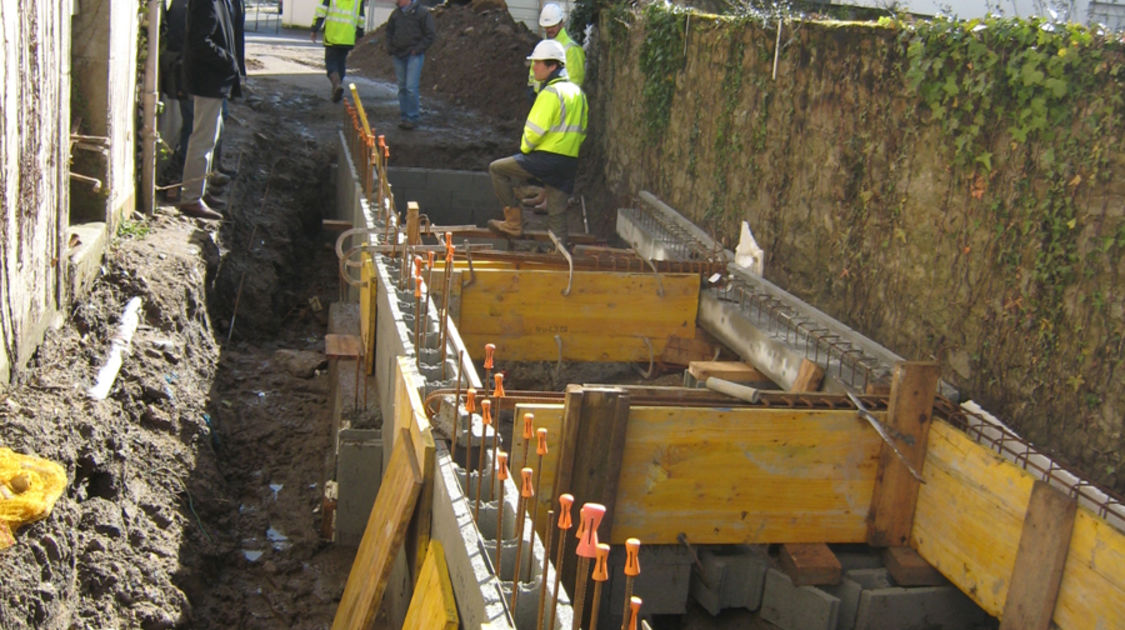

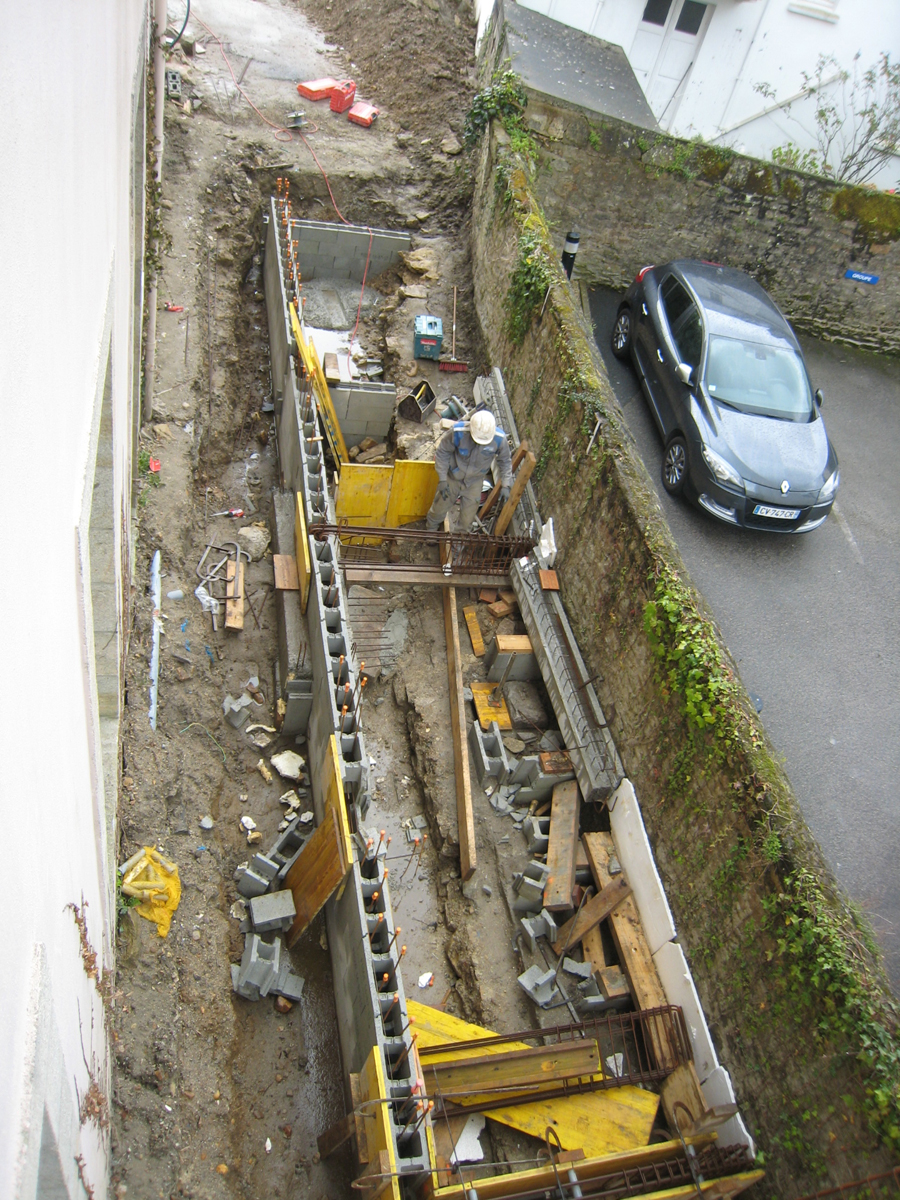

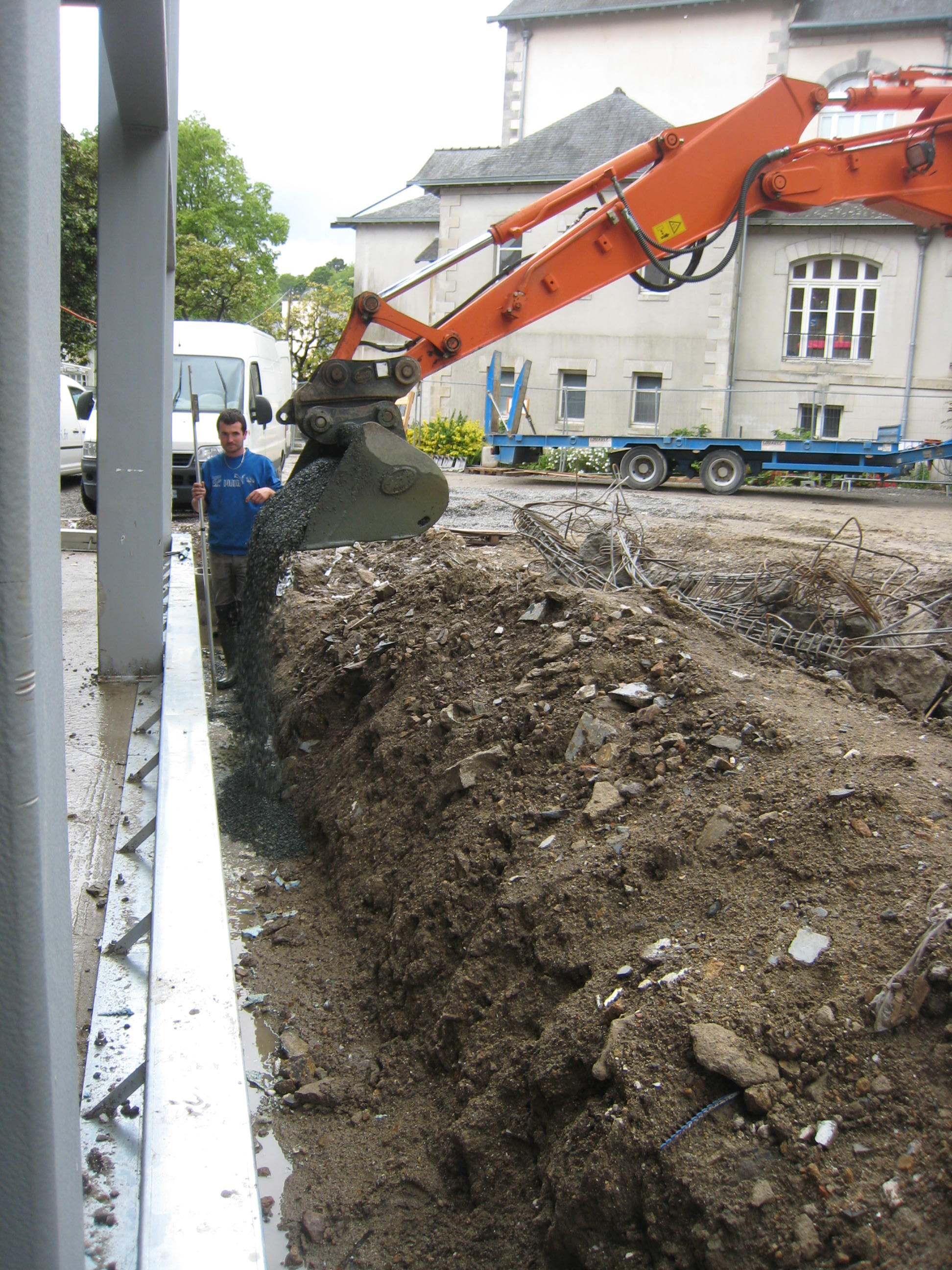

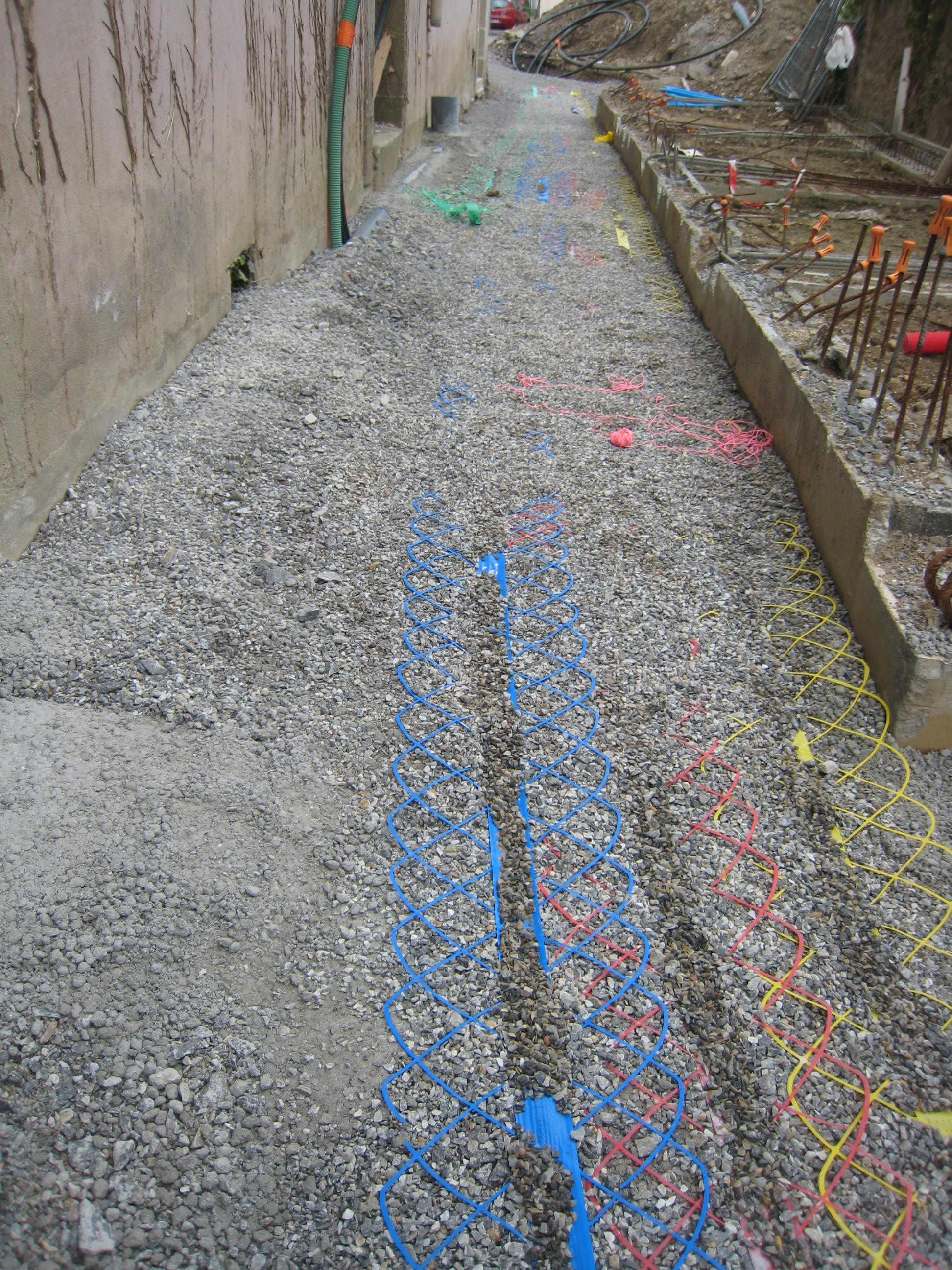

Chantier du pôle Max Jacob : Les fondations des édicules techniques situés derrière le futur « Lieu de vie », le restaurant Le comptoir du Théâtre. Le 3 mars 2014Photo : Sébastien Bétous, directeur technique du Pôle Max Jacob
